Bạn có thể chuyển sang phiên bản mobile rút gọn của Tri thức trực tuyến nếu mạng chậm. Đóng

Hình ảnh mới nhất tại công trường sân bay Long Thành

Trên công trường đang có hàng nghìn kỹ sư, công nhân cùng máy móc, thiết bị được huy động thi công xuyên ngày đêm, hướng tới mục tiêu khai thác sân bay Long Thành cuối năm 2026.

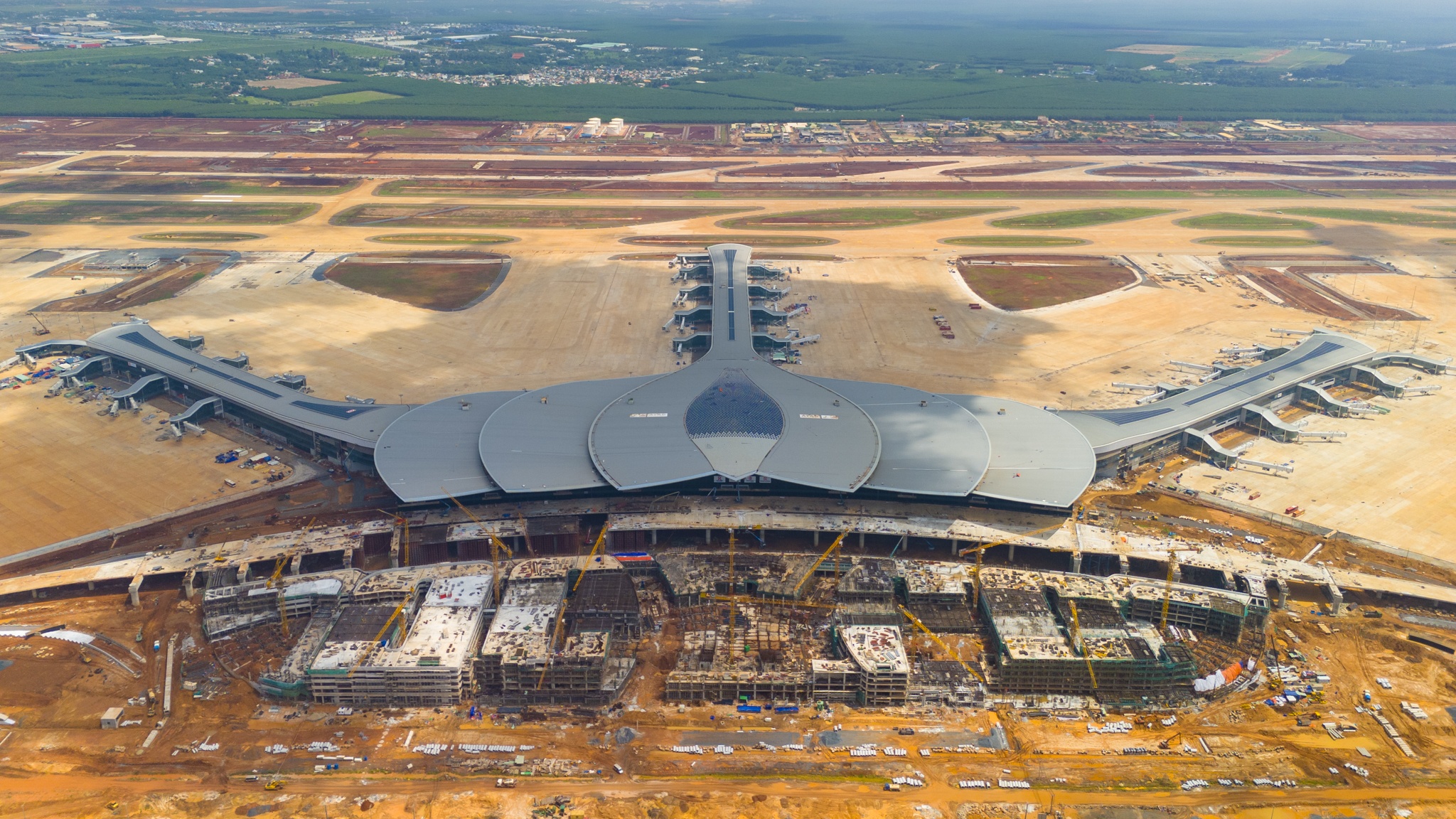

san bay long thanh anh 1

Thời điểm đầu tháng 6, Tổng công ty Cảng hàng không Việt Nam (ACV) đã tổ chức lễ ra quân "180 ngày đêm tăng tốc hoàn thành dự án sân bay Long Thành". Đây được xem là giai đoạn nước rút để đưa sân bay vào khai thác cuối năm 2026 theo chỉ đạo của Chính phủ.

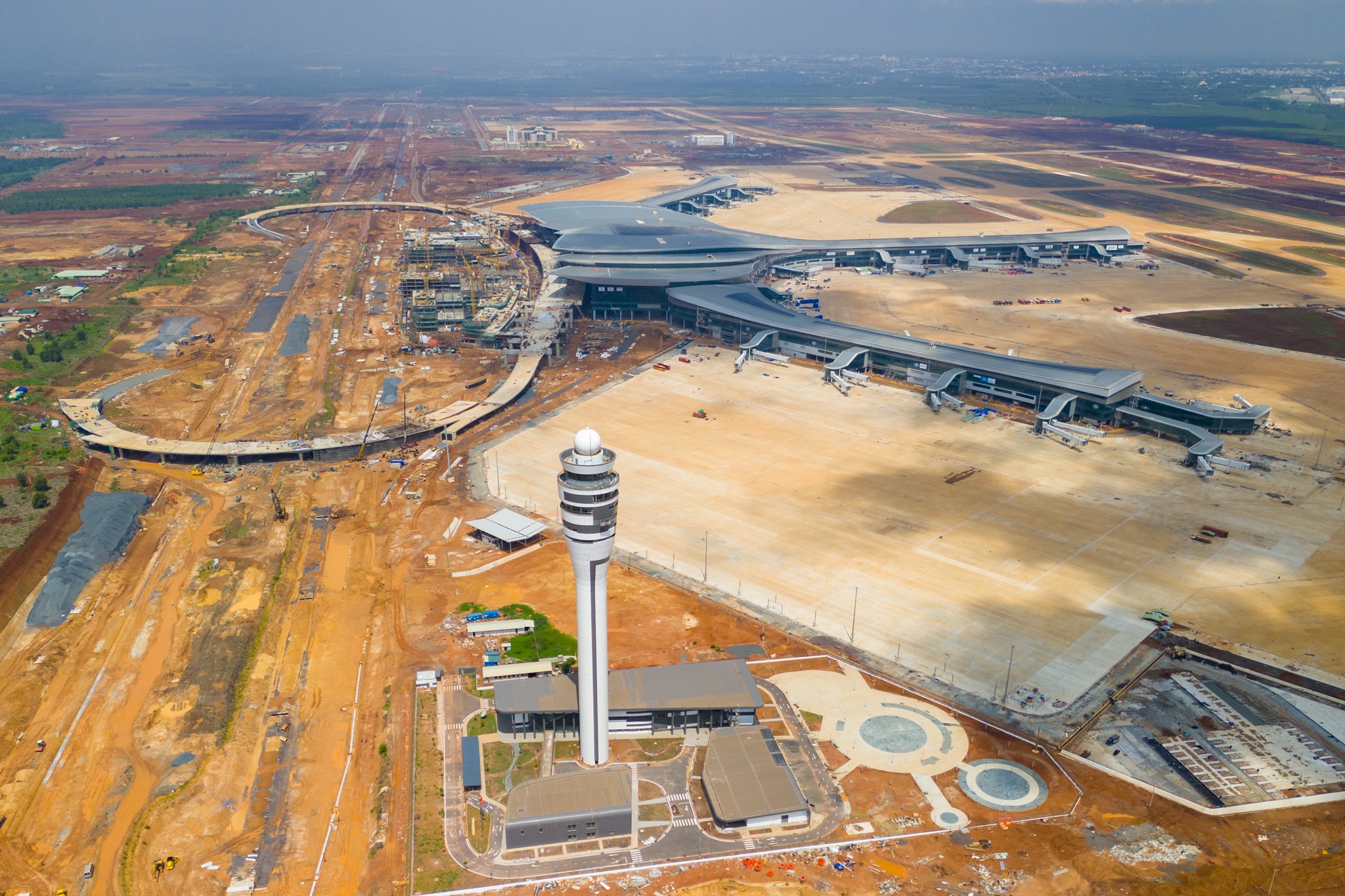

san bay long thanh anh 2

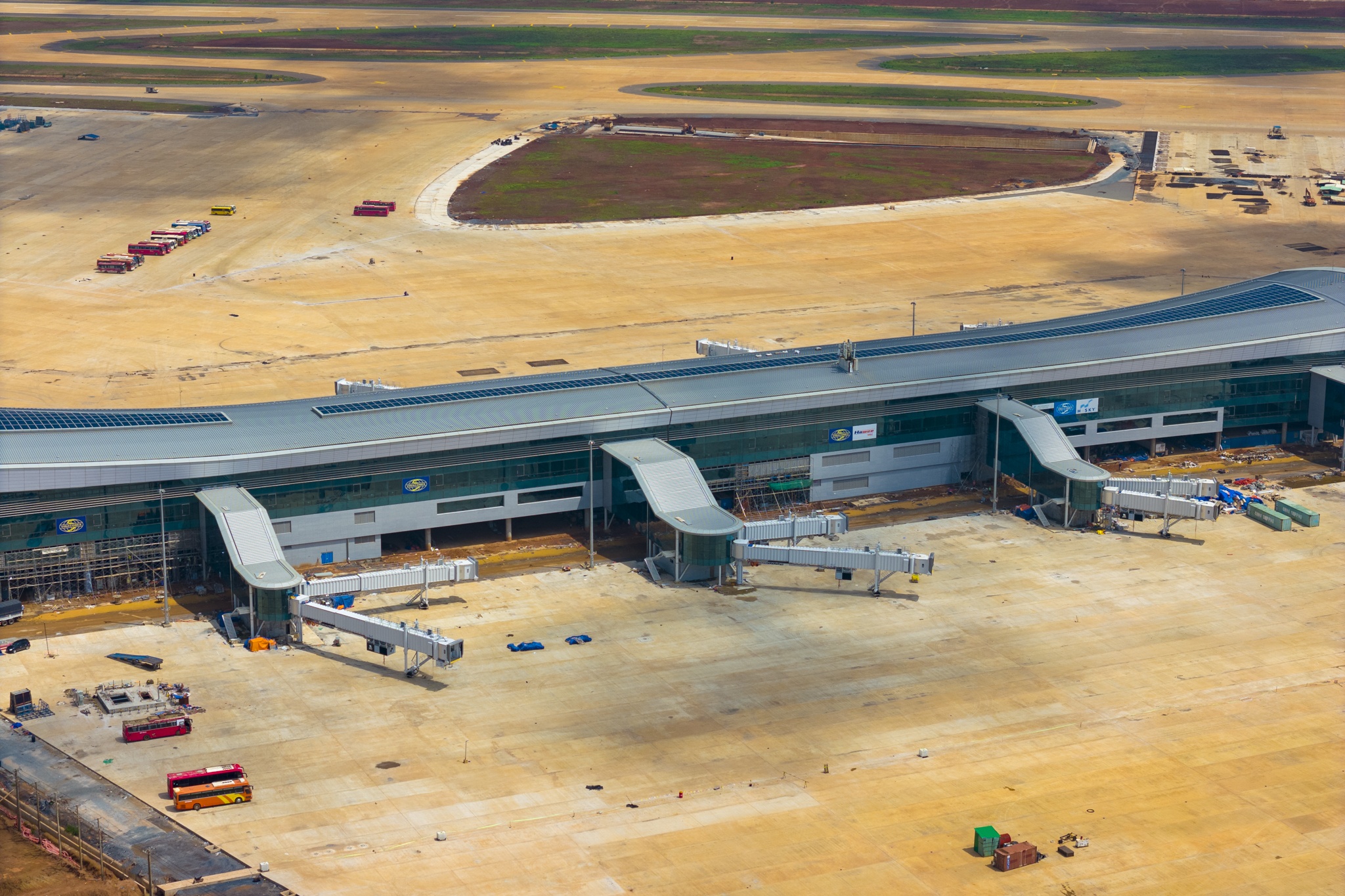

Theo báo cáo của ACV, giá trị thực hiện toàn dự án đến nay đạt trên 76%. Trong ảnh là tháp không lưu và nhà ga hành khách - biểu tượng kiến trúc của sân bay Long Thành - đã bước vào giai đoạn hoàn thiện.

san bay long thanh anh 3

Hiện nhiều hạng mục trọng điểm đạt tỷ lệ hoàn thành cao, trong đó sân đỗ tàu bay khu vực nhà ga đã thi công trên 88%.

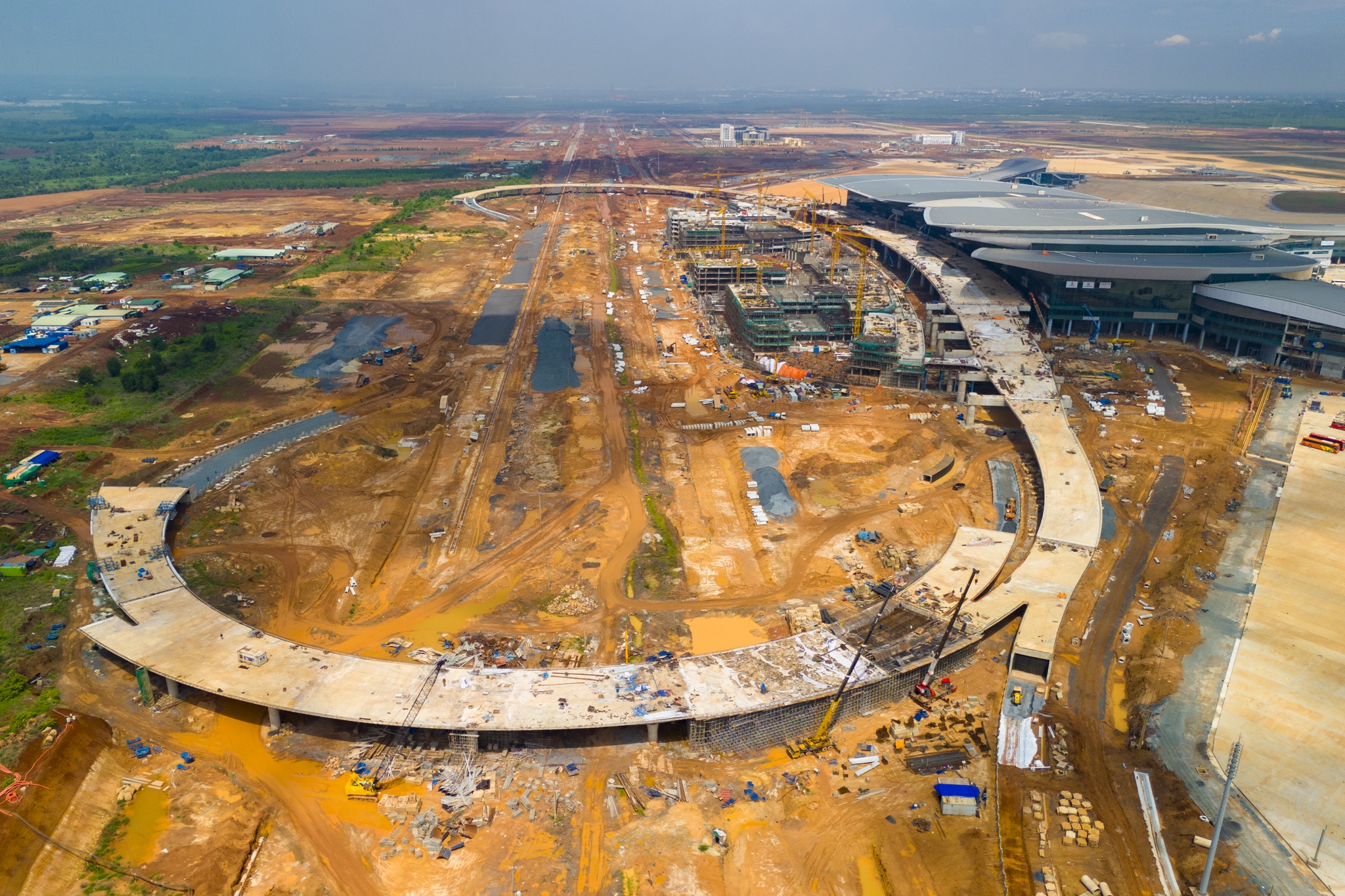

san bay long thanh anh 4

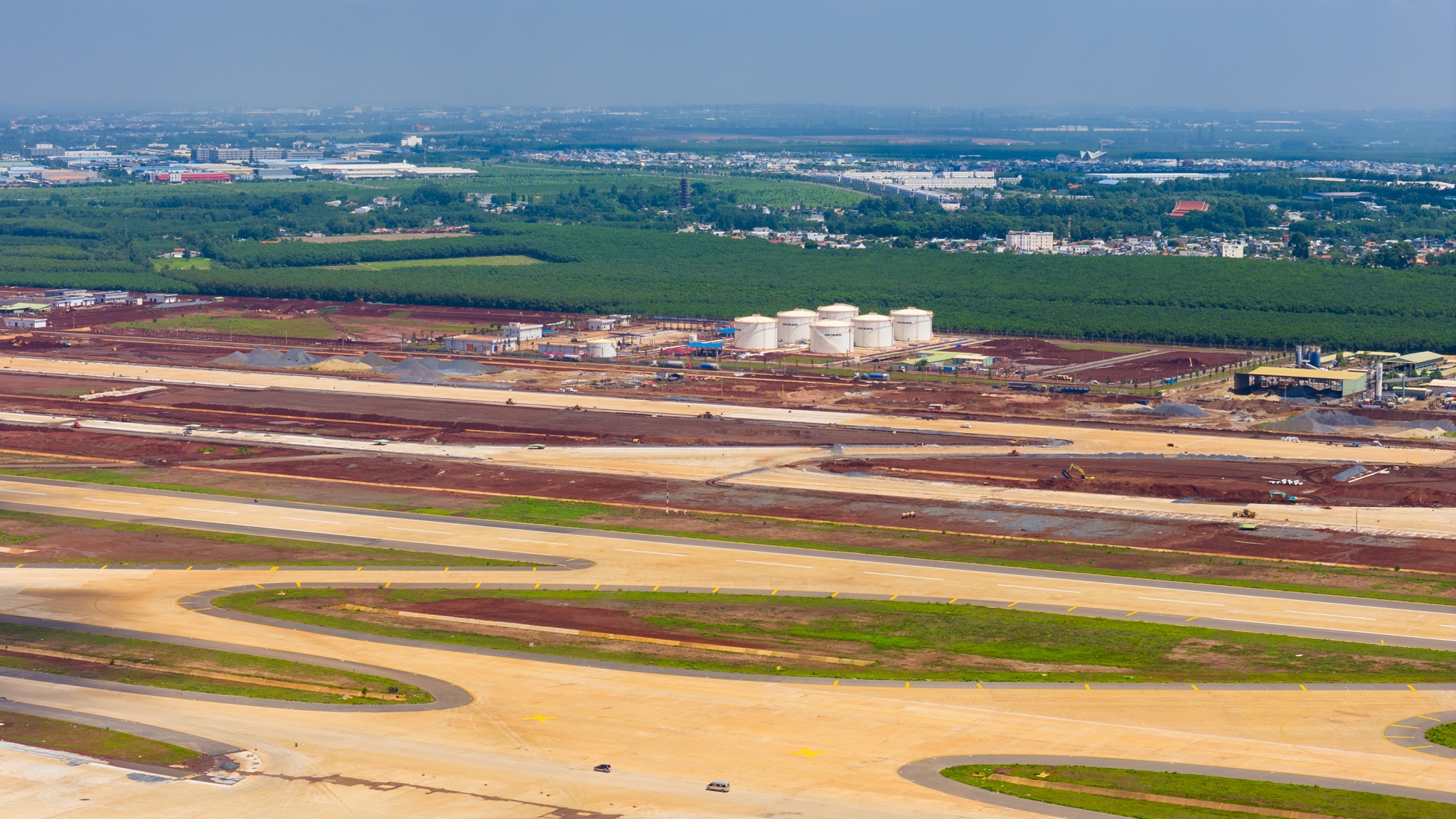

Các tuyến giao thông kết nối hoàn thành gần 90% khối lượng, hệ thống cung cấp nhiên liệu đạt hơn 92%.

san bay long thanh anh 5

ACV cho biết gói thầu đường cất hạ cánh thứ hai đang được duy trì đầy đủ nhân lực, thiết bị để bảo đảm tiến độ.

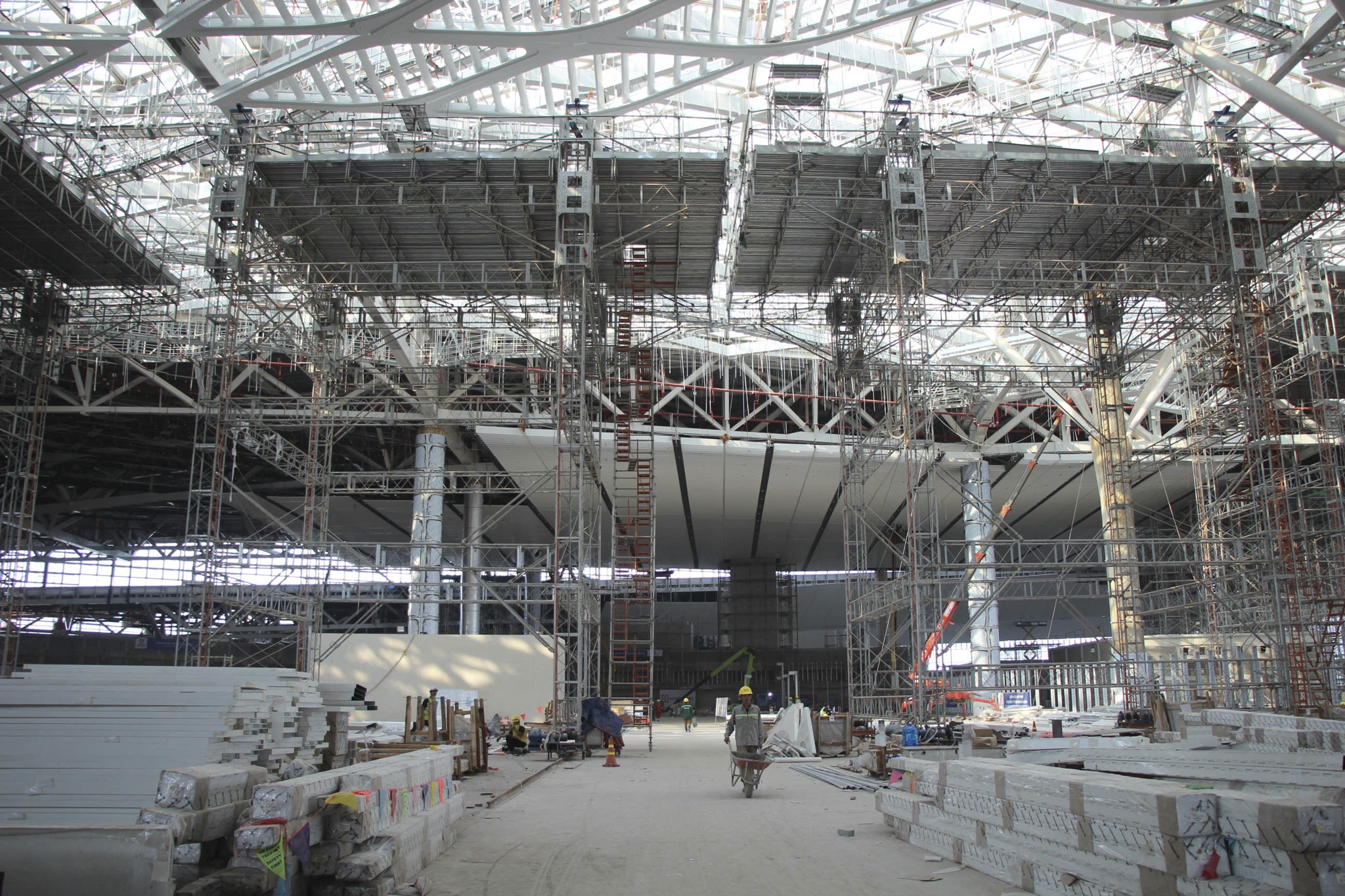

san bay long thanh anh 6

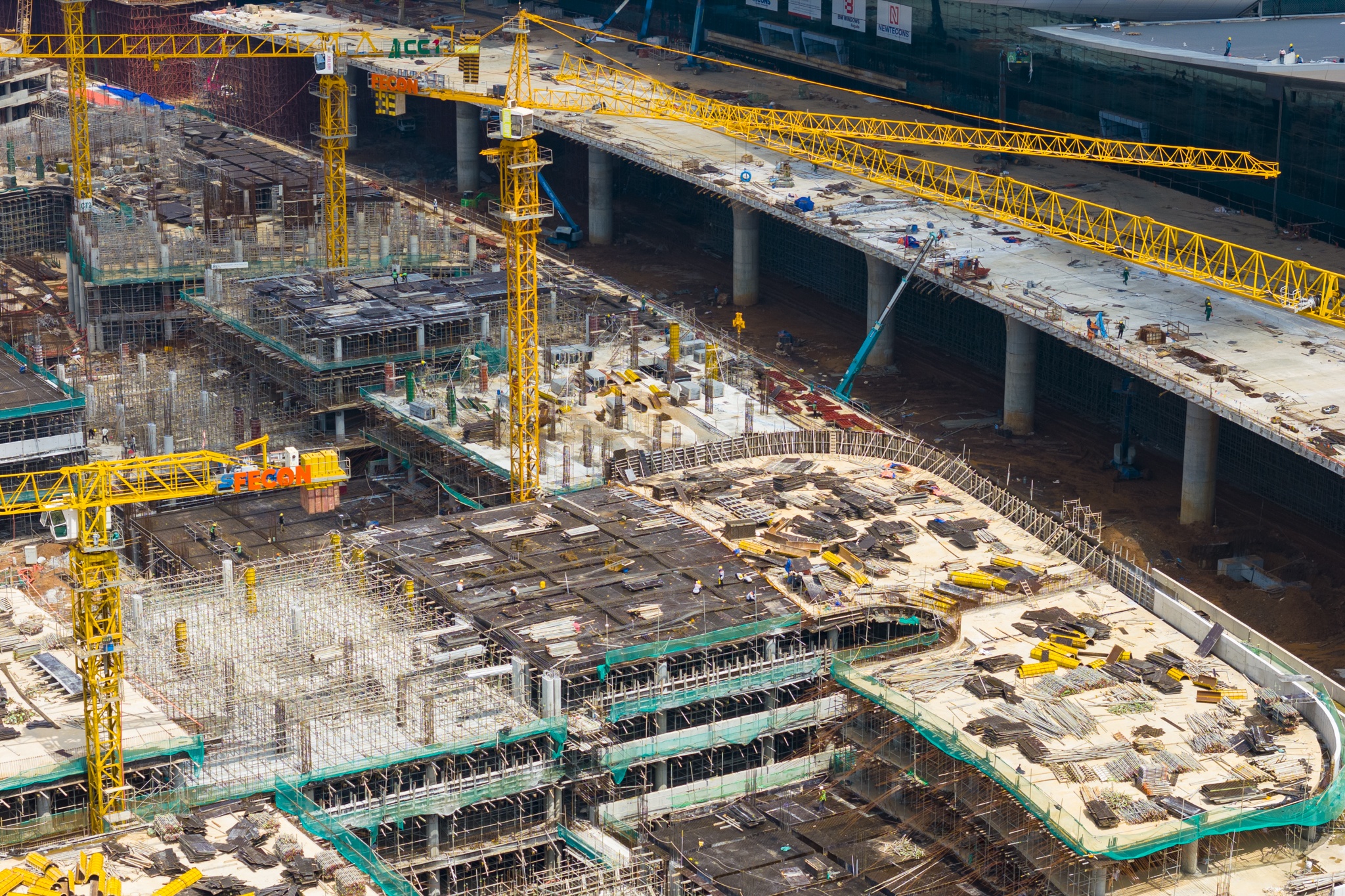

Bên trong nhà ga hành khách được xem là "trái tim" của toàn dự án đã hoàn thành phần kết cấu chính, chuyển sang giai đoạn hoàn thiện kiến trúc và lắp đặt thiết bị, với tổng giá trị thực hiện đạt 2/3 khối lượng công việc.

san bay long thanh anh 7

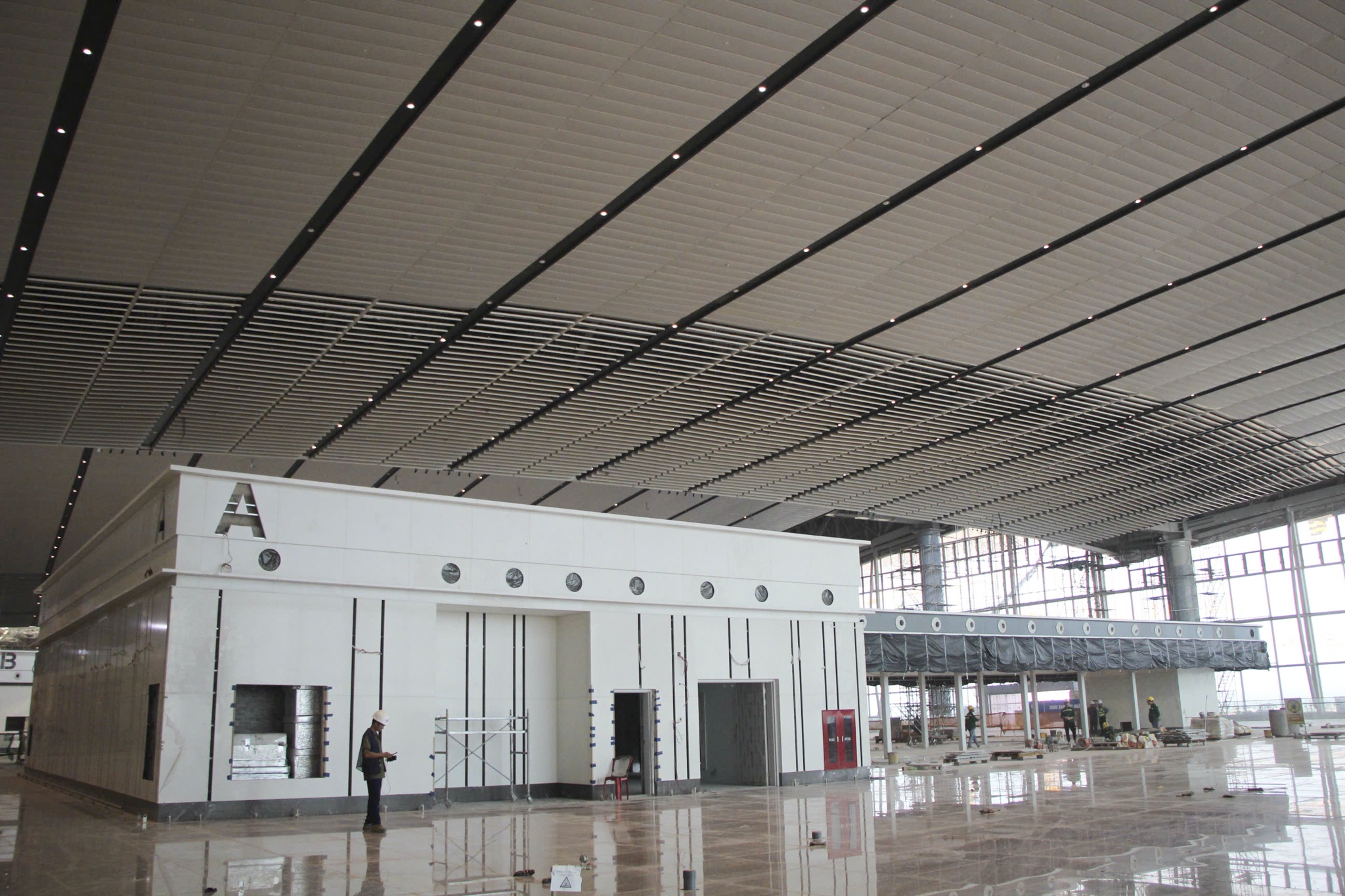

Hiện công trường duy trì trung bình hơn 6.800 lao động trực tiếp, tăng hơn 6,5% so với đợt kiểm tra hồi cuối tháng 5 của Phó thủ tướng Thường trực Phạm Gia Túc.

san bay long thanh anh 8

Tuy nhiên, dự án vẫn thiếu gần 2.000 nhân sự so với yêu cầu, chủ yếu là lao động kỹ thuật có tay nghề và nhân sự vận hành thiết bị chuyên dụng.

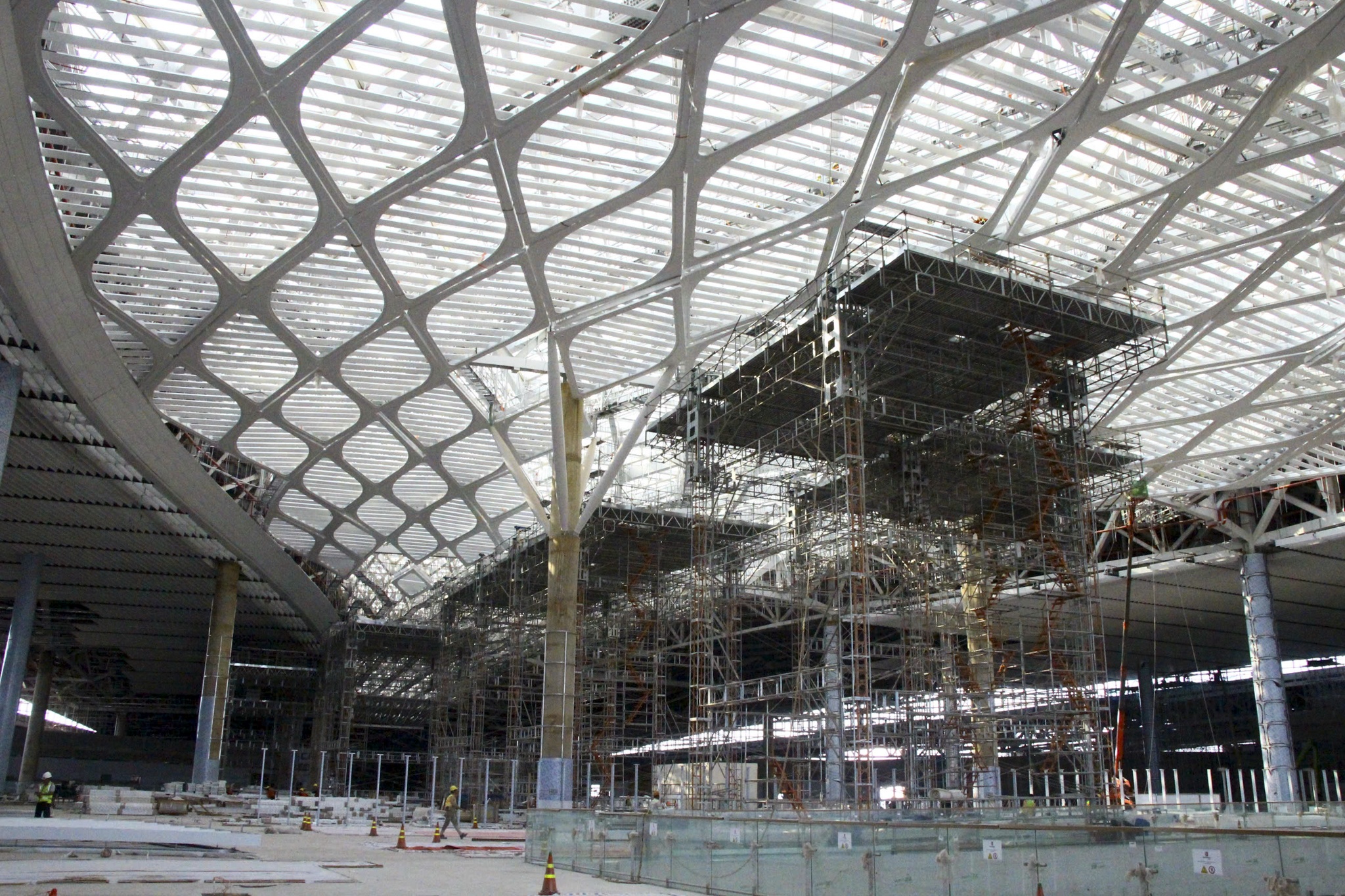

san bay long thanh anh 9

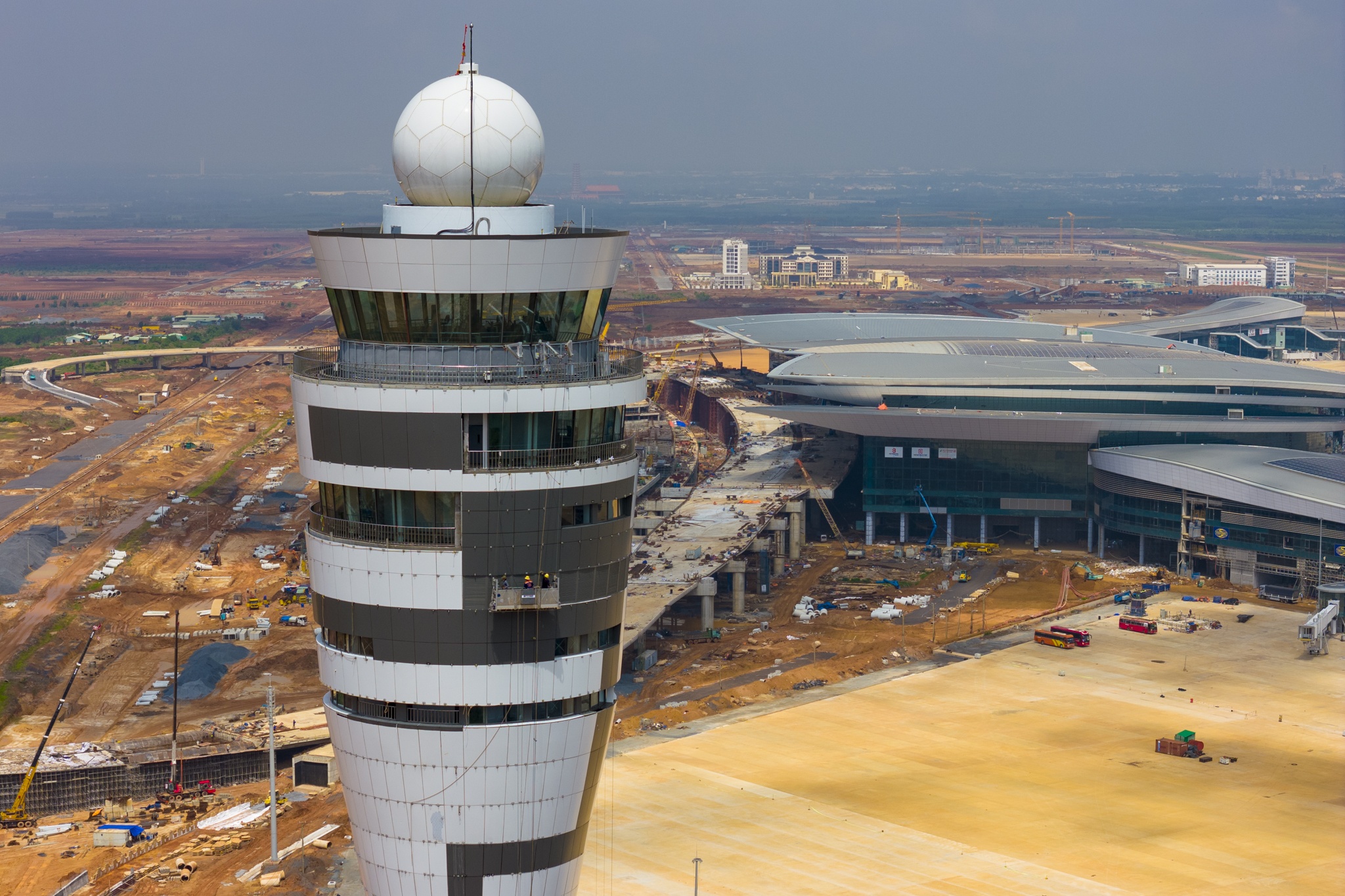

Một số đơn vị đã huy động lực lượng quân đội để tăng cường nhân lực cho công trường.

san bay long thanh anh 10

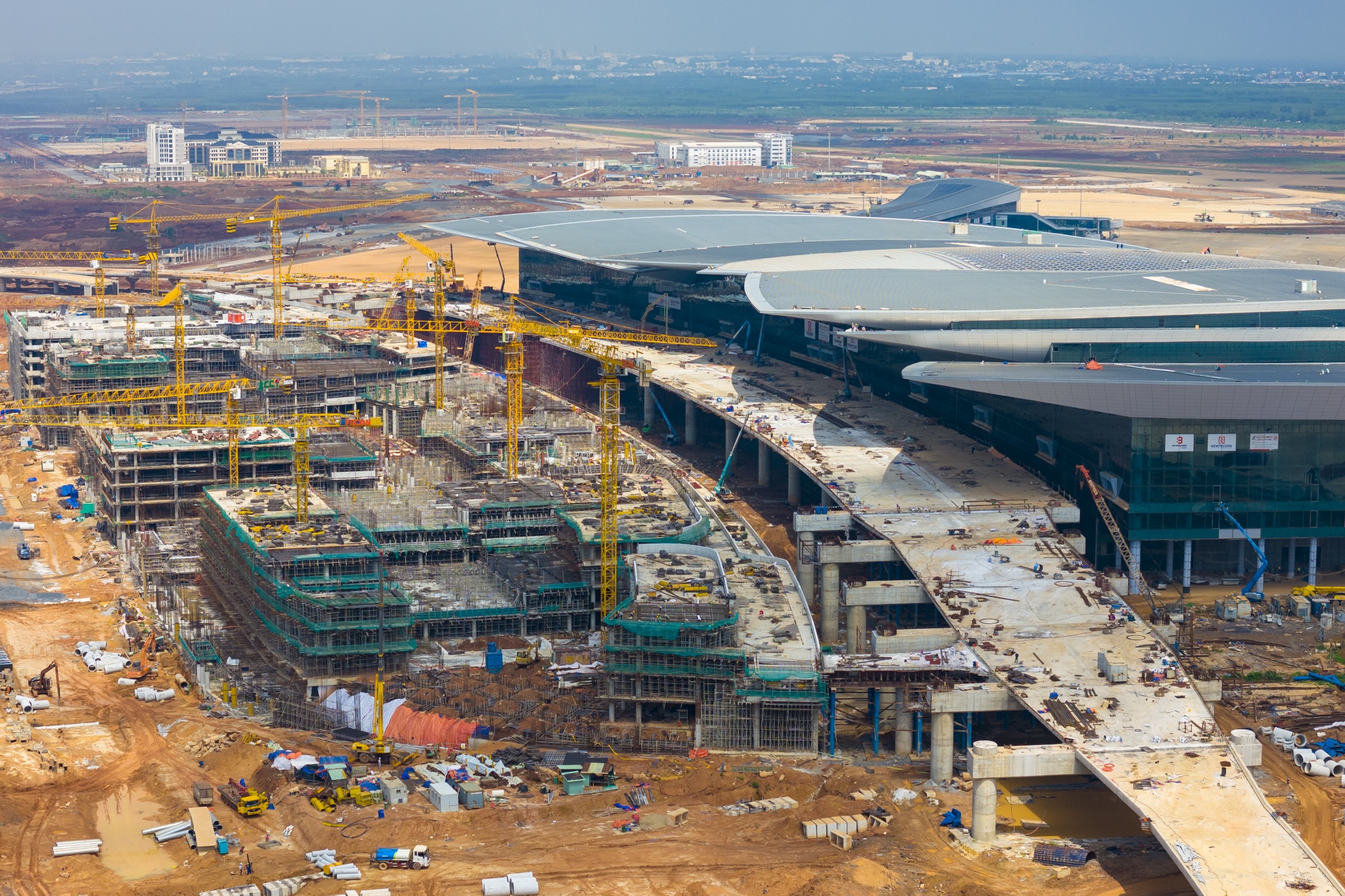

Ông Nguyễn Đức Hùng, Quyền Tổng giám đốc ACV cho biết chủ đầu tư đang yêu cầu các nhà thầu bổ sung đủ, thậm chí dư nhân lực để tổ chức thi công cả ngày lẫn đêm, ưu tiên hoàn thành sớm các hạng mục nhằm hạn chế ảnh hưởng của thời tiết vào mùa mưa.

san bay long thanh anh 11

"Một số hạng mục trọng yếu đang đạt kết quả tích cực như hệ thống tuynel đã hoàn thành, nguồn điện phục vụ thi công được cấp đầy đủ cho các đơn vị, riêng cầu cạn trước nhà ga chỉ còn 7 đốt dầm cuối cùng", ông Nguyễn Đức Hùng cho biết.

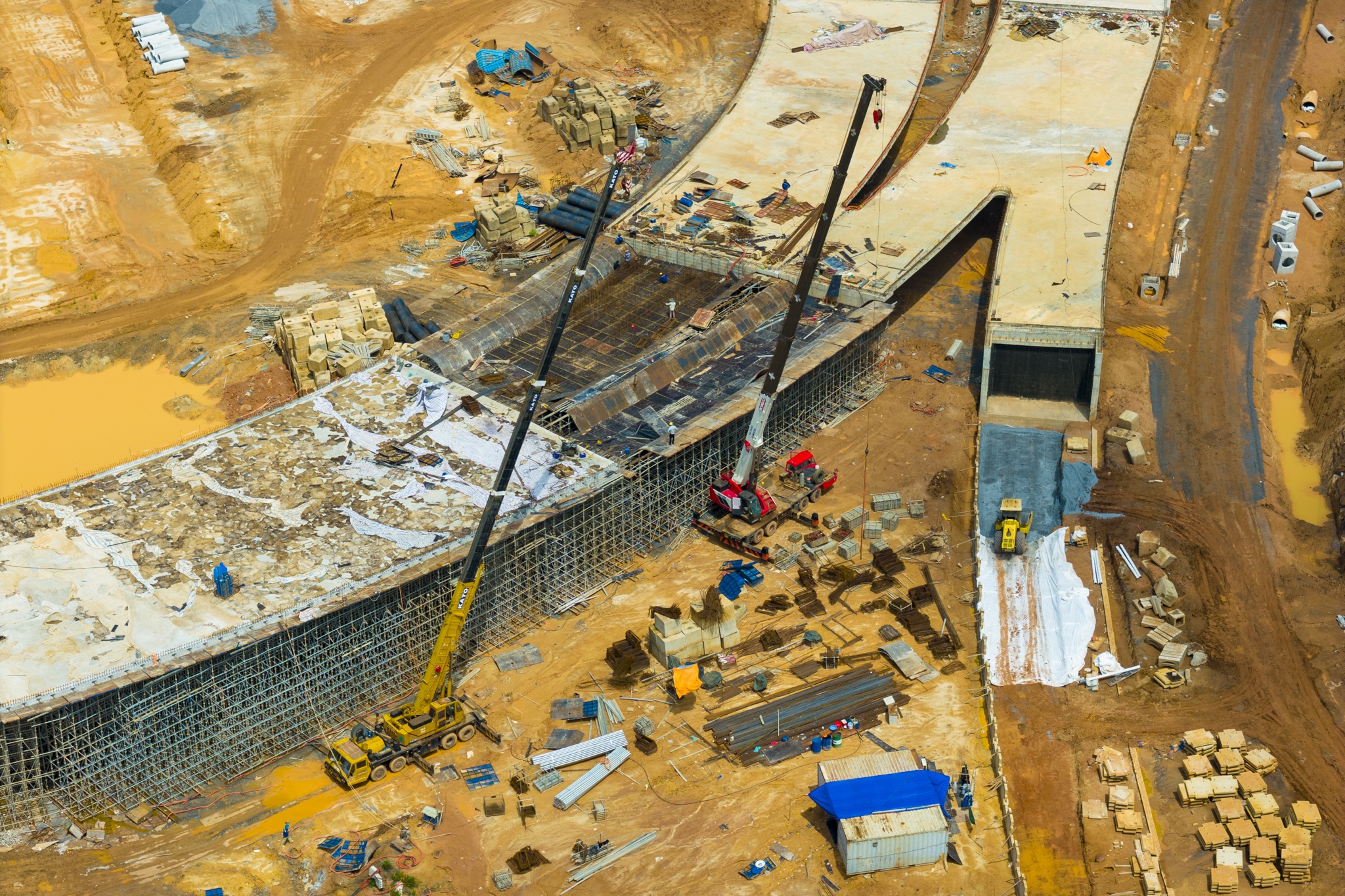

san bay long thanh anh 12

Về hạng mục các tuyến giao thông nội cảng, Bộ trưởng Xây dựng Trần Hồng Minh đánh giá đây là hạng mục giữ vai trò quyết định trong vận hành đồng bộ sân bay nên yêu cầu tăng tốc tối đa tiến độ.

san bay long thanh anh 13

Trong đó, với phần cầu cạn trước nhà ga, Bộ trưởng yêu cầu Tổng công ty Xây dựng Trường Sơn tăng cường thêm lực lượng, điều chuyển quân số hỗ trợ, đẩy nhanh thi công các phần việc phụ trợ sau khi phần kết cấu cứng cơ bản hoàn thành.

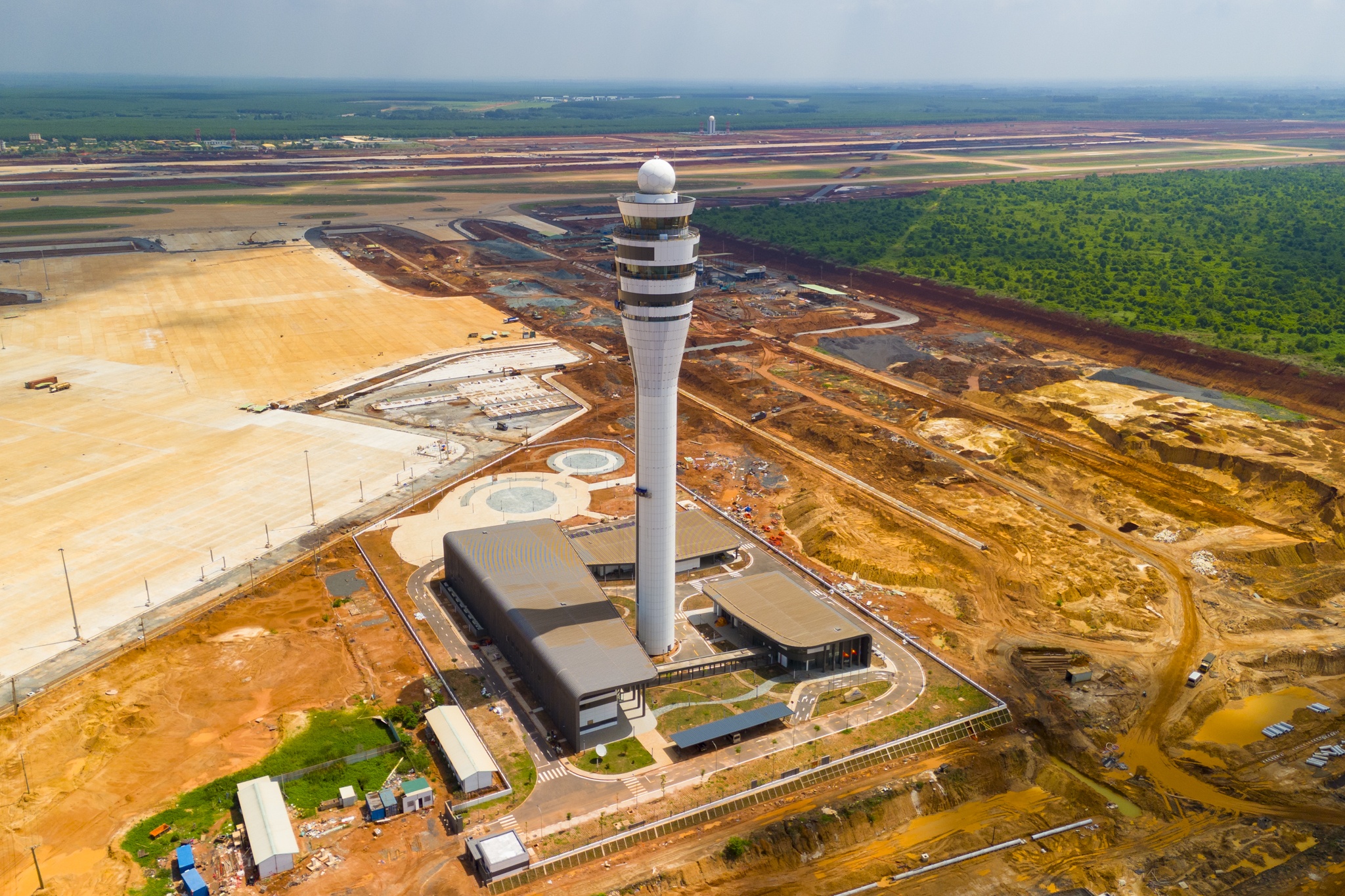

san bay long thanh anh 14

Dự án sân bay Long Thành giai đoạn 1 có tổng mức đầu tư khoảng 110.000 tỷ đồng, được chia thành 4 dự án thành phần. Trong đó, phần lớn các hạng mục xây dựng quan trọng nhất thuộc dự án thành phần 3 - các công trình thiết yếu trong cảng hàng không do ACV làm chủ đầu tư, với tổng vốn gần 99.000 tỷ đồng.

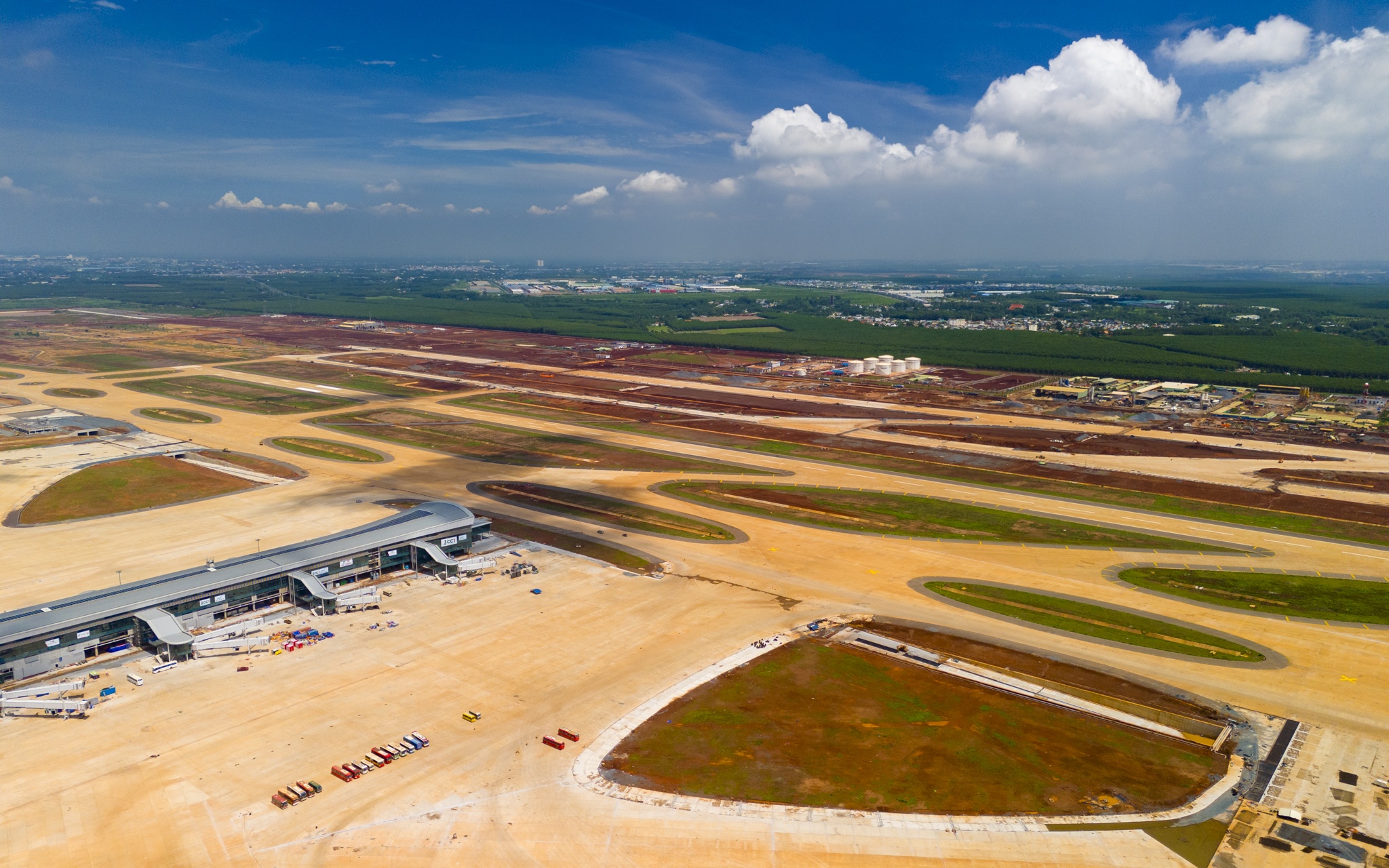

san bay long thanh anh 15

Đây cũng là phần chiếm tỷ trọng vốn lớn nhất của toàn bộ dự án, bao gồm các hạng mục cốt lõi như nhà ga hành khách, đường cất hạ cánh, đường lăn, sân đỗ tàu bay, hệ thống nhiên liệu, hạ tầng kỹ thuật và nhiều công trình phụ trợ khác.
