Cận cảnh 38 km cao tốc Biên Hòa - Vũng Tàu sắp thông xe

Tuyến cao tốc Biên Hòa - Vũng Tàu nối liền Đồng Nai và TP.HCM đang bước vào giai đoạn nước rút để thông xe tuyến chính dài gần 38 km trước Tết Nguyên đán Bính Ngọ 2026.

Dồn toàn lực thi công cao tốc Biên Hòa - Vũng Tàu Chủ đầu tư đang hoàn thiện tuyến chính dự án thành phần 2 để đồng bộ với dự án thành phần 3, phấn đấu đưa đoạn cao tốc dài gần 38 km vào khai thác trước Tết Nguyên đán 2026.

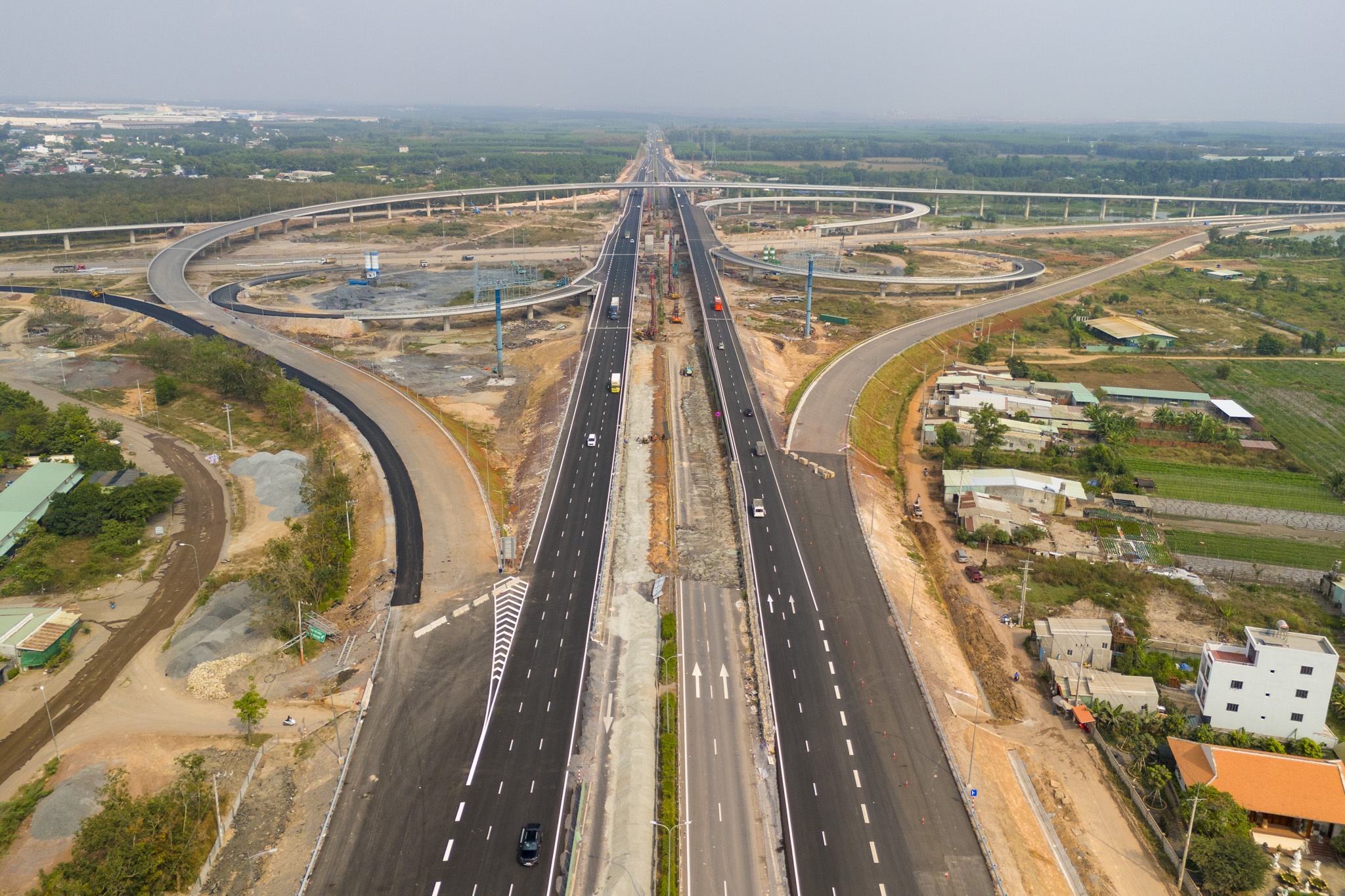

cao toc bien hoa anh 1

Mới đây, đoàn công tác Bộ Xây dựng và UBND tỉnh Đồng Nai đã trực tiếp kiểm tra và đốc thúc tiến độ thi công dự án cao tốc Biên Hòa - Vũng Tàu, đoạn qua địa bàn tỉnh. Trong ảnh là nút giao cao tốc Biên Hòa - Vũng Tàu và cao tốc TP.HCM - Long Thành (điểm đầu dự án thành phần 2) đã cơ bản hoàn thành các hạng mục quan trọng như đường dẫn ra vào, cầu vượt đã thảm nhựa.

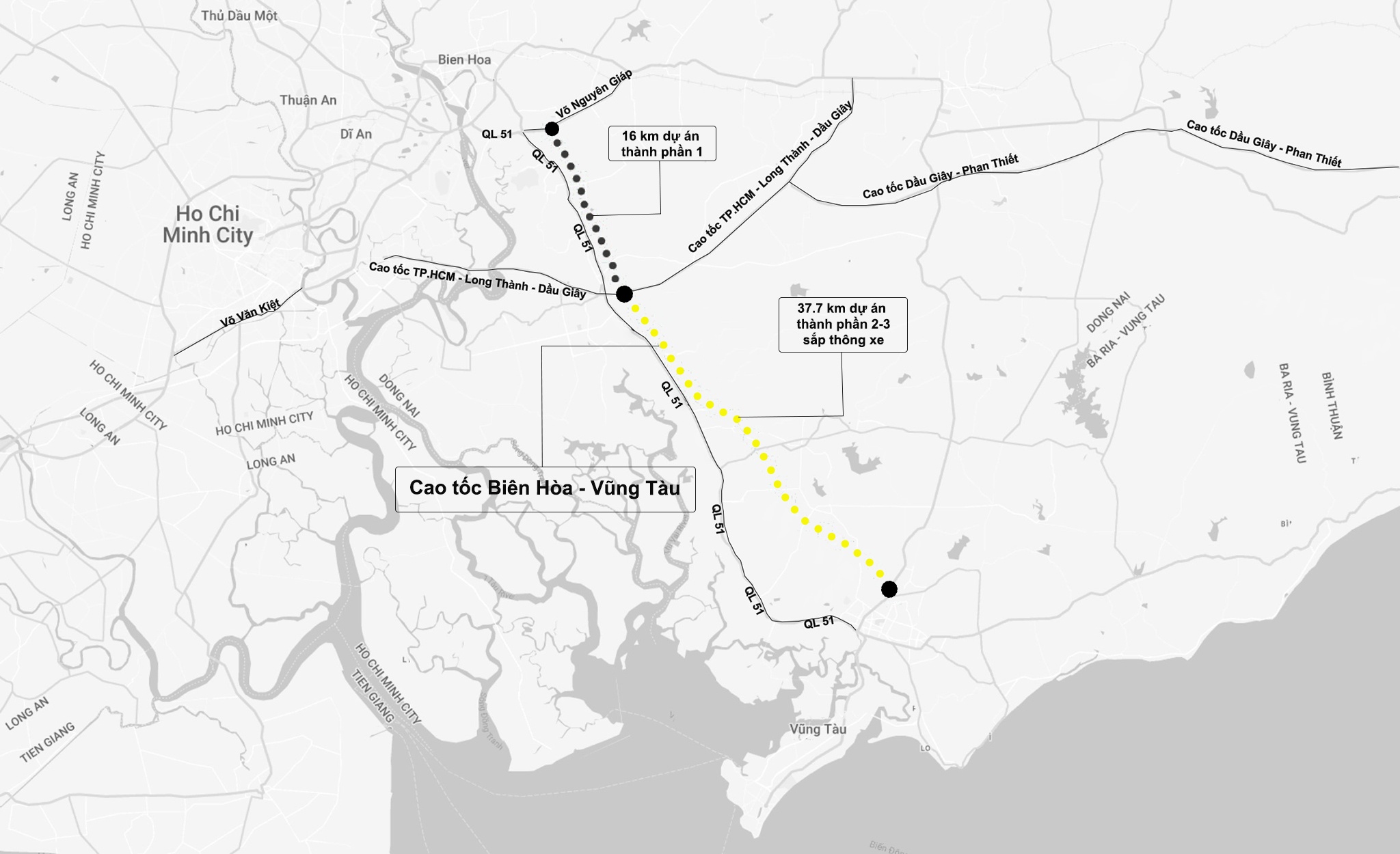

cao toc bien hoa anh 2

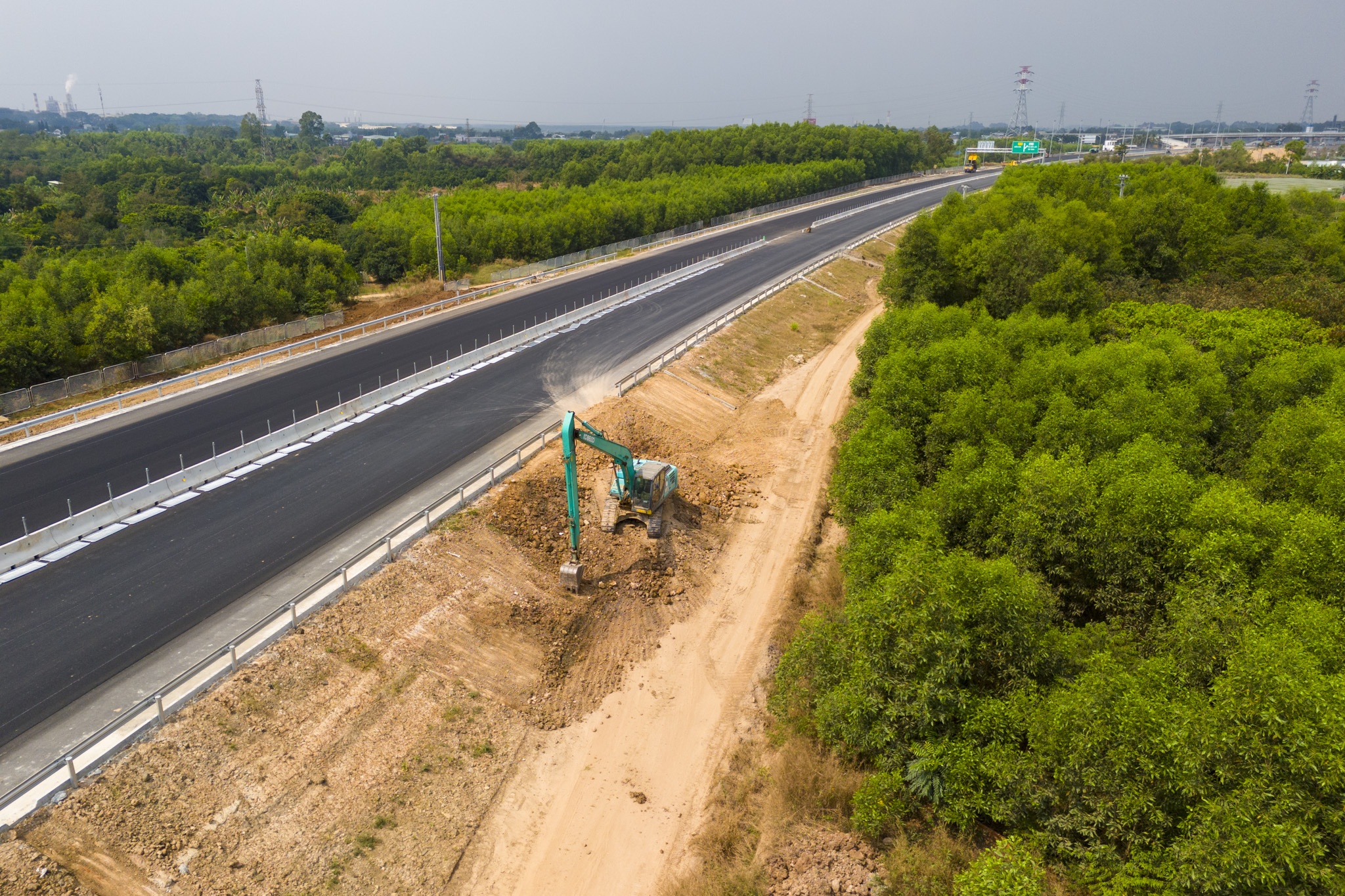

Hướng tuyến 37,7 km cao tốc Biên Hòa - Vũng Tàu dự kiến thông xe dịp Tết Nguyên đán 2026.

cao toc bien hoa anh 3

Dự án thành phần 2 có tổng chiều dài 18,2 km do Ban Quản lý dự án 85 làm chủ đầu tư, tổng mức đầu tư điều chỉnh là hơn 7.622 tỷ đồng, khởi công ngày 30/6/2023.

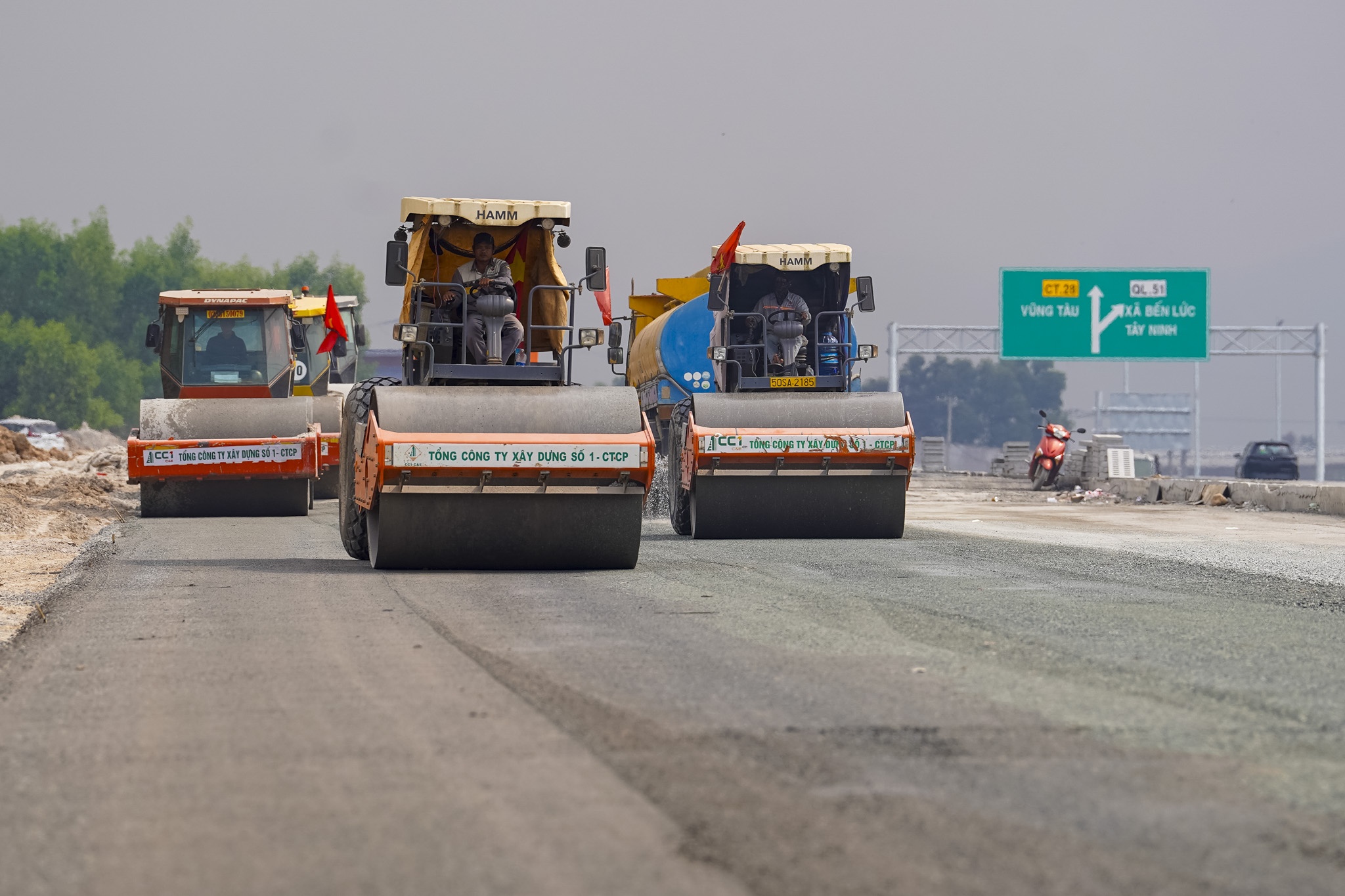

cao toc bien hoa anh 4

Ông Nguyễn Văn Long, Phó giám đốc phụ trách Ban Quản lý dự án 85 cho biết dự án thành phần 2 cao tốc Biên Hòa - Vũng Tàu giai đoạn 1 hiện đạt khoảng hơn 80% giá trị xây lắp.

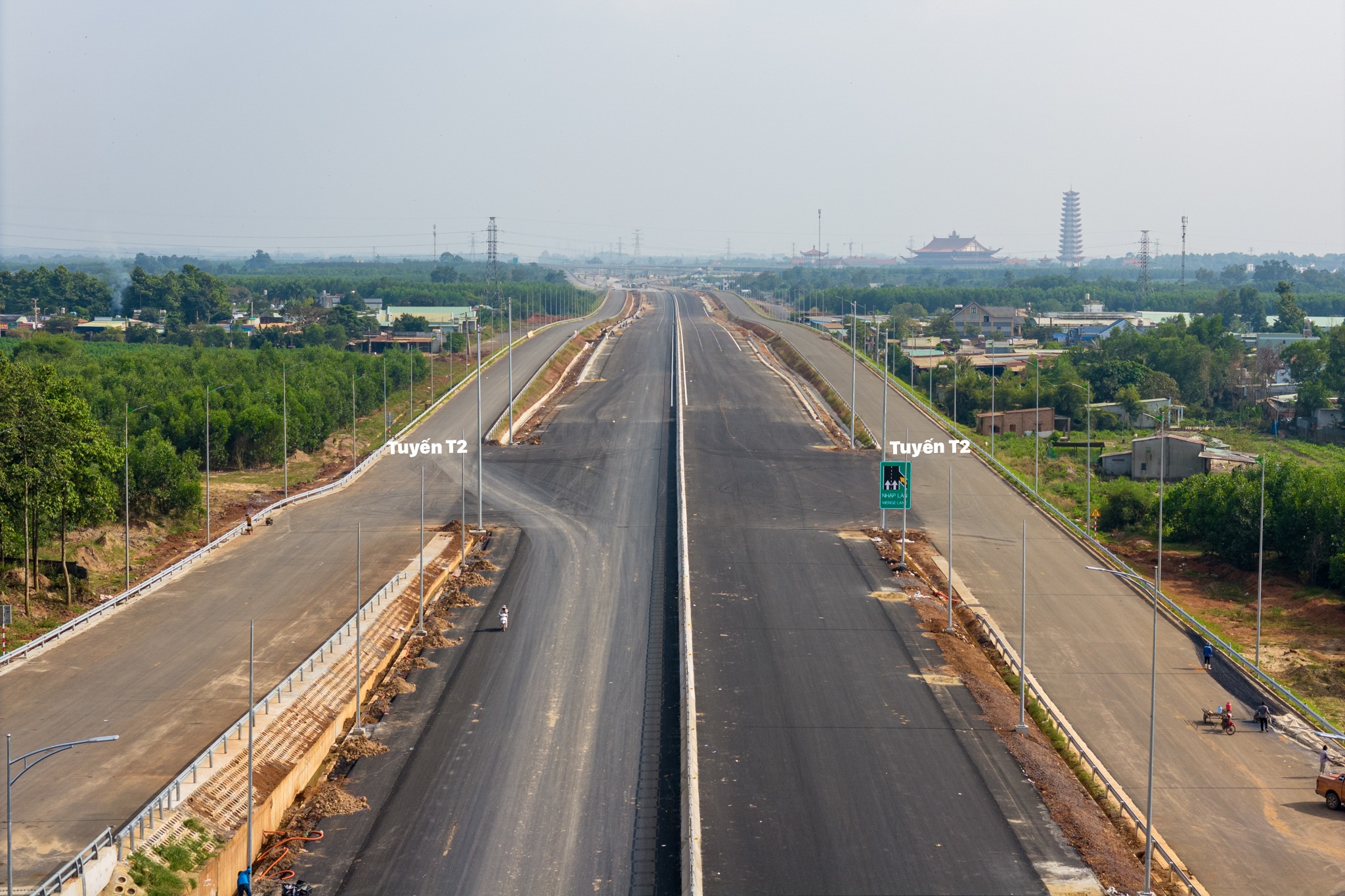

cao toc bien hoa anh 5

Chủ đầu tư đang tập trung hoàn thiện tuyến chính để đồng bộ với dự án thành phần 3, phấn đấu đưa đoạn từ nút giao với cao tốc TP.HCM - Long Thành - Dầu Giây kéo dài đến hết dự án thành phần 3 (đoạn giao Quốc lộ 56, phường Bà Rịa, TP.HCM) vào khai thác trước Tết Nguyên đán 2026. Trong ảnh là gần 4 km tuyến chính cao tốc Biên Hòa - Vũng Tàu đến nút giao T1-T2 đã hoàn thành các hạng mục như thảm nhựa, lắp dải phân cách, hệ thống chiếu sáng, biển báo...

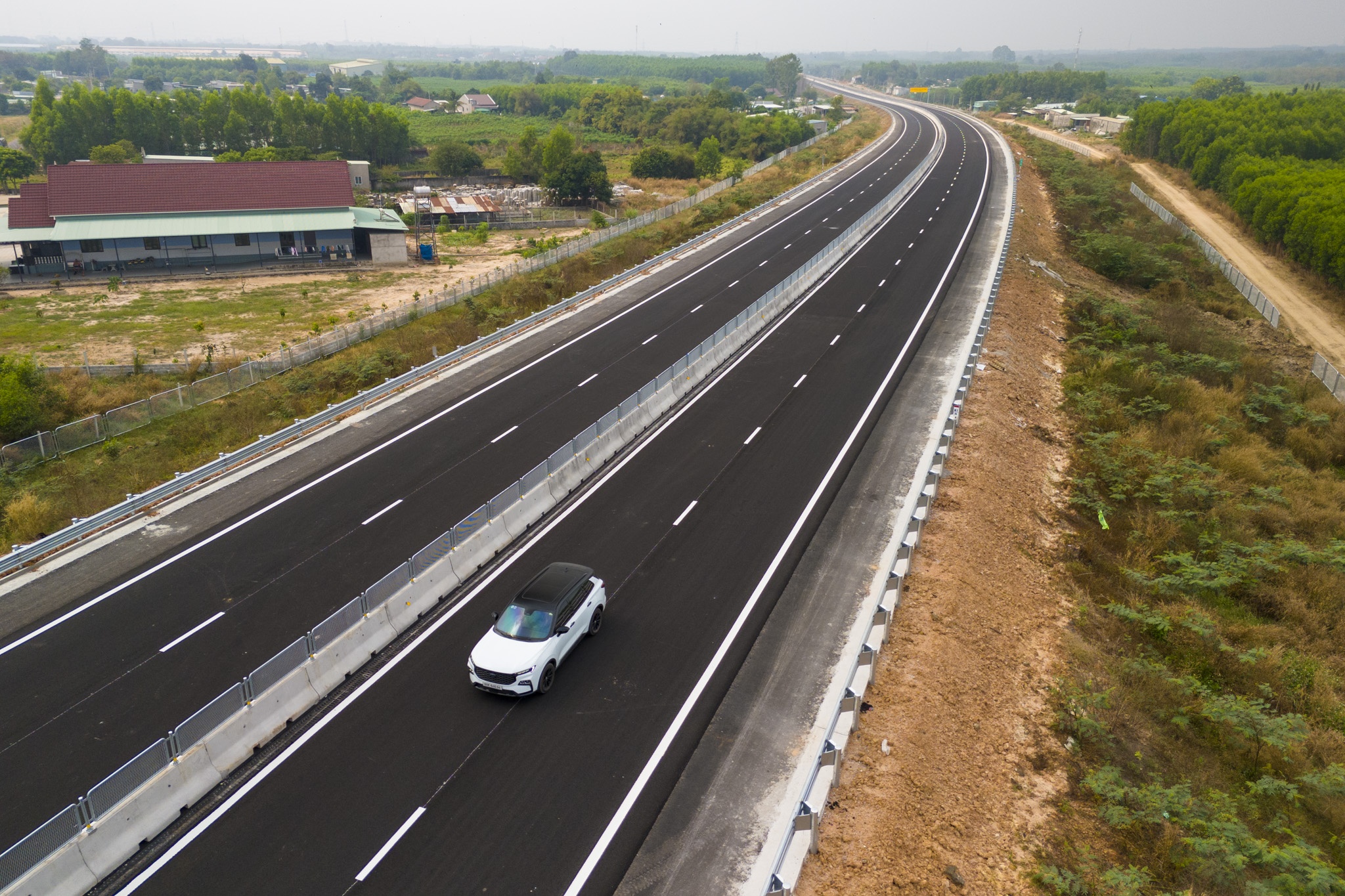

cao toc bien hoa anh 6

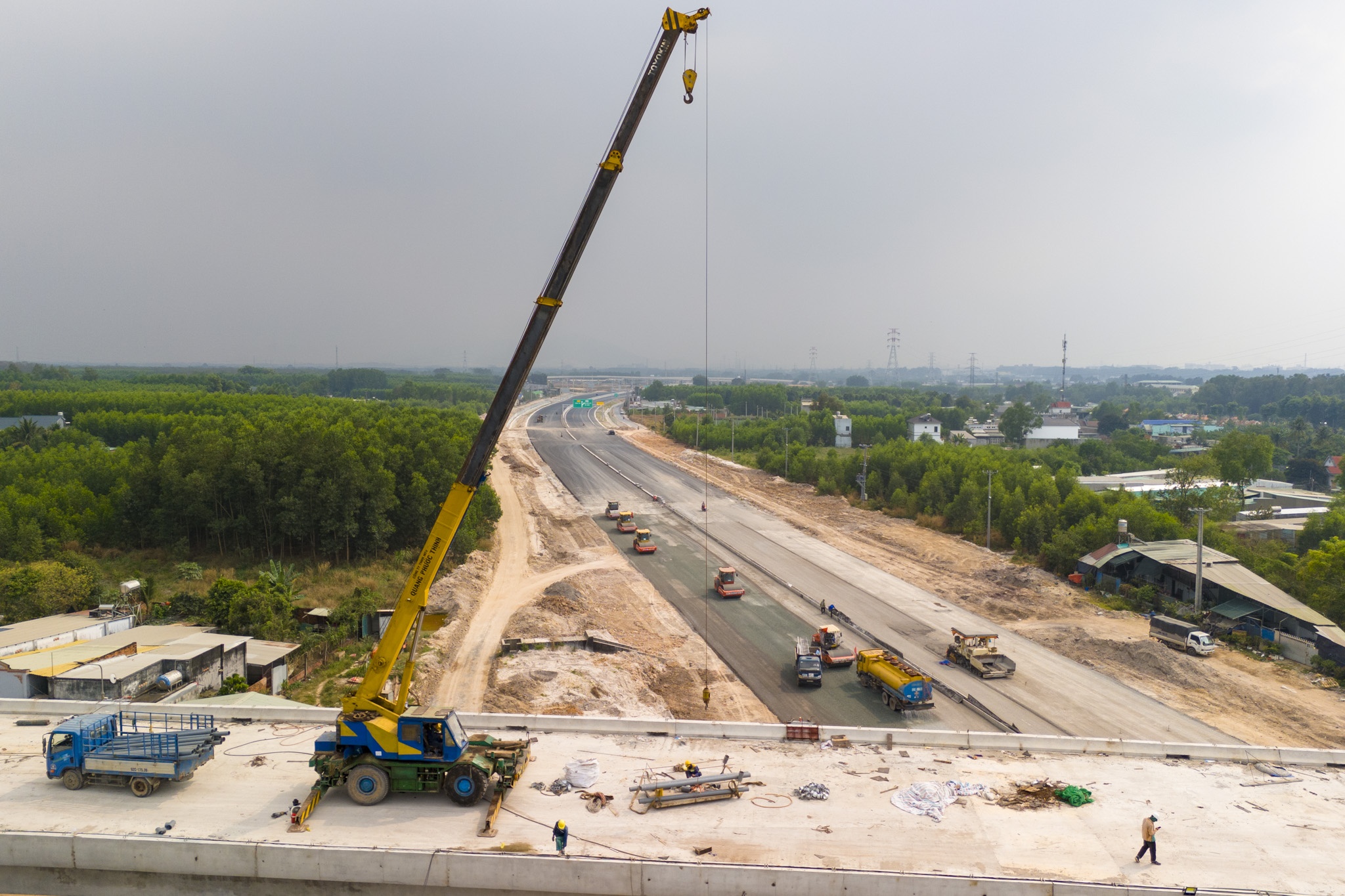

Theo ghi nhận vào thời điểm giữa tháng 1, gần như toàn bộ chiều dài tuyến chính của dự án đã được thảm nhựa.

cao toc bien hoa anh 7

Hiện tại, chỉ còn khoảng vài trăm mét đoạn đi qua cầu vượt ngang trên đường Tân Hiệp (xã Phước Thái, Đồng Nai) đang được đơn vị thi công khẩn trương thi công cấp phối đá dăm, chuẩn bị được thảm nhựa.

cao toc bien hoa anh 8

Nút giao T1-T2 và cao tốc Biên Hòa - Vũng Tàu cũng đã hoàn thành cơ bản các hạng mục chính. Các nhánh cầu dẫn thuộc tuyến T2 ra vào sân bay đã được thảm nhựa, lắp đặt hệ thống an toàn giao thông.

cao toc bien hoa anh 9

Hạng mục cầu vượt trên tuyến đường T1 băng qua cao tốc đi thẳng vào sân bay Long Thành đã hoàn thành và đưa vào sử dụng thời gian gần đây.

cao toc bien hoa anh 10

Theo kế hoạch, tuyến chính sẽ hoàn thành để đưa vào sử dụng ngày 14/2 (trước Tết Âm lịch), hoàn thành toàn bộ dự án trong tháng 4. Trong ảnh là nút giao Tân Hiệp kết nối tuyến cao tốc Biên Hòa - Vũng Tàu và Bến Lức - Long Thành cũng đã trải nhựa tuyến chính, các cầu vượt và đường dẫn đang được thi công đắp nền.

cao toc bien hoa anh 11

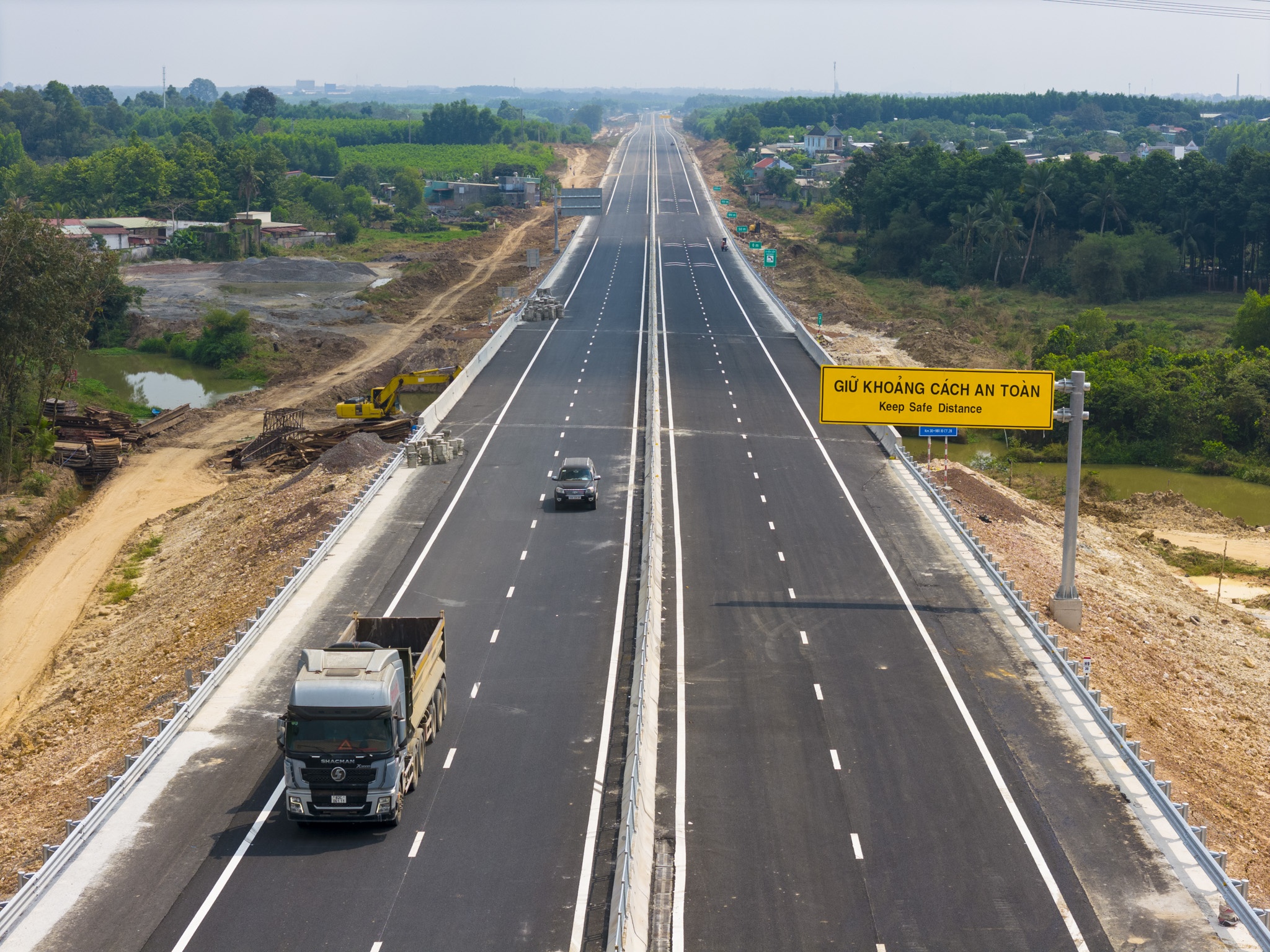

Hệ thống biển báo tại nút giao này cũng đã được lắp đặt trên giá long môn.

cao toc bien hoa anh 12

Đoạn từ nút giao Tân Hiệp đến dự án thành phần 3 đã được nhà thầu thi công hoàn thành các hạng mục trên tuyến chính, nhiều xe phục vụ cho công trình có thể chạy xuyên suốt.

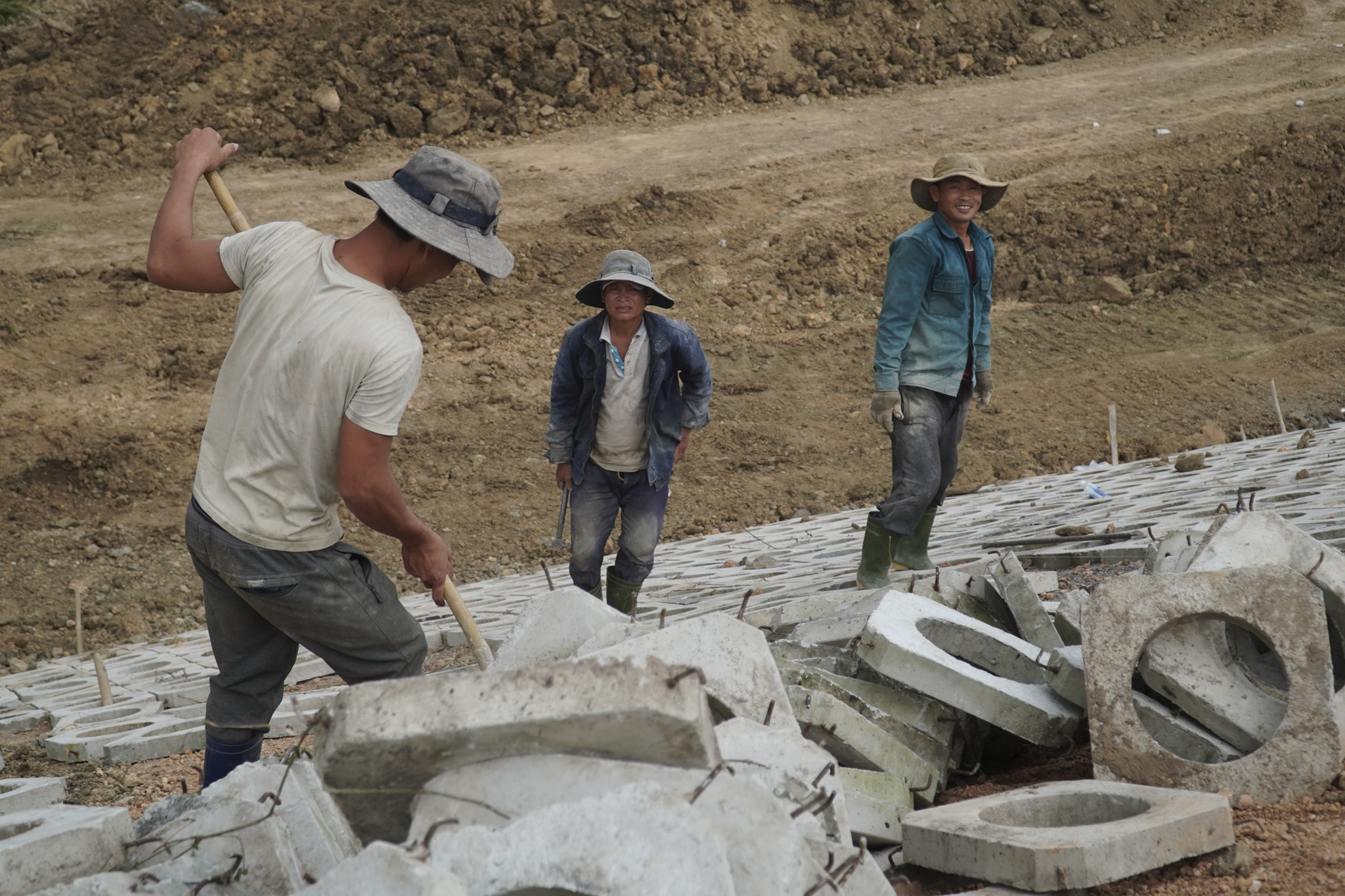

cao toc bien hoa anh 13

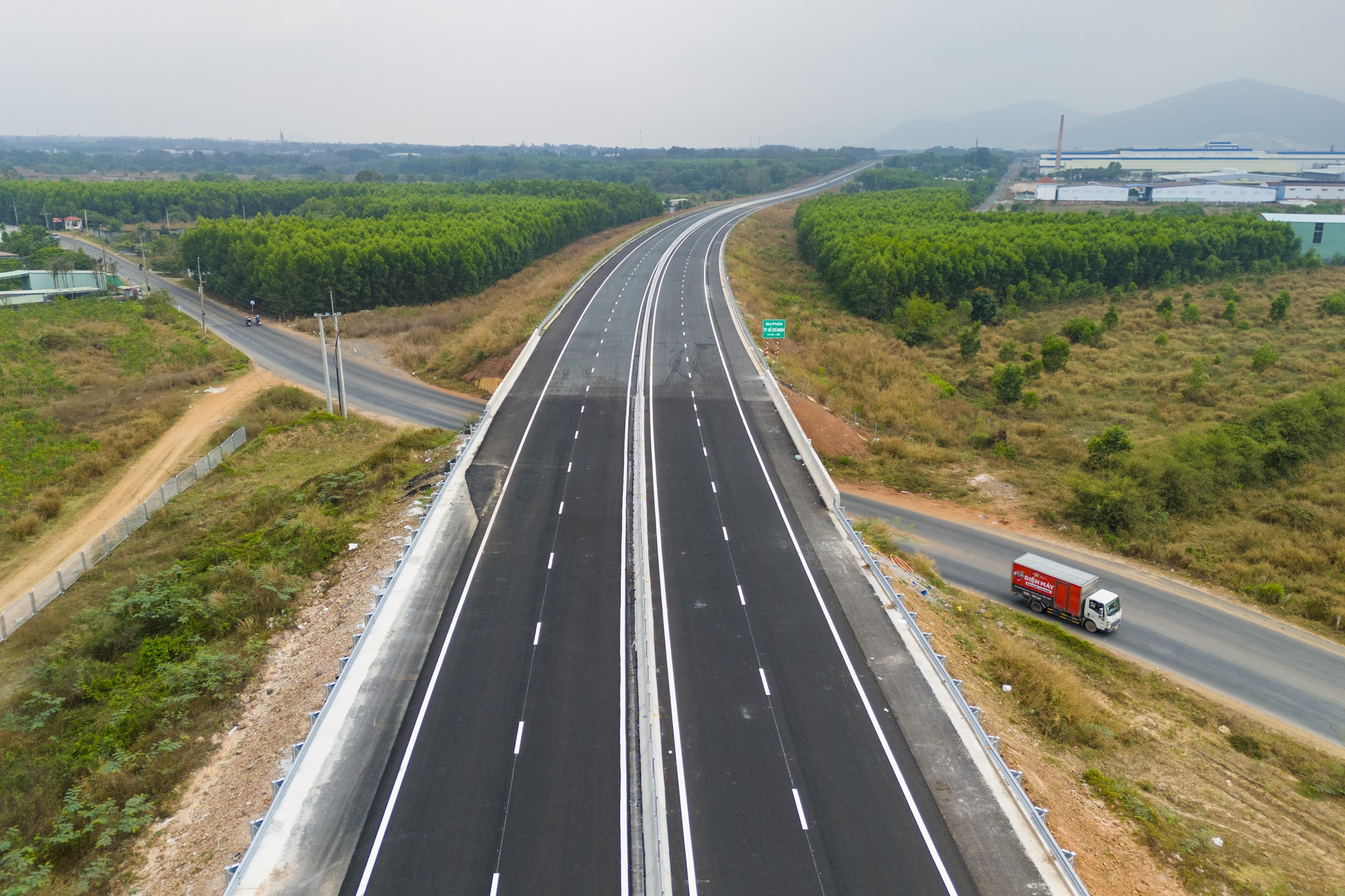

Các công nhân thi công taluy dương 2 bên tuyến chính.

cao toc bien hoa anh 14

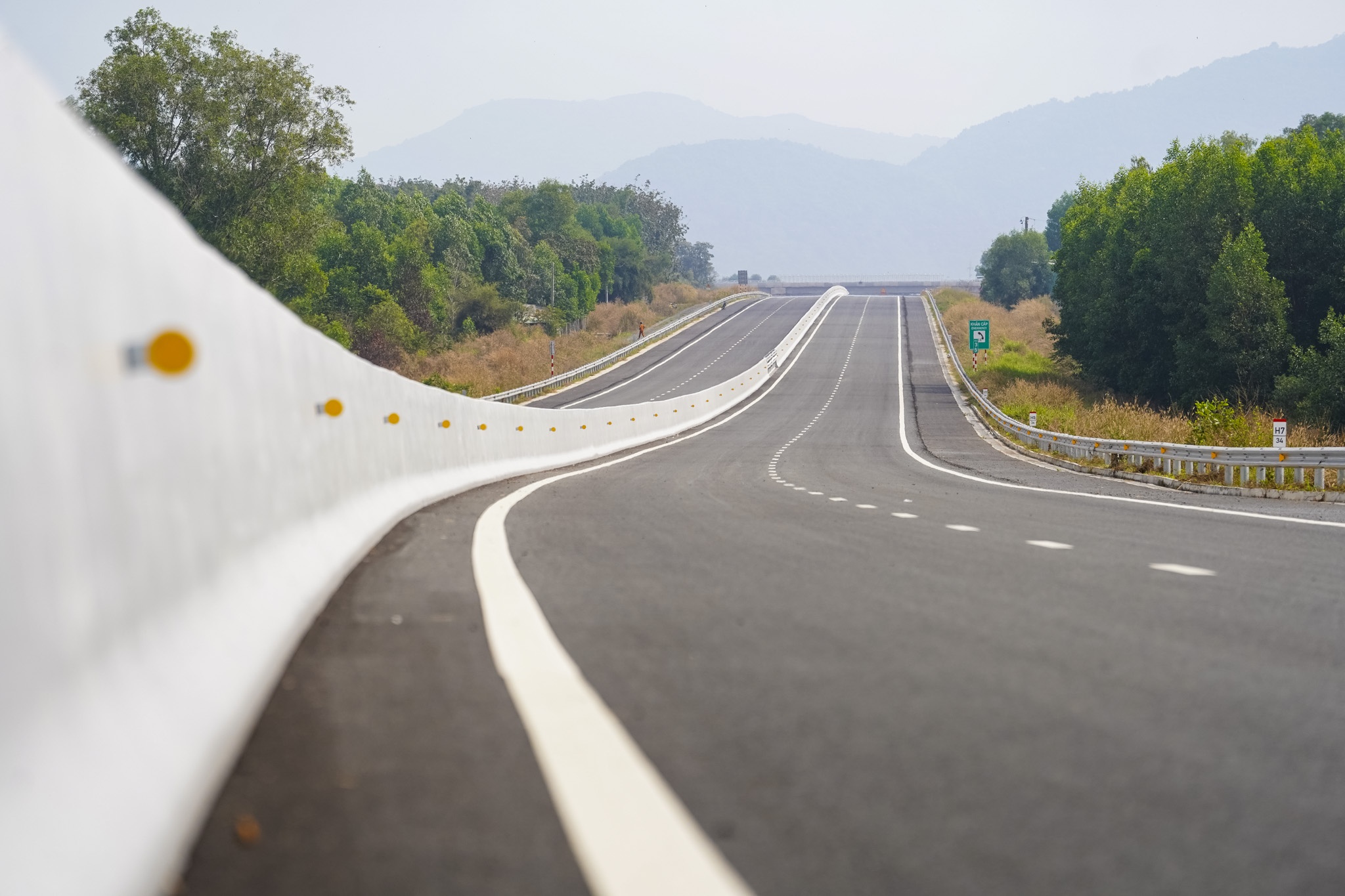

Đoạn tiếp giáp giữa Đồng Nai và TP.HCM đã liền mạch.

cao toc bien hoa anh 15

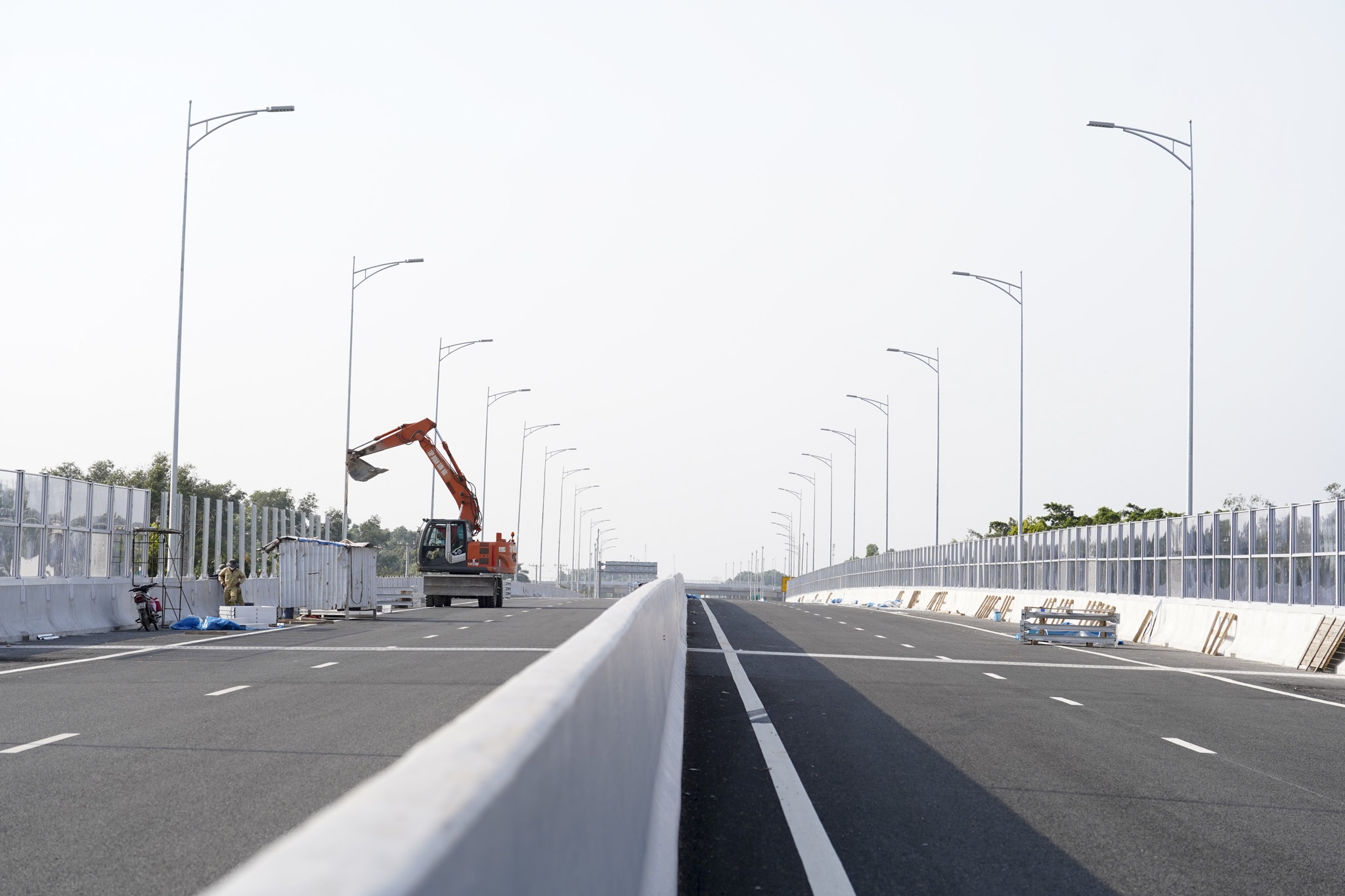

Đối với dự án thành phần 3 dài hơn 19,5 km đoạn qua TP.HCM, ông Nguyễn Công Danh, Phó giám đốc Ban QLDA Giao thông khu vực và Chuyên ngành Nông nghiệp Bà Rịa - Vũng Tàu (TP.HCM) cho biết đơn vị đang hoàn tất các thủ tục liên quan để thông xe đồng bộ cùng dự án thành phần 2, kết nối TP.HCM và Đồng Nai trước Tết Âm lịch.

cao toc bien hoa anh 16

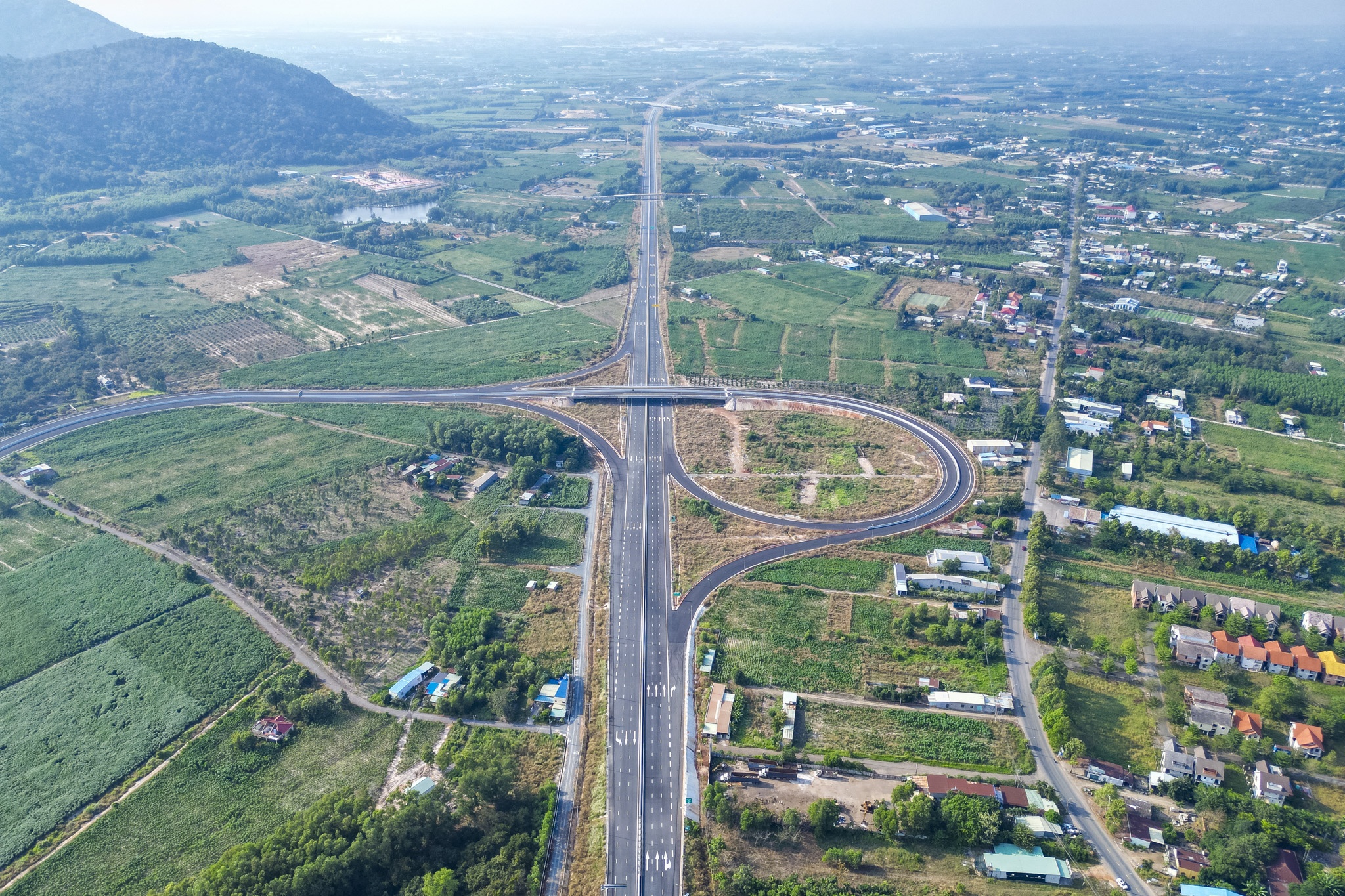

Dự án thành phần 3 cao tốc Biên Hòa - Vũng Tàu dài 19,5 km đi qua địa bàn TP.HCM (Bà Rịa - Vũng Tàu cũ) đã thông xe kỹ thuật tuyến chính vào dịp lễ 30/4/2025.

cao toc bien hoa anh 18

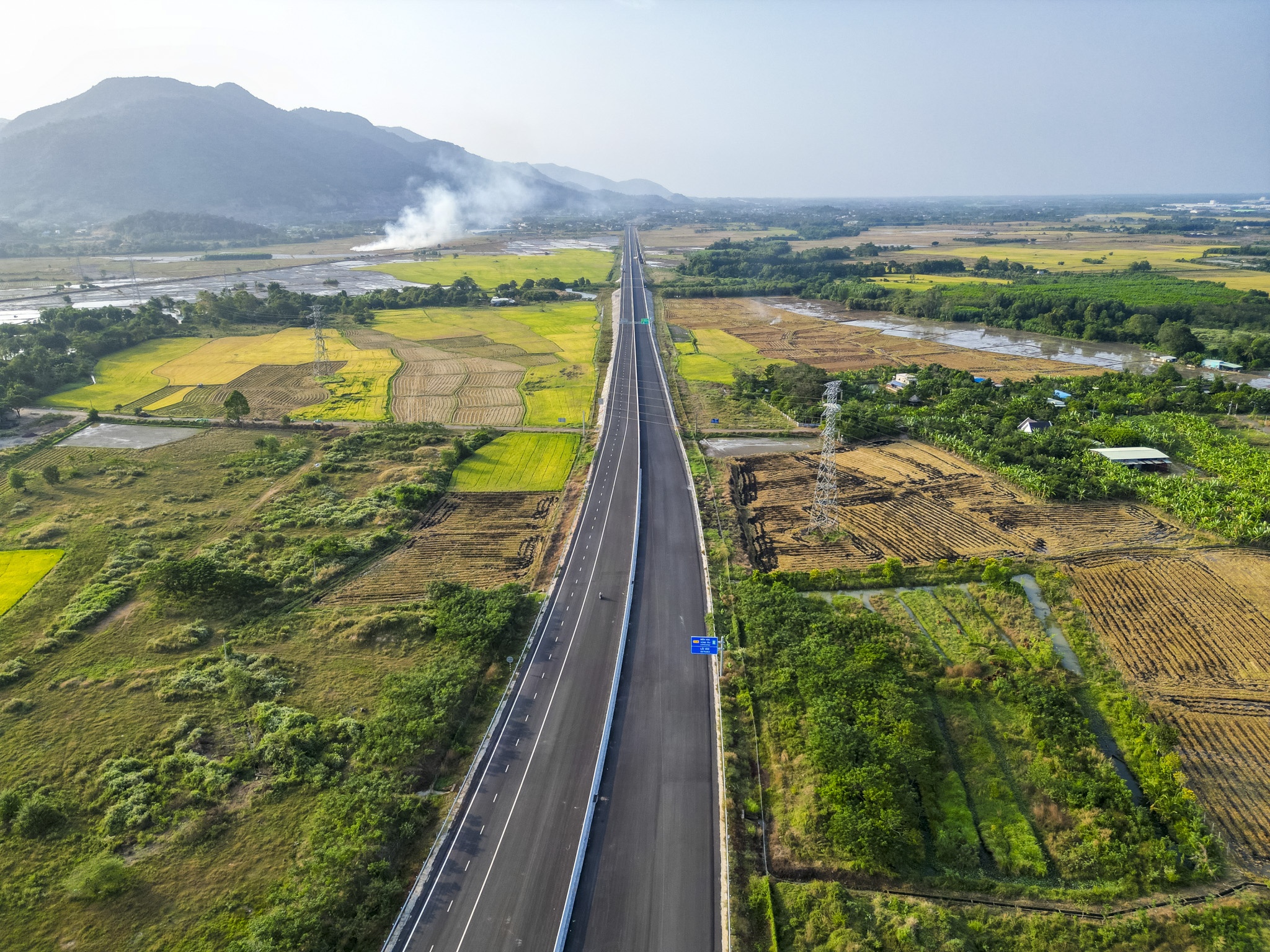

Nút giao với đường Hội Bài - Châu Pha đoạn qua xã Tóc Tiên cũng đã hoàn thành.

cao toc bien hoa anh 19

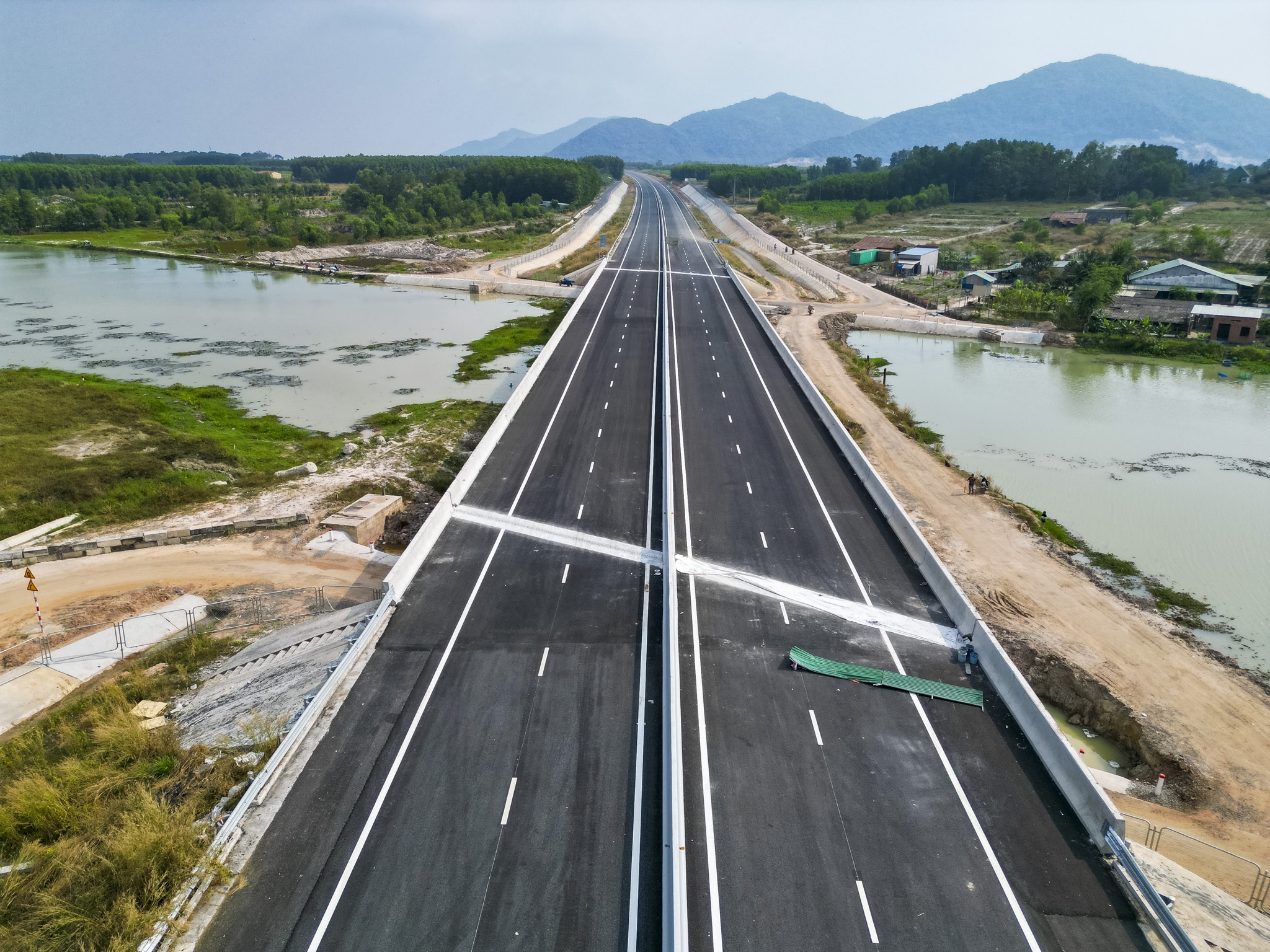

Đoạn cao tốc cuối tuyến băng qua cánh đồng ở phường Bà Rịa cũng đã được thảm nhựa, đang thi công dải phân cách.

cao toc bien hoa anh 20

Cao tốc Biên Hòa - Vũng Tàu có tổng mức đầu tư 17.800 tỷ đồng, dài 53 km, đi qua địa bàn hai tỉnh Đồng Nai và TP.HCM. Dự án được chia làm 3 phần, trong đó đoạn qua địa bàn tỉnh Đồng Nai dài khoảng 34 km gồm dự án thành phần 1 và 2, đoạn còn lại qua địa bàn Bà Rịa - Vũng Tàu cũ, nay thuộc TP.HCM dài 19,5 km là dự án thành phần 3.
