Số liệu thống kê mới đây của Bộ Kế hoạch và Đầu tư cho thấy cả nước hiện có gần 20.000 bản quy hoạch các loại. Chi phí làm quy hoạch riêng giai đoạn 2011-2020 đã lên tới gần 8.000 tỷ đồng.
Công tác quy hoạch với 8.000 tỷ đồng không mang lại hiệu quả
Nhỏ như cái chợ đầu mối, lớn hơn như quy hoạch ngành sản xuất ôtô, sau vài chục năm loay hoay quyết tâm làm kế hoạch, kết quả vẫn là những con số không tròn trĩnh (điều đó đã được chính ông vụ trưởng Vụ Quản lý quy hoạch của Bộ Kế hoạch và Đầu tư thừa nhận trên Tuổi Trẻ mới đây).
Anh Hữu Đồng (quận Bình Thạnh, TP HCM) bức xúc: “Quy hoạch kiểu gì không biết, chỉ thấy người dân phải chịu cảnh nằm trong quy hoạch, khổ trăm bề. Cứ vài năm lại sửa quy hoạch một lần”.
Nhà người dân ở vùng quy hoạch “treo” thuộc khu phố 7, phường Thống Nhất, TP Biên Hòa (Đồng Nai) bị nước mưa tràn vào gây ngập. |
“Tiền đầu tư cho quy hoạch đến khi sửa đổi bị mất ai sẽ bù vào? Quy hoạch xong nhưng không làm rốt ráo, tốn tiền dân”, ông Tuấn (63 tuổi, TP HCM) nói.
Hàng chục năm long đong quy hoạch
Các tỉnh thành trên cả nước có hàng trăm khu quy hoạch, sau nhiều giai đoạn, nhiều năm trôi qua vẫn nằm trên giấy.
Dự án khu đô thị Bình Quới - Thanh Đa (quận Bình Thạnh, TP HCM) có quy mô hơn 426 ha là một trong những dự án treo “tiêu biểu” của TP HCM.
Tính đến năm 2015, quy hoạch này đã “thăng trầm” qua 23 năm. Năm 1992, dự án được quy hoạch là “khu văn hóa, thể thao, du lịch, nghỉ ngơi, giải trí”. Tuy nhiên, 12 năm sau (năm 2004), thành phố đã thu hồi và giao đất cho Tổng công ty Xây dựng Sài Gòn làm chủ đầu tư.
Năm 2010, thành phố hủy quyết định giao đất cho đơn vị này đồng thời ngưng dự án. Năm 2013, Tập đoàn Bitexco được chỉ định là chủ đầu tư mới của dự án. Hiện tại, dự án đang được xem xét thẩm định đồ án quy hoạch phân khu 1/2000.
Khu liên hợp thể thao (KLHTT) Rạch Chiếc (quận 2, TP HCM) được kỳ vọng là nơi tổ chức đại hội thể dục thể thao cấp khu vực, quốc tế tại TP HCM, triển khai công tác đào tạo, huấn luyện, bồi dưỡng đội ngũ vận động viên góp phần phấn đấu đưa thể thao Việt Nam xếp vào những nước hàng đầu trong khu vực. Tuy nhiên, sau 21 năm, KLHTT Rạch Chiếc với quy mô 466 ha vẫn nằm trên giấy.
Được quy hoạch từ tháng 2/1994 nhưng kể từ đó đến nay, KLHTT Rạch Chiếc vẫn chỉ là bãi đất trống cỏ mọc um tùm xen lẫn nhà dân. Điều đáng nói, từ quy mô 466 ha ban đầu, sau 21 năm “quy hoạch”, giờ đây KLHTT này trên giấy giờ đã teo tóp còn 180,731 ha.
Dự kiến hoàn thành vào năm 2025, dự án khu đô thị mới Thủ Thiêm đã được quy hoạch từ năm 2005. Hiện nay, công tác đền bù giải phóng mặt bằng vẫn chưa hoàn tất, nhiều dự án xây dựng hạ tầng kỹ thuật của đô thị mới Thủ Thiêm còn trong giai đoạn chuẩn bị...
Có bao nhiêu bản quy hoạch thành công?
Đó là câu hỏi mà tiến sĩ Huỳnh Thế Du, giảng viên Chương trình giảng dạy kinh tế Fulbright, đặt ra khi nói về vấn đề quy hoạch hiện nay.
Theo ông Du, số quy hoạch mang tính thực tế đếm không quá đầu ngón tay. Ngay cả đô thị Phú Mỹ Hưng, nơi mọi người vẫn xem là điển hình cho quy hoạch hiệu quả, nhưng quy hoạch của khu này thực tế là 2.600 ha chứ không phải là 409 ha như hiện nay.
“Chúng ta đang trục trặc từ quy hoạch vùng, quy hoạch đô thị đến quy hoạch không gian”, ông Du cho biết.

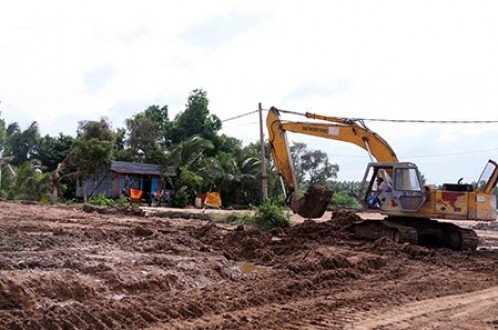

Con đường trục chính vào KLHTT Rạch Chiếc đang được xây dựng. |
Theo nghiên cứu của ông Du, mục tiêu của quy hoạch ở Việt Nam là để địa phương cấp dưới xin ngân sách từ cấp trên nên quy hoạch thường bị... phồng. Trục trặc trong quy hoạch của đất nước ta là chúng ta đang quy hoạch cứng (quy hoạch theo bản vẽ). Các nhà quy hoạch hình dung các đô thị trong 20 năm, 30 năm rồi chỗ này họ vẽ đặt cái này, chỗ kia đặt cái kia trong khi sự vận động của đô thị, thị trường không ai có thể biết chắc chắn.
Quy hoạch đô thị vẫn còn tư duy theo kiểu “đầu nào mua mắm, đầu nào mua dưa”. Quy hoạch ngành thì đặt từng nhà máy, dự án vào một vị trí thì không thể được. Quy hoạch phải mang tính định hướng chứ không phải định ra từng chi tiết cụ thể.
“Chúng ta đang hiểu sai và làm sai khái niệm quy hoạch”, ông Du nói.
Phó giáo sư, tiến sĩ Nguyễn Văn Hiệp, nguyên Phó giám đốc Sở Xây dựng TP HCM, giảng viên khoa xây dựng Đại học Bách khoa TP HCM, chỉ ra các bất cập cơ bản trong quy hoạch hiện nay là không có đấu thầu mà chỉ định thầu nên đa số đều do cơ quan nhà nước nhận.
Vì vậy, nhiều người hay nói “đuối tầm” khi các đơn vị này cứ quy hoạch hoài chưa có tầm nhìn lớn, giá trị thấp nhưng giá cả cao.
Song song đó, khi “đuối tầm” theo thời gian, các đơn vị này phải liên tục điều chỉnh cho hợp lý, làm tốn thời gian và tiền bạc vì khâu phê duyệt điều chỉnh quy hoạch.
Nên bỏ tư duy quy hoạch hiện có?
Trên thực tế, có không ít lĩnh vực chỉ cần xây dựng các đề án hoặc tiêu chí để quản lý nhưng hiện nay nhiều bộ ngành và địa phương vẫn lập hẳn thành quy hoạch gây lãng phí nguồn lực, hạn chế người dân đầu tư kinh doanh.
Ông Vũ Quang Các, Vụ trưởng Quản lý quy hoạch (Bộ Kế hoạch và Đầu tư), cho rằng: “Đơn giá bản quy hoạch phụ thuộc vào quy mô quy hoạch. Nếu chuyên gia nước ngoài tư vấn thì vài chục tỷ hoặc chuyên gia Việt Nam là vài tỷ. Chi phí tư vấn lớn nhưng vấn đề là quy hoạch không dùng được, gây lãng phí”.
Một góc khu đô thị Phú Mỹ Hưng, quận 7, TP HCM. |
“Có thể định hướng sự phát triển một số sản phẩm hay ngành nghề bằng cách quy định điều kiện chặt chẽ”, ông Các nói.
Ông Huỳnh Thế Du phân tích: “Chúng ta đang quy hoạch quá mức chứ không phải thiếu quy hoạch".
Theo ông Du, nếu để thị trường tự vận hành với sự can thiệp vừa phải của Nhà nước thì hình hài đô thị, một ngành nào đó sẽ tận dụng được lợi thế lớn nhất. Quy hoạch "treo" thì dù điều kiện thuận lợi nhất, bỏ bao nhiêu tiền vào cũng không hiệu quả.
“Thà không có quy hoạch còn tốt hơn là quy hoạch treo, gây thiệt hại cho kinh tế”, ông Du nhấn mạnh.
