Dự án điện khí 47.000 tỷ đồng bỏ không sau một năm khởi động

Dự án Nhà máy điện khí LNG Quảng Ninh sau một năm khởi động, nhóm chủ đầu tư vẫn đang loay hoay hoàn thiện các thủ tục thành lập công ty liên danh và xin giấy phép phê duyệt dự án.

Dien khi LNG anh 1

Khoảng tháng 10/2021, chủ đầu tư dự án Nhà máy điện khí LNG Quảng Ninh tổ chức lễ khởi động và đón nhận giấy chứng nhận đầu tư trên khu đất rộng hơn 60 ha nằm giữa Khu công nghiệp Cẩm Thịnh và nhà máy nhiệt điện Cẩm Phả thuộc phường Cẩm Thịnh, TP Cẩm Phả, Quảng Ninh.

Dien khi LNG anh 2

Thời điểm phê duyệt, đây là nhà máy điện sử dụng khí LNG nhập khẩu đầu tiên của miền Bắc và là dự án điện khí đầu tiên của Quảng Ninh có công suất dự kiến 1.500 MW trị giá 47.000 tỷ đồng. Dự án do Liên danh nhà đầu tư là Tổng công ty Điện lực Dầu khí Việt Nam, Công ty CP Cơ khí và Lắp máy Việt Nam, Tokyo Gas Co., Ltd. Và Marubeni Corporatio làm chủ đầu tư.

Dien khi LNG anh 3

Dự án được Chính phủ bổ sung vào Quy hoạch phát triển điện lực quốc gia giai đoạn 2011-2020 có xét đến năm 2030. Dự án với mục tiêu sẽ cung cấp cho hệ thống lưới điện quốc gia khoảng 9 tỷ kWh điện/năm và đóng góp cho ngân sách địa phương khoảng 57.700 tỷ đồng trong vòng 25 năm.

Dien khi LNG anh 4

Để chủ đầu tư thuận lợi tổ chức thực hiện dự án và kết nối đồng bộ với Khu công nghiệp Cẩm Thịnh, thành phố Cẩm Phả đã phê duyệt chủ trương đầu tư xây dựng tuyến đường 4 làn xe dài hơn 1 km kết nối từ quốc lộ 18 vào khu vực thực hiện dự án.

Dien khi LNG anh 5

Tuy nhiên, ghi nhận của Zing, sau một năm diễn ra lễ khởi động và trao giấy chứng nhận đầu tư, khu đất thực hiện dự án vẫn bỏ không, cỏ hoang mọc um tùm.

Dien khi LNG anh 6

Trên lô đất rộng hơn 60 ha chỉ có duy nhất bảng mô tả về dự án đã bị bạc đi sau hơn một năm phơi nắng mưa nằm ngay lối đi vào khu đất. Theo giới thiệu, thời gian đầu tư dự án từ quý II/2022 đến quý II/2027 để hoàn thành, dự kiến đưa vào khai thác trong quý III/2027.


Dien khi LNG anh 7

Ông Nguyễn Văn Tuân, sinh sống ngay sát ranh giới dự án, cho biết sau khi khởi công dự án không thấy được chủ đầu tư triển khai. Duy nhất chỉ có hai chiếc cầu bắc qua con kênh dẫn vào khu đất được xây dựng từ trước. "Chúng tôi có vài lần ý kiến tại cuộc họp tổ dân phố và tiếp xúc cử tri và nhận được câu trả lời dự án bị chậm tiến độ do từ phía chủ đầu tư", ông Tuân chia sẻ.

Dien khi LNG anh 8

Theo ông Tuân, khu vực này trước đây là bãi tập kết đất đá thải nhà máy sàng tuyển của ngành than. Sau đó, khu đất được tỉnh Quảng Ninh thu hồi để thực hiện dự án nhà máy điện khí này.

Dien khi LNG anh 9

Do không có người trông coi, khu vực mặt bằng thực hiện dự án trở thành nơi tập kết đổ rác thải và chất thải xây dựng.

Dien khi LNG anh 10

Đầu tháng 10/2022, khi kiểm tra dự án, ông Cao Tường Huy, Phó chủ tịch UBND tỉnh Quảng Ninh cho rằng nguyên nhân chậm tiến độ chủ yếu do chủ đầu tư thiếu quyết liệt trong tổ chức thực hiện.

Dien khi LNG anh 11

Các công tác chuẩn bị để khởi công và triển khai thi công dự án chậm, không đảm bảo tiến độ đã đề ra. Chủ đầu tư chưa thành lập pháp nhân để triển khai dự án, chưa hoàn thành lập Báo cáo nghiên cứu khả thi...

Dien khi LNG anh 12

Ngoài ra, nguyên nhân khách quan do thủ tục bổ sung bến cảng chuyên dùng LNG vào Quy hoạch chi tiết Nhóm cảng biển phía Bắc (nhóm 1) chưa được phê duyệt. Phó chủ tịch tỉnh Quảng Ninh yêu cầu chủ đầu tư phối hợp cùng Sở Xây dựng, Sở Tài nguyên và Môi trường tính toán phương án nạo vét, đổ thải (khoảng 4 triệu m3) và vị trí đổ thải thích hợp.

Dien khi LNG anh 13

Đồng thời, lãnh đạo Quảng Ninh yêu cầu thành phố Cẩm Phả bàn giao mặt bằng cho nhà đầu tư, doanh nghiệp dự án trong tháng 11/2022. Chủ đầu tư khẩn trương hoàn thành báo cáo nghiên cứu khả thi, chậm nhất trong tháng 10/2022 phải trình Bộ Công Thương thẩm định, phấn đấu hoàn thành phê duyệt dự án trong tháng 12/2022.

Dien khi LNG anh 14

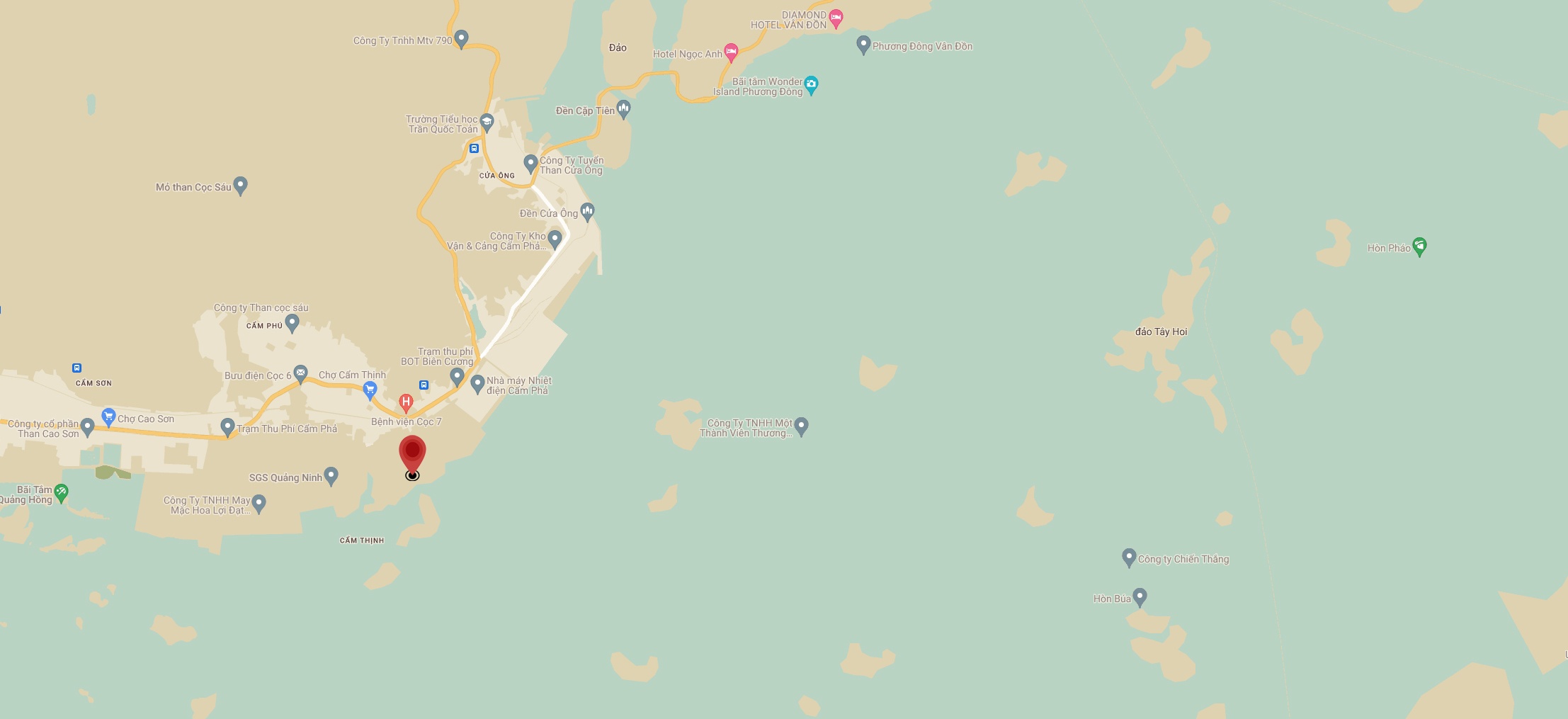

Dự án nhà máy điện khí LNG Quảng Ninh đặt gần nhà máy nhiệt điện Cẩm Phả (chấm đỏ) thuộc phường Cẩm Thịnh, TP Cẩm Phả. Ảnh: Google Maps.

Quảng Trị khởi công dự án điện khí hơn 2,3 tỷ USD

Hợp phần kỹ thuật dự án Trung tâm điện khí LNG Hải Lăng, giai đoạn 1 là 1.500 MW với tổng vốn đầu tư hơn 2,3 tỷ USD (gần 54.000 tỷ đồng).

PV Power góp vốn vào dự án điện khí 2 tỷ USD

PV Power sẽ góp 30% vốn vào liên doanh đầu tư nhà máy nhiệt điện khí LNG đầu tiên tại miền Bắc.
