Ngày 18/6, các nhà thầu đang đẩy nhanh tiến độ triển khai dự án mở rộng Hoàng Hoa Thám, đoạn từ cổng doanh trại Quân đội (giáp sân bay) đến đường Cộng Hòa (phường 13, quận Tân Bình, TP.HCM).

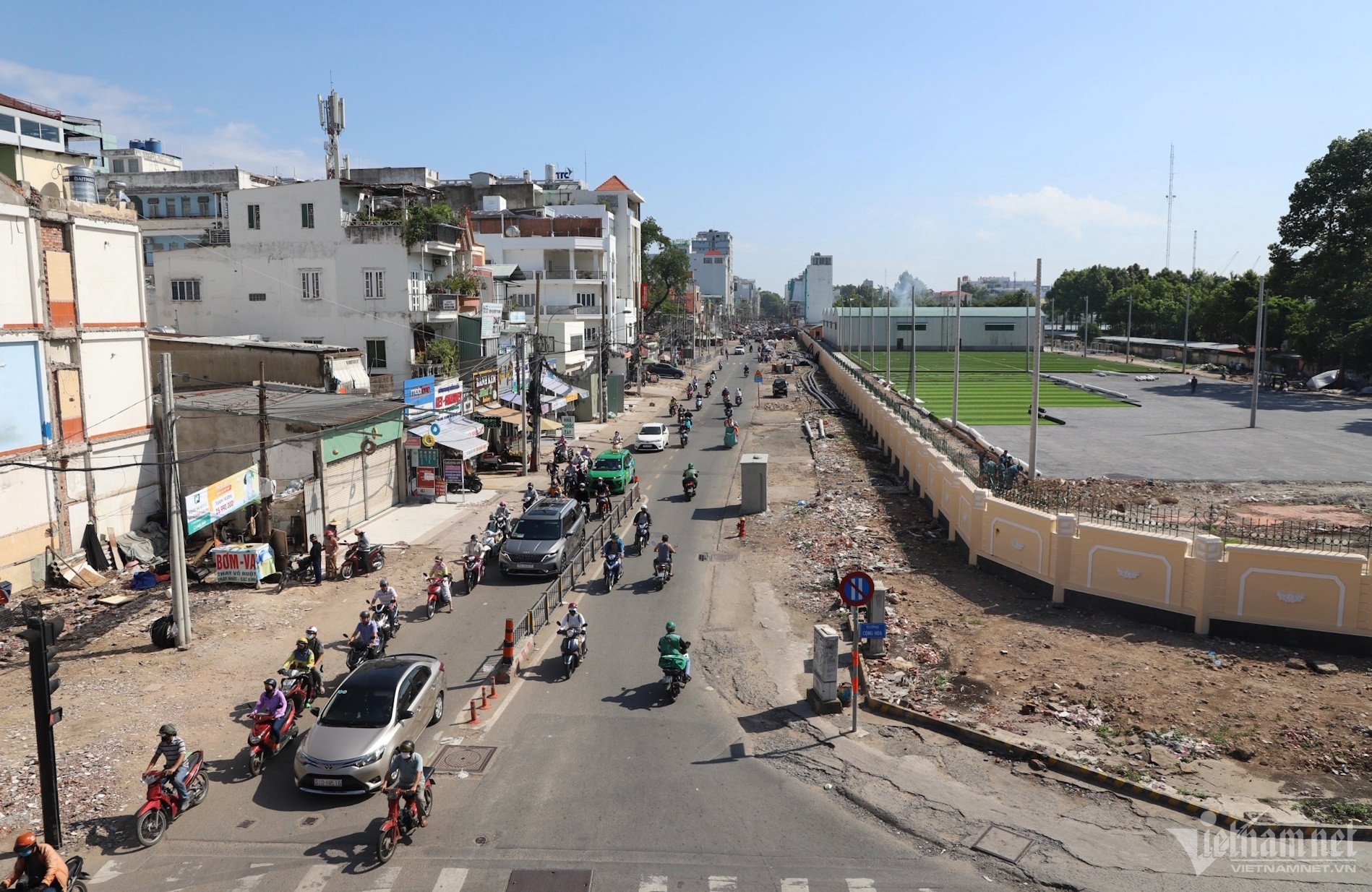

Hai bên đường Hoàng Hoa Thám, người dân đã cơ bản bàn giao mặt bằng để chủ đầu tư triển khai dự án mở rộng lên 22 m, kết nối trực tiếp với nhà ga T3 sân bay Tân Sơn Nhất. Ảnh: Tuấn Kiệt. |
Hiện nay, mặt bằng bao gồm phần đất do Quân đội quản lý và nhà dân hai bên đường Hoàng Hoa Thám, trong ranh dự án đã cơ bản bàn giao. Từ phía trên cầu vượt Hoàng Hoa Thám quan sát xuống có thể thấy rõ trục đường rộng 22 m đang thành hình, xuyên thẳng từ đường Cộng Hoà vào khu vực nhà ga T3 sân bay Tân Sơn Nhất (đang triển khai).
Dự án này sẽ mở rộng mặt đường hiện rộng 8-10 m lên 22 m, dài 800 m với tổng mức đầu tư gần 300 tỷ đồng (bao gồm chi phí bồi thường giải phóng mặt bằng).
Ông Đỗ Hữu Lâm- Chỉ huy trưởng công trình dự án cho biết, từ ngày 28/5, phía Chủ đầu tư- Ban Quản lý đầu tư xây dựng các công trình giao thông TP.HCM (viết tắt Ban Giao thông) phối hợp với các đơn vị điện lực, viễn thông để khởi công hạng mục di dời hạ tầng kỹ thuật, thi công hệ thống thoát nước.
Hiện tại kế hoạch di dời hạ tầng đã cơ bản hoàn thành phần điện, nước. Khoảng một tuần nữa sẽ thu hồi dứt điểm trụ điện hiện hữu và các hệ thống cáp viễn thông vướng vào ranh dự án. Đồng thời, đơn vị thi công đang đẩy nhanh tiến độ triển khai thi công hệ thống thoát nước và đã lắp đặt được 68 m.
Theo Chỉ huy trưởng dự án, hệ thông cống thoát nước được lắp đặt dài khoảng 1.200 m bao gồm các loại D400, D800, D1000, D1500. Hai bên tuyến có hào kỹ thuật để đi ngầm hạng mục điện và viễn thông. Hệ thống thu gom nước thải, vỉa hè được lát đá Granite và đồng bộ với Dự án đường Trần Quốc Hoàn- Cộng Hoà.

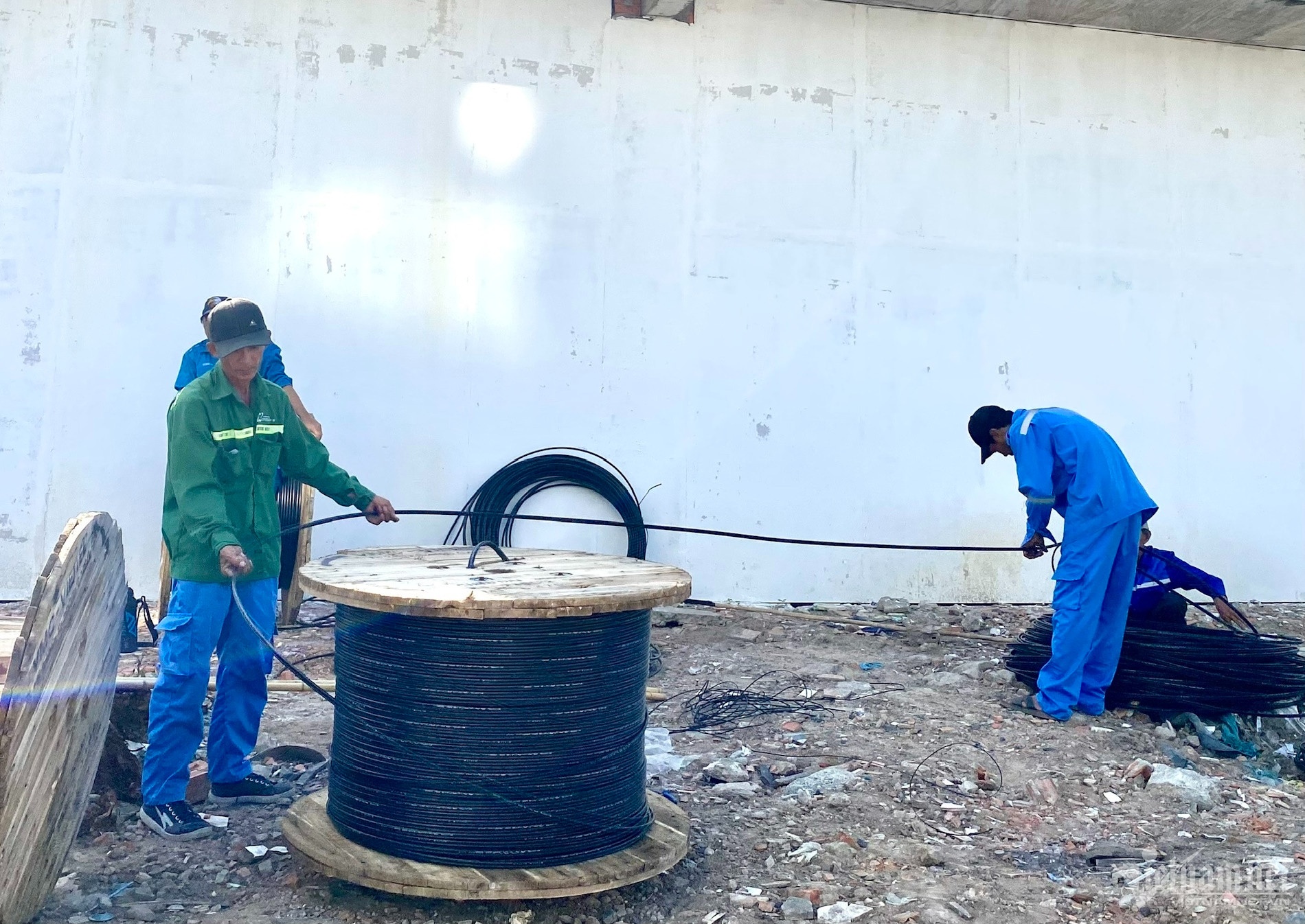

Phía công ty viễn thông đang thu hồi đường dây cáp nhằm phục vụ thi công dự án mở rộng đường Hoàng Hoa Thám. Ảnh: Tuấn Kiệt. |
“Hiện nay phạm vi dự án còn vướng mắc một số nhà dân chưa bàn giao mặt bằng. Vướng mắc này đang được Ban bồi thường GPMB quận Tân Bình đảm trách. Về phía chủ đầu tư sẽ thực hiện thi công dự án theo kiểu cuốn chiếu, có mặt bằng chừng nào thì thi công tới đó nhằm kịp tiến độ hoàn thành dự án vào cuối năm nay”, ông Lâm cho hay.
Liên quan đến công tác GPMB, đại diện lãnh đạo phường 13, quận Tân Bình (TP.HCM) cho biết, phạm vi dự án có khoảng 150 trường hợp bị ảnh hưởng. Đến nay còn vướng 4 hộ dân.
“Hiện tại, trong 4 hộ trên có hai căn đang thực hiện tháo dỡ. Hai căn còn lại chủ nhà gửi kiến nghị, đang chờ kết luận của thành phố và nếu thỏa đáng các nguyện vọng thì người dân cũng sẽ chấp thuận chủ trương giúp dự án triển khai”, lãnh đạo phường 13 cho hay.
