EVN Hanoi đẩy nhanh thi công trạm biến áp 110 kV Phú Xuyên

Ngày 31/10, Ban quản lý dự án lưới điện TP Hà Nội đã có buổi làm việc về công tác chuẩn bị và thi công dự án trạm biến áp 110kV Phú Xuyên cùng các nhà thầu, giám sát và thiết kế.

Trước đó, ngày 17/10, UBND huyện Phú Xuyên đã bàn giao mặt bằng cho Ban quản lý dự án lưới điện TP Hà Nội để thực hiện dự án xây dựng mới trạm biến áp 110 kV Phú Xuyên và đường dây 110 kV cấp điện cho trạm biến áp tại tiểu khu Mỹ Lâm, thị trấn Phú Xuyên.

Hiện tại, huyện Phú Xuyên chưa có trạm biến áp 110 kV nên nguồn cung cấp điện chủ yếu phụ thuộc vào trạm biến áp 110 kV Tía, huyện Thường Tín. Tuy nhiên, trạm biến áp Tía cũng đang trong tình trạng đầy tải. Bởi vậy, việc xây dựng trạm biến áp 110 kV Phú Xuyên là cấp bách, nhằm đáp ứng đủ điện cho phát triển kinh tế, xã hội và đời sống của nhân dân trên địa bàn huyện.

EVN Hanoi anh 1

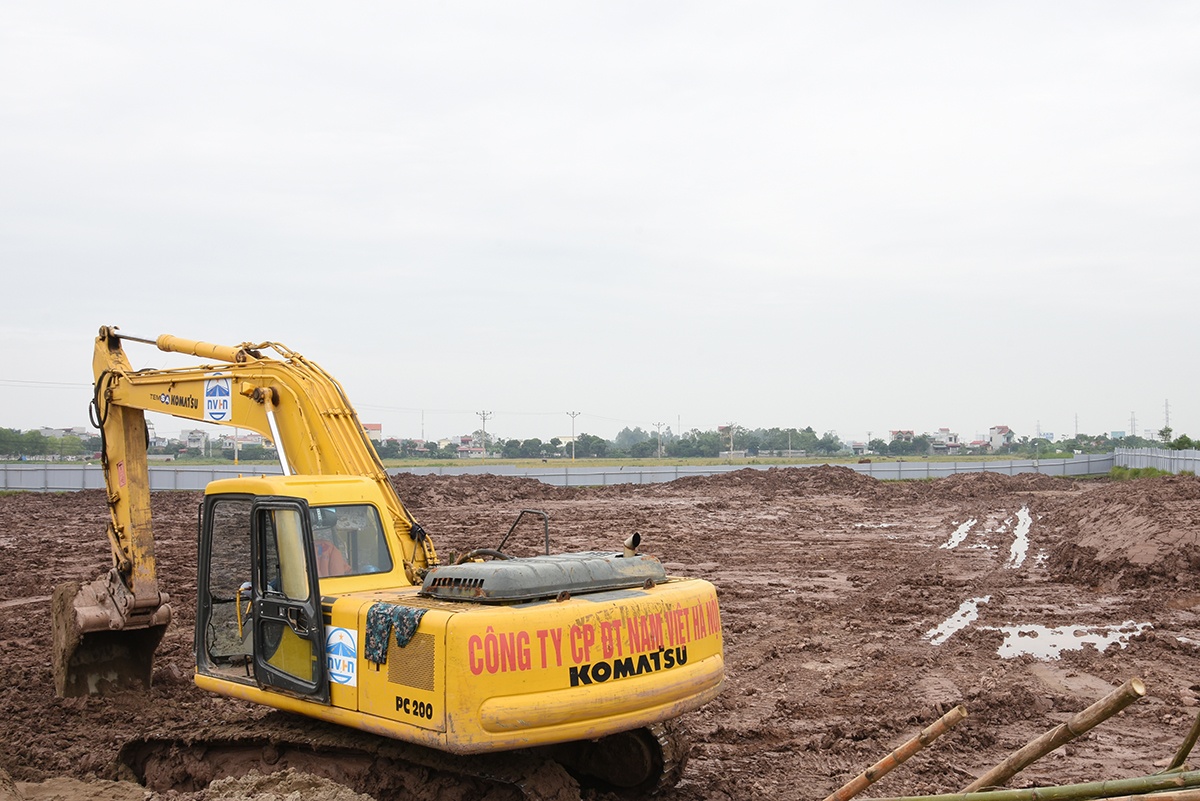

Công trường xây dựng trạm biến áp 110 kV Phú Xuyên tại tiểu khu Mỹ Lâm, huyện Phú Xuyên.

Xác định rõ tầm quan trọng của dự án, ông Nguyễn Đăng Phong - Giám đốc Ban quản lý dự án lưới điện - cho biết ngay sau khi nhận bàn giao mặt bằng, đại diện chủ đầu tư đã tập trung chỉ đạo, cùng các đơn vị tư vấn, nhà thầu xây lắp dồn sức triển khai công trình.

Dự án có khối lượng công việc lớn, đòi hỏi các bên liên quan cùng tập trung, kiểm tra, giám sát và phối hợp thực hiện một cách khoa học, hiệu quả. Các bên sẽ ưu tiên giải pháp, biện pháp cải tiến, hợp lý hóa sản xuất để đảm bảo đúng tiến độ, chất lượng theo yêu cầu EVN Hanoi đề ra.

Sau khi nhận bàn giao mặt bằng, chủ đầu tư đã cho đơn vị thi công quây rào tôn toàn bộ mặt bằng công trường, lắp đặt đầy đủ biển cảnh báo, đèn chiếu sáng… đồng thời triển khai các biện pháp chuẩn bị thi công, tiến hành xây dựng trạm biến áp.

EVN Hanoi anh 2

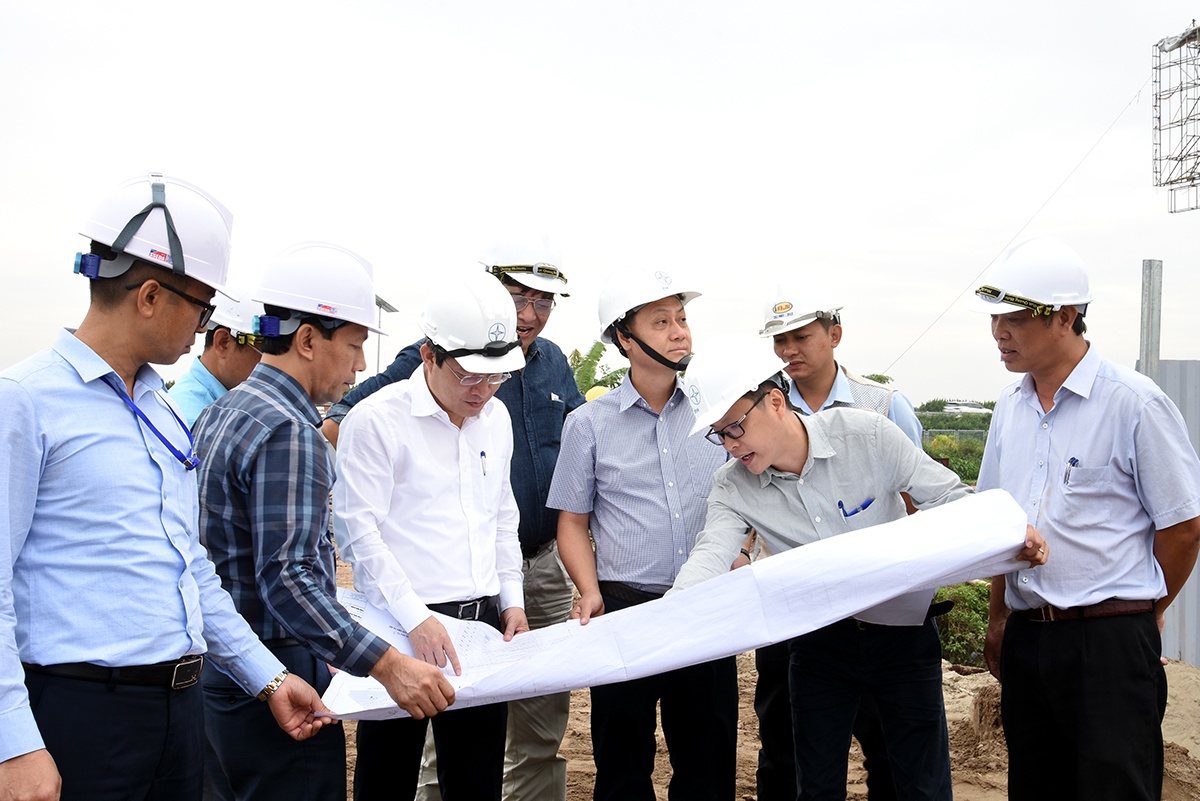

Ông Nguyễn Danh Duyên - Tổng giám đốc và ông Nguyễn Anh Dũng - Phó tổng giám đốc EVN Hanoi kiểm tra công tác thi công.

Chỉ đạo trực tiếp tại hiện trường thi công, Tổng giám đốc EVN Hanoi Nguyễn Danh Duyên yêu cầu đại diện Ban quản lý dự án lưới điện TP Hà Nội và các đơn vị tư vấn, nhà thầu xây lắp tập trung cao độ, dồn sức thi công dự án.

Bên cạnh đó, các khâu phải đảm bảo tuân thủ tiêu chuẩn, quy định của pháp luật liên quan đến triển khai thi công, công tác an toàn lao động, môi trường, phòng cháy chữa cháy... Đặc biệt, các đơn vị cần chú ý không để xảy ra bất kỳ vấn đề gì ảnh hưởng đến sản xuất, đời sống của nhân dân trên địa bàn.

Ông Duyên ghi nhận và đánh giá cao những nỗ lực tháo gỡ khó khăn của các bên trong thời gian qua. Đồng thời, ông phát động thi đua hoàn thành các hạng mục đạt và vượt tiến độ, đóng điện trạm biến áp 110 kV Phú Xuyên trước ngày 30/4/2020.

Dự án “Xây dựng mới TBA 110 kV Phú Xuyên và đường dây 110 kV cấp điện cho trạm” có tổng mức đầu tư 279,3 tỷ đồng, do EVN Hanoi làm chủ đầu tư. Trạm sẽ được đầu tư công nghệ hiện đại, ngoài hệ thống điều khiển bảo vệ thiết bị điện theo tiêu chuẩn ngành còn có hệ thống hố và bể thu dầu máy biến áp, bảo đảm các yêu cầu về phòng cháy, chữa cháy. Trạm có quy mô 2 máy biến áp 63 MVA, trong giai đoạn này lắp đặt trước một máy biến áp 63 MVA. Về phần đường dây 110 kV, đơn vị xây lắp đang thi công đào, đúc móng và dựng cột (xây dựng móng 42/49 vị trí, dựng cột 38/49 cột).
