Theo đó, ngày 18/3, trong quá trình thi công rải cáp ngầm, do đứt neo khiến xà lan lệch tuyến đột ngột làm cáp bị hư hỏng.
Ngay sau khi xảy ra sự việc, chủ đầu tư là Tổng Công ty Điện lực miền Trung đã yêu cầu nhà thầu (liên danh Prymian Powerlink S.r.l - Công ty TNHH xây dựng điện Thái Dương) dừng ngay việc thi công.
Cũng theo chủ đầu tư, đến thời điểm cáp bị hư hỏng, toàn bộ khối lượng cáp ngầm cho công trình đang trong quá trình thi công thuộc sở hữu và sự bảo quản của liên danh nhà thầu. Do đó, nhà thầu có trách nhiệm khắc phục để tiếp tục hoàn thành công trình và bàn giao cho chủ đầu tư theo đúng các điều khoản của hợp đồng.

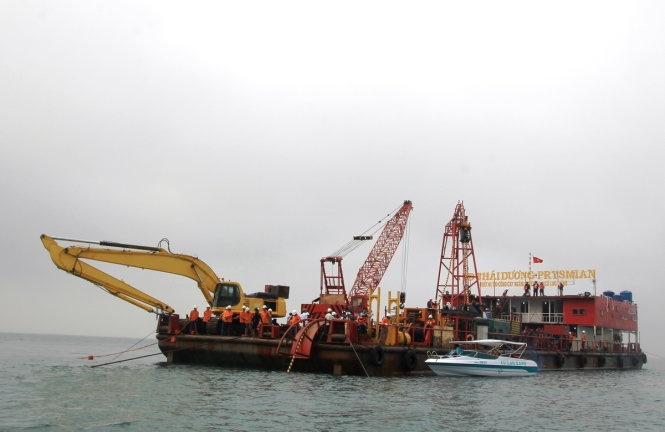

Liên doanh nhà thầu Prymian Powerlink S.r.l - Công ty TNHH xây dựng điện Thái Dương đang rải cáp trên biển đoạn Cù Lao Chàm. |
Dự án cấp điện lưới quốc gia cho đảo Cù Lao Chàm có tổng vốn đầu tư 485 tỷ đồng, khởi công ngày 9/1, đến 9/3 tiến hành rải cáp với tốc độ khoảng 1.000 m/ngày. Đến thời điểm xảy ra sự cố đã có gần 2,3 km cáp đã được rải xuống biển.
Theo kế hoạch, gói thầu rải 15,5 km cáp ngầm 22kV xuyên biển này sẽ được nghiệm thu trước 20/4 và sẽ đóng điện cho toàn tuyến vào đúng dịp 30/4.
Trao đổi với Tuổi Trẻ trong sáng 31/3, ông Nguyễn Thành - Phó tổng giám đốc Tổng công ty Điện lực miền Trung cho biết đây là dự án “chìa khóa trao tay” nên hiện nhà thầu đang nỗ lực để khắc phục sự cố trong thời gian sớm nhất.
Ông Thành cũng cho biết “phía Tổng công ty Điện lực miền Trung chỉ nhận bàn giao khi công trình được thi công đúng hợp đồng”.
