Điện lưới, cáp viễn thông cản tiến độ cao tốc Bắc - Nam

Tiến độ giải phóng mặt bằng cao tốc Bắc - Nam đang bị cản trở bởi các công trình điện lưới, cáp quang của EVN, VNPT và Viettel.

Thủ tướng vừa có công điện yêu cầu Bộ GTVT, các địa phương và doanh nghiệp viễn thông đẩy nhanh tiến độ giải phóng mặt bằng (GPMB) các dự án cao tốc Bắc - Nam phía đông.

Dù tổng khối lượng mặt bằng sạch được bàn giao đã đạt hơn 90%, Thủ tướng đánh giá phần việc này vẫn có nguy cơ chậm tiến độ do khối lượng di dời các công trình hạ tầng kỹ thuật mới đạt 9%.

giai phong mat bang cao toc Bac Nam anh 1

Tiến độ GPMB tại các dự án cao tốc Bắc - Nam bị cản trở vì khối lượng công trình hạ tầng kỹ thuật lớn. Ảnh minh họa: Quỳnh Danh.

Nhiều địa phương có khối lượng hạ tầng kỹ thuật được di dời đạt dưới 50% như Ninh Thuận (đã di dời 27,6% đường điện và 33,3% đường nước), Ninh Bình (đã di dời 14,3% đường điện, chưa di dời các công trình hạ tầng kỹ thuật khác), Thanh Hóa (đã di dời 11,9% đường điện và 14% đường cáp quang), Tiền Giang (đã di dời 50% đường nước và cáp quang, chưa di dời đường điện).

Các địa phương gồm Nam Định, Nghệ An, Hà Tĩnh, Thừa Thiên - Huế, Khánh Hòa, Bình Thuận, Đồng Nai và Vĩnh Long đến nay chưa di dời công trình hạ tầng kỹ thuật.

Thủ tướng yêu cầu Tập đoàn Điện lực (EVN), Bưu chính Viễn thông (VNPT), Công nghiệp Viễn thông quân đội (Viettel) thực hiện nghiêm công điện về công tác GPMB dự án cao tốc Bắc - Nam. UBND các tỉnh phải khẩn trương phối hợp với doanh nghiệp để hoàn thành toàn bộ khối lượng giải phóng mặt bằng trong quý III.

Người đứng đầu Chính phủ cảnh báo nếu không tập trung quyết liệt thực hiện sẽ không thể hoàn thành công tác GPMB trong quý III. Các địa phương có khối lượng hoàn thành đạt dưới 90% gồm Ninh Bình (89,6%), Thanh Hóa (89,4%), Nghệ An (87%), Hà Tĩnh (82,3%), Khánh Hòa (73%), Đồng Nai (85,7%).

Tiến độ xây dựng các khu tái định cư hiện cũng chưa đảm bảo yêu cầu, mới đạt khoảng 44% khối lượng. Thủ tướng đánh giá một số địa phương thực hiện công tác này rất chậm gồm Nam Định, Ninh Bình, Nghệ An, Hà Tĩnh, Khánh Hòa, Ninh Thuận, Đồng Nai, Tiền Giang.

giai phong mat bang cao toc Bac Nam anh 2

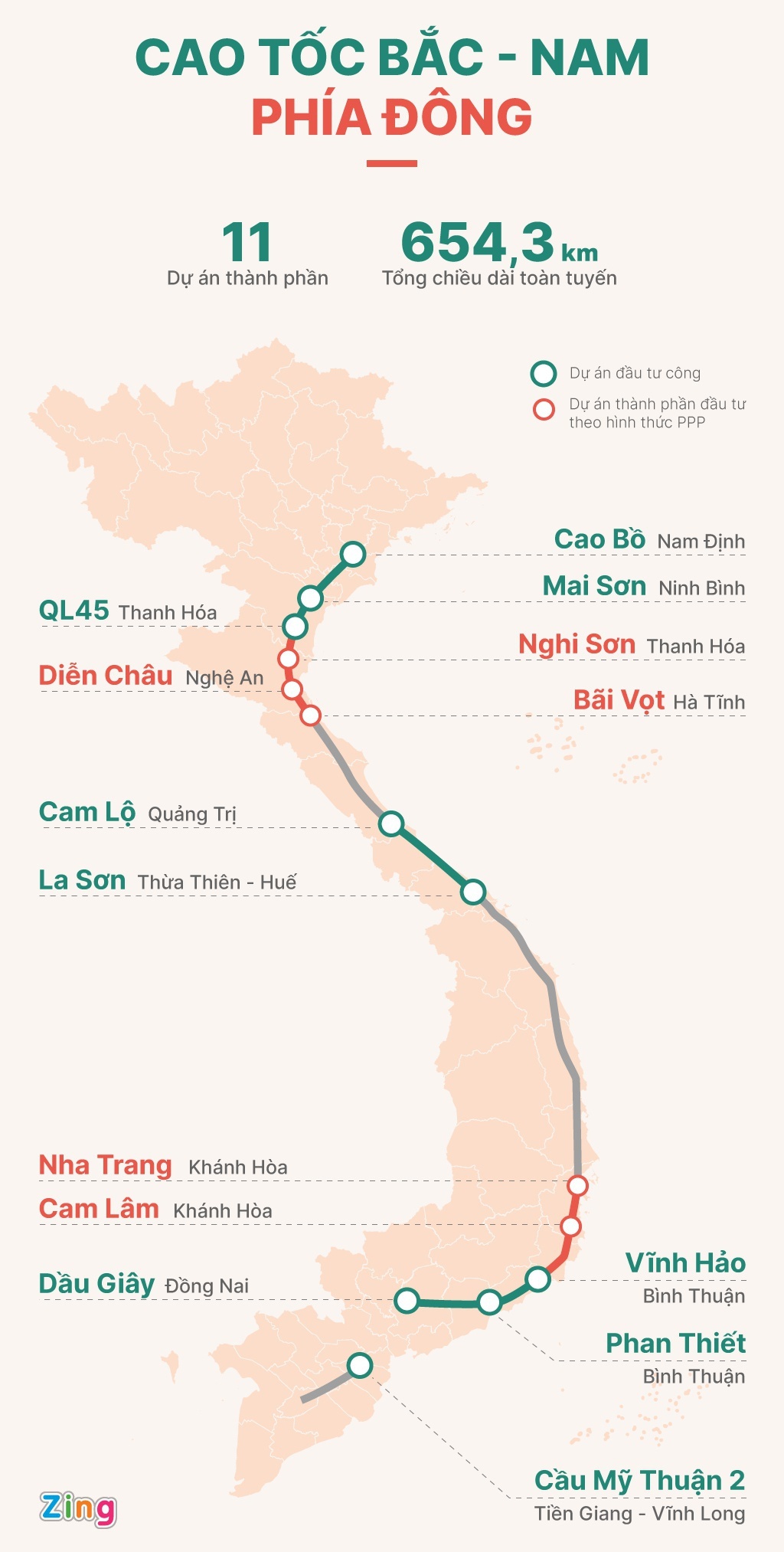

Đồ họa: Minh Hồng.

Cao tốc Bắc - Nam: Vì sao các dự án cấp bách phải 2 lần hủy đấu thầu?

Trải qua 2 lần sơ tuyển lựa chọn nhà đầu tư PPP không khả quan, Chính phủ phải xem xét chuyển 3/8 dự án cao tốc Bắc - Nam sang đầu tư bằng tiền ngân sách.
