Đề nghị thanh tra dự án xử lý nước thải Yên Xá để 'cắt' nhà thầu

Chủ đầu tư Dự án hệ thống xử lý nước thải Yên Xá đề nghị Thanh tra TP Hà Nội vào cuộc để có thể chấm dứt hợp đồng xây dựng với nhà thầu năng lực kém, đồng thời lựa chọn đơn vị mới.

Ông Hoàng Trọng Tùng, Giám đốc Ban Quản lý dự án đầu tư xây dựng công trình hạ tầng kỹ thuật và nông nghiệp TP Hà Nội (Ban QLDA), vừa báo cáo Thanh tra TP về tình hình thực hiện Dự án hệ thống xử lý nước thải Yên Xá (huyện Thanh Trì).

Dự án hệ thống xử lý nước thải Yên Xá được khởi công vào tháng 10/2016, là một trong những dự án quy mô lớn nhất (tổng mức đầu tư hơn 16.000 tỷ đồng) và mang tính cấp bách của Hà Nội về xử lý nước thải sinh hoạt cho các quận Đống Đa, Ba Đình, Tây Hồ, Cầu Giấy, Hà Đông, Hai Bà Trưng và huyện Thanh Trì.

Dự án bao gồm nhà máy xử lý nước thải công suất 270.000 m3/ngày đêm và hệ thống cống thu gom, cống bao, hệ thống cống đầu nối dọc 2 bờ sông Tô Lịch, sông Lừ, quận Hà Đông (Hà Nội) và khu đô thị mới, với tổng chiều dài cống các loại khoảng 53 km.

Nuoc thai Yen Xa,  An Xuan Thinh,  TEKKEN anh 1

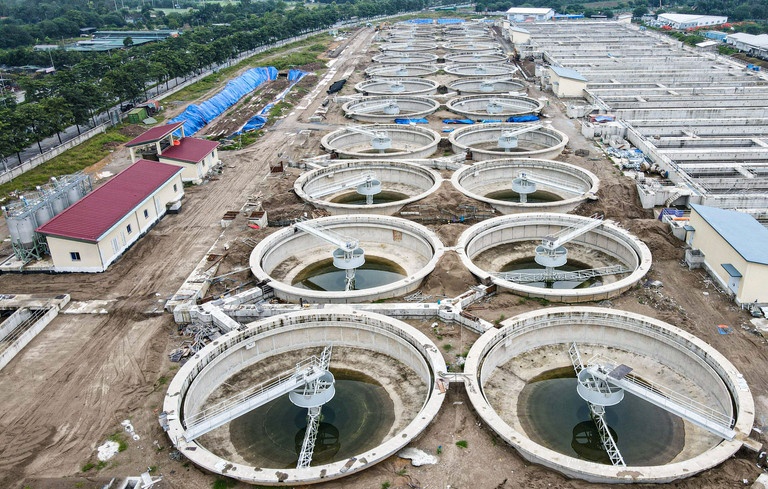

Nhà máy xử lý nước thải Yên Xá với tổng mức đầu tư khoảng 16.000 tỷ đồng. Ảnh: Bảo Khánh.

Quá trình thi công hệ thống thu gom nước thải, đơn vị thi công dựng hàng loạt "lô cốt" trên các tuyến đường Nguyễn Xiển, Kim Giang, Lương Thế Vinh, Nguyễn Trãi, Vũ Trọng Khánh… gây ùn tắc giao thông nghiêm trọng.

Trong văn bản báo cáo Thanh tra TP Hà Nội, ông Hoàng Trọng Tùng cho biết dự án có 35 gói thầu lớn nhỏ, nhưng công tác triển khai thi công, xây dựng tập trung vào 4 gói thầu đấu thầu quốc tế số 1, 2, 3, 4 và gói thầu dịch vụ tư vấn.

Trong đó, gói thầu số 1 (xây dựng Nhà máy xử lý nước thải Yên Xá công suất 270.000 m3/ngày đêm) do nhà thầu liên danh JFE - TSK (Nhật Bản) thực hiện; thời gian thi công 40 tháng và 8 tháng vận hành, chạy thử.

Đến nay, công tác xây dựng các hạng mục của gói thầu số 1 đã cơ bản hoàn thành, đạt 95% khối lượng. Các đơn vị đang triển khai hoàn thiện các hạng mục: Trạm bơm nước thải đầu vào, bể phản ứng bùn hoạt tính, nhà xử lý bùn, nhà hành chính và điều khiển…

Gói thầu số 2 (xây dựng hệ thống cống bao cho sông Tô Lịch và cống chính) do nhà thầu là Công ty TEKKEN (Nhật Bản) thực hiện, thời gian thi công 48 tháng. Hiện tại, tiến độ thi công đào mở tuyến cống chính đạt gần 2.100/2.287 m (khoảng 91,5%), thi công đào tuyến cống nhánh đạt hơn 4.400/6.462 m (khoảng 69%).

Riêng gói thầu số 3 (xây dựng hệ thống cống bao cho sông Lừ) và gói thầu số 4 (xây dựng hệ thống cống cho một phần khu vực Hà Đông và khu đô thị mới) cùng do liên danh Công ty Cổ phần Xây dựng thương mại An Xuân Thịnh - Công ty Cổ phần Sông Đà 9 thực hiện.

Đối với gói thầu số 3, hệ thống cống bao này được thiết kế với gần 470 m ống cống D400, 16 hố ga và 17 giếng tách... Tuy nhiên đến nay, khối lượng thi công ống cống D400 chỉ đạt 18%; thi công hố ga đạt 62,5% và giếng tách đạt hơn 76%.

Ban QLDA đánh giá nguyên nhân khiến tiến độ triển khai gói thầu số 3 thấp là do năng lực, tài chính của nhà thầu yếu kém.

Về tiến độ của gói thầu số 4, hiện nhà thầu đang thực hiện thi công tuyến cống (đạt gần 48%), thi công 68/151 hố ga (đạt khoảng 45%), thi công kênh xả đạt 35% và chưa thi công giếng tách.

Đối với công tác khoan kích ngầm, đang thi công được 9/71 giếng thuộc tuyến Vũ Trọng Khánh - Trần Phú (quận Hà Đông, Hà Nội) đạt 12,6%; chưa khoan kích ngầm.

Đánh giá về tiến độ gói thầu số 4, Ban QLDA cho biết, Thành phố đã có văn bản chấp thuận về nguyên tắc cho gia hạn thời gian thực hiện gói thầu này do một số nguyên nhân khách quan như dịch bệnh Covid-19, mưa lớn. Tuy nhiên, Ban QLDA cho rằng nguyên nhân chính khiến chậm tiến độ là do năng lực, tài chính yếu kém của liên danh nhà thầu.

Để đáp ứng tiến độ thực hiện dự án nhằm đảm bảo tỷ lệ xử lý nước thải 50-55% và thuận lợi trong việc chấm dứt, thanh lý hợp đồng, lựa chọn nhà thầu thi công cho gói thầu số 3, Ban QLDA đề nghị Thanh tra TP Hà Nội sớm vào cuộc thanh tra Dự án hệ thống xử lý nước thải Yên Xá như đề xuất của Công an TP Hà Nội.

Đường Nguyễn Trãi - Trần Phú sẽ có 22 'lô cốt'

Để thi công dự án Nhà máy xử lý nước thải Yên Xá, nhà thầu sẽ rào chắn 14 hố ga từ ngã tư đường Trần Phú - Mỗ Lao đến cầu Trắng và 8 hố trên đường Nguyễn Trãi.

https://vietnamnet.vn/de-nghi-thanh-tra-du-an-xu-ly-nuoc-thai-yen-xa-de-cat-nha-thau-nang-luc-kem-2233446.html

Quang Phong/Vietnamnet
