Ngày 6/12, Thanh tra TP Đà Nẵng đã công kết luận thanh tra việc thực hiện dự án tuyến đường vành đai phía tây, đoạn từ quốc lộ 14B đến đường Hồ Chí Minh (giai đoạn 1).
Theo kết luận, tại thời điểm lập dự án, tư vấn chỉ xác định ảnh hưởng khoảng 117 hộ dân, trong đó có 95 hộ cần di dời, tái định cư (TĐC), đồng thời có 5 ha chuẩn bị để bố trí TĐC nên tư vấn lập dự án không đề xuất xây dựng khu TĐC.
Khi triển khai thực hiện dự án, có 369 hồ sơ đất ở cần phải thu hồi, cần đến 625 lô đất để bố trí TĐC nên quỹ đất để bố trí TĐC xung quanh dự án không đáp ứng.
Ngoài ra, chủ đầu tư xác định có 128 mộ bị ảnh hưởng bởi dự án. Khi khi triển khai thì có đến 1.192 mộ cần di dời.
Tuy nhiên, chủ đầu tư là Ban Quản lý dự án đầu tư xây dựng các công trình giao thông Đà Nẵng (gọi tắt là BQL) không đề cập phương án di dời số mộ nói trên.
Thanh tra TP Đà Nẵng cho rằng những vấn đề trên là nguyên nhân làm ảnh hưởng đến tiến độ giải phóng mặt bằng, thực hiện dự án.
BQL là cơ quan lập và trình dự án đầu tư xây dựng nhưng đánh giá, kiểm tra phương án giải phóng mặt bằng, TĐC chưa sát với yêu cầu thực tế.
Sở Giao thông Vận tải thẩm định chưa phù hợp với thực tế. Sở Kế hoạch và Đầu tư tham mưu UBND TP phê duyệt dự án nhưng không thể hiện phương án giải phóng mặt bằng và TĐC.

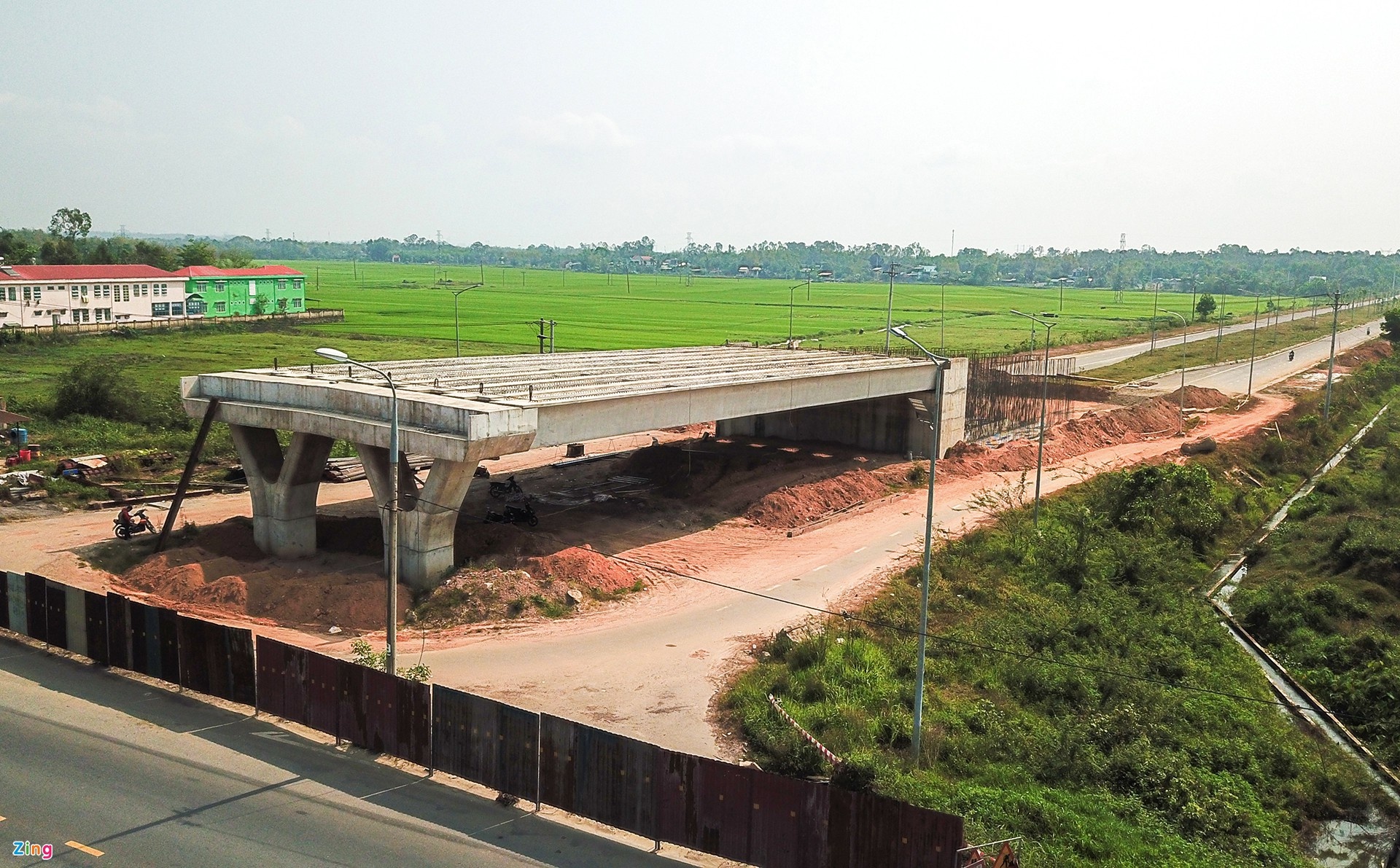

Một góc của dự án đường vành đai phía tây TP Đà Nẵng. Ảnh: Đoàn Nguyên. |
Không những vậy, việc xây dựng các khu TĐC phục vụ giải tỏa dự án theo tiến độ đã cam kết hoàn thành ngày 29/5/2020 nhưng đến thời điểm thanh tra vẫn chưa đấu thầu lựa chọn đơn vị thi công.
Ban giải phóng mặt bằng huyện Hòa Vang và liên danh nhà thầu chưa đáp ứng yêu cầu công việc.
UBND huyện Hòa Vang bàn giao mặt bằng cho đơn vị thi công không liên tục, không hoàn thành đúng theo kế hoạch tiến độ giải phóng mặt bằng.
Liên danh nhà thầu thi công không đảm bảo tiến độ tại những vị trí đã có mặt bằng.
Cụ thể, tại thời điểm thanh tra, giá trị thanh toán khối lượng công việc hoàn thành so với khối lượng được giao theo hợp đồng của Tổng công ty xây dựng Trường Sơn là hơn 112 tỷ đồng, đạt 30,78%; Tổng công ty xây dựng công trình giao thông 1 - Công ty CP (Cienco1) là hơn 43 tỷ đồng, đạt 17,69%.
Từ những kết luận trên, Thanh tra Đà Nẵng đã kiến nghị chủ tịch UBND TP chỉ đạo các cơ quan, đơn vị tăng cường công tác phối hợp, đề xuất kịp thời để đẩy nhanh tiến độ giải phóng mặt bằng, tiến độ thi công công trình.
Giám đốc BQL, chủ tịch UBND huyện Hòa Vang và các cơ quan, đơn vị liên quan kiểm điểm trách nhiệm, chấn chỉnh những tồn tại, hạn chế...
Dự án đường vành đai phía tây TP Đà Nẵng (ở xã Hòa Liên, huyện Hòa Vang) có chiều dài 19,3 km, được khởi công ngày 14/9/2018, dự kiến hoàn thành ngày 29/10/2020.
Dự án có tổng mức đầu tư giai đoạn 1 hơn 1.134 tỷ đồng từ nguồn vốn trái phiếu Chính phủ và ngân sách TP.
Dự án đã trễ tiến độ thi công gói thầu xây lắp phần giao thông, thoát nước nên Thanh tra TP Đà Nẵng đã vào cuộc.
