Công trình đường dây điện vượt biển từ xã Kiên Bình, huyện Kiên Lương ra TP Phú Quốc, Kiên Giang có tổng chiều dài hơn 80 km và được khởi công vào tháng 3/2019. Đây là đường điện vượt biển trên không dài nhất Đông Nam Á do Tổng công ty Điện lực miền Nam (EVNSPC) làm chủ đầu tư. Công trình được xếp loại công trình năng lượng cấp 1 - nhóm B với tổng mức đầu tư 2.221 tỷ đồng, nguồn vốn gồm vốn tự có của EVNSPC và vốn vay tín dụng thương mại. |

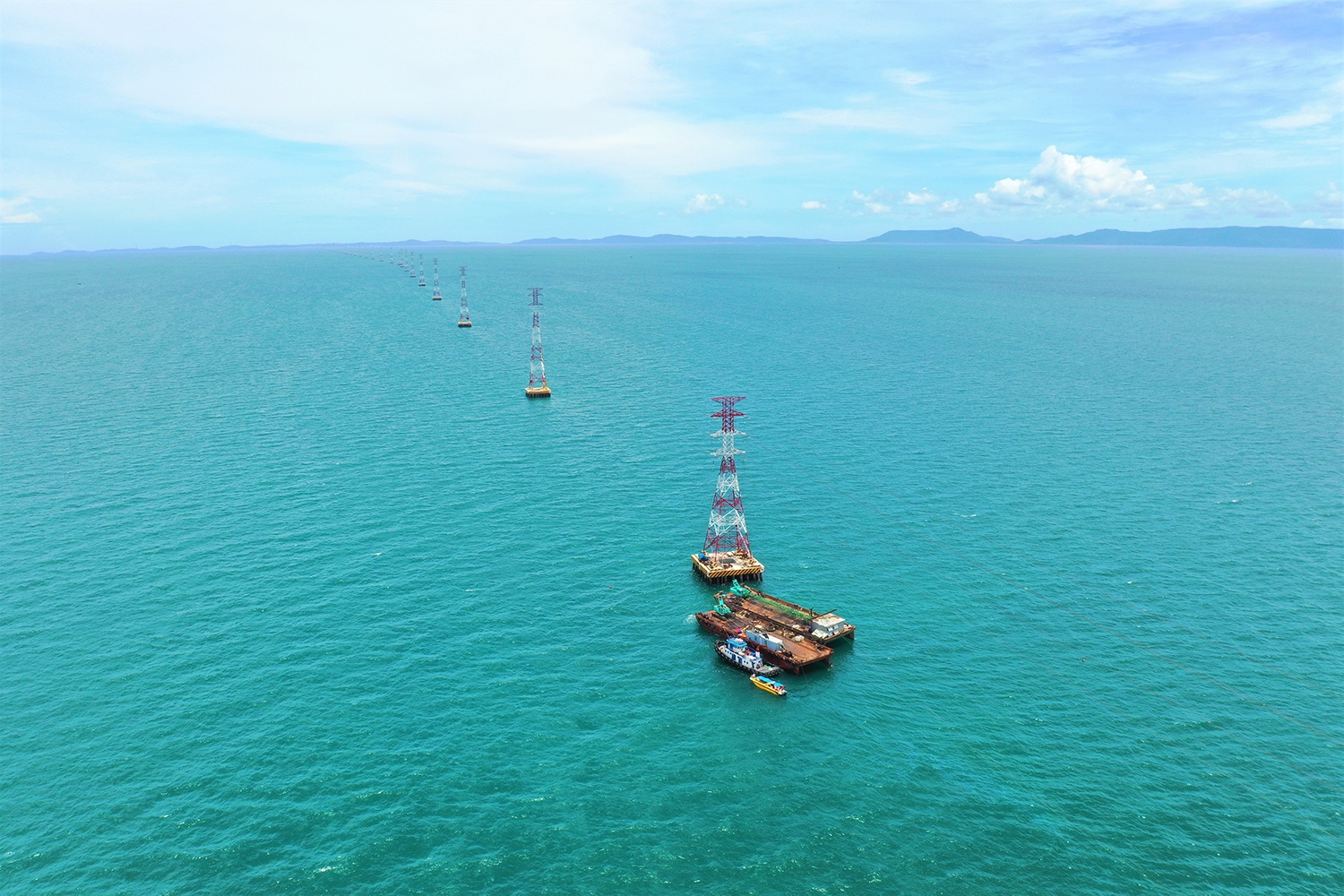

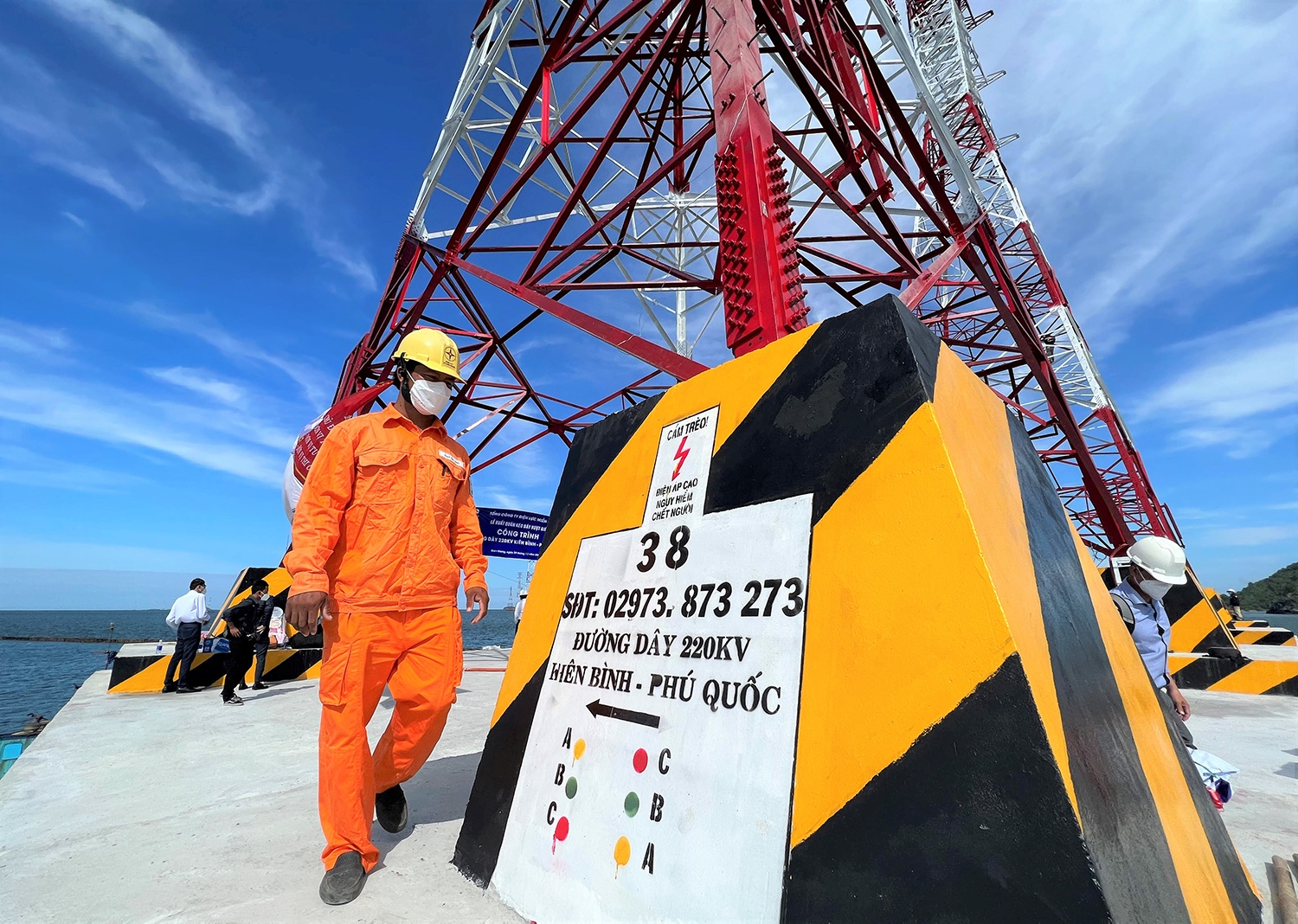

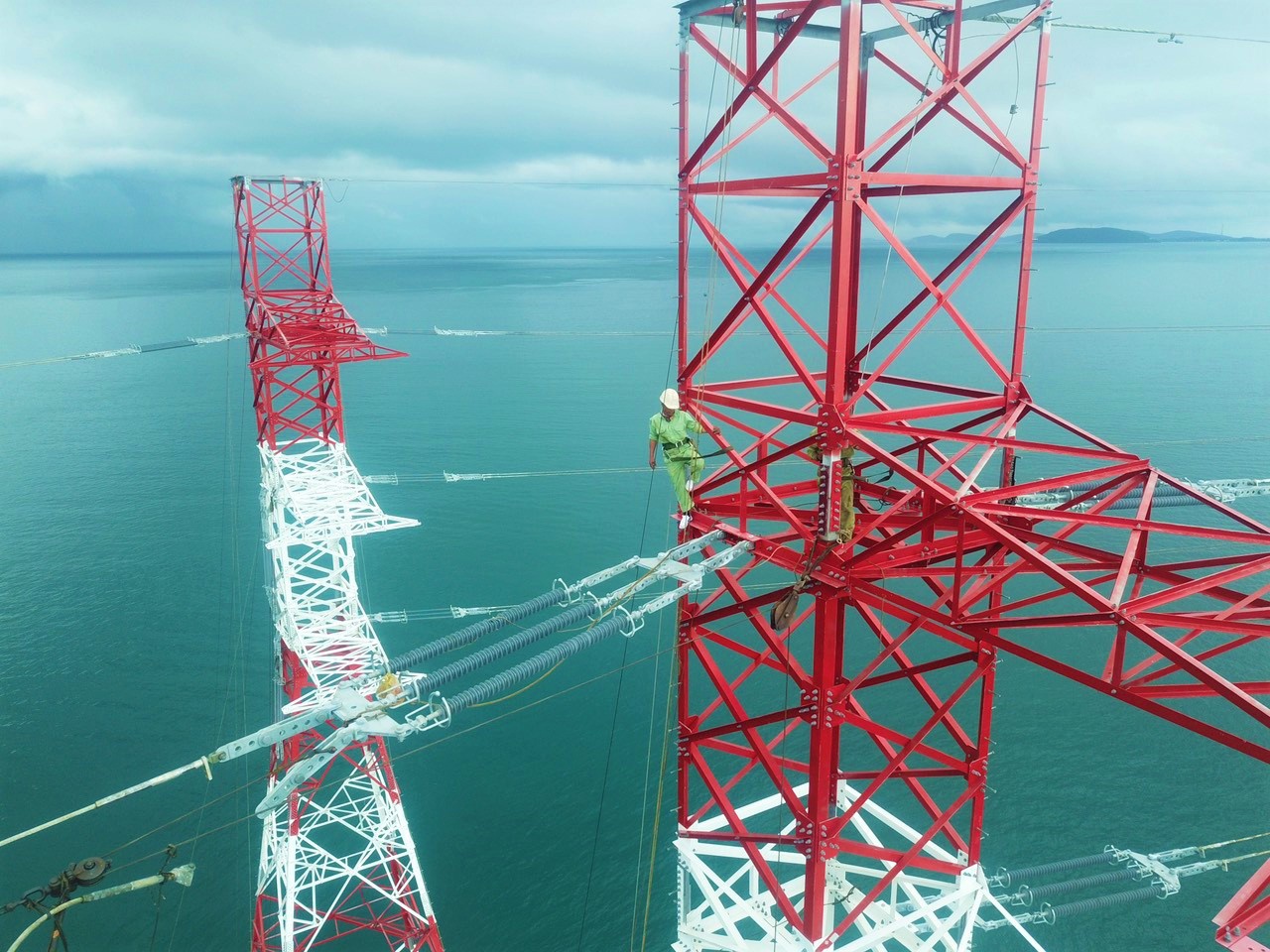

Đặc biệt, công trình hoàn toàn do các nhà thầu trong nước thực hiện; đội ngũ kỹ sư, công nhân Việt Nam tự thiết kế, thi công, quản lý, xây dựng. Ngoài ra, vật liệu xây dựng chính của công trình đều do Việt Nam tự sản xuất và chịu được môi trường muối biển. Dự án đường dây 220 kV trên không vượt biển có quy mô 2 mạch; tổng chiều dài 80,4 km, trong đó đoạn trên bờ dài 12,6 km, đoạn trên biển dài 64,7 km, đoạn trên đảo dài 3,1 km. Đường dây có 169 vị trí cột, trong đó đoạn trên biển gồm 117 vị trí cột với thiết kế đặc biệt gồm cột tháp sắt 2 mạch trên không mạ và sơn chống muối biển, tiết diện dây dẫn phân pha 2xAACKP-400/95. |

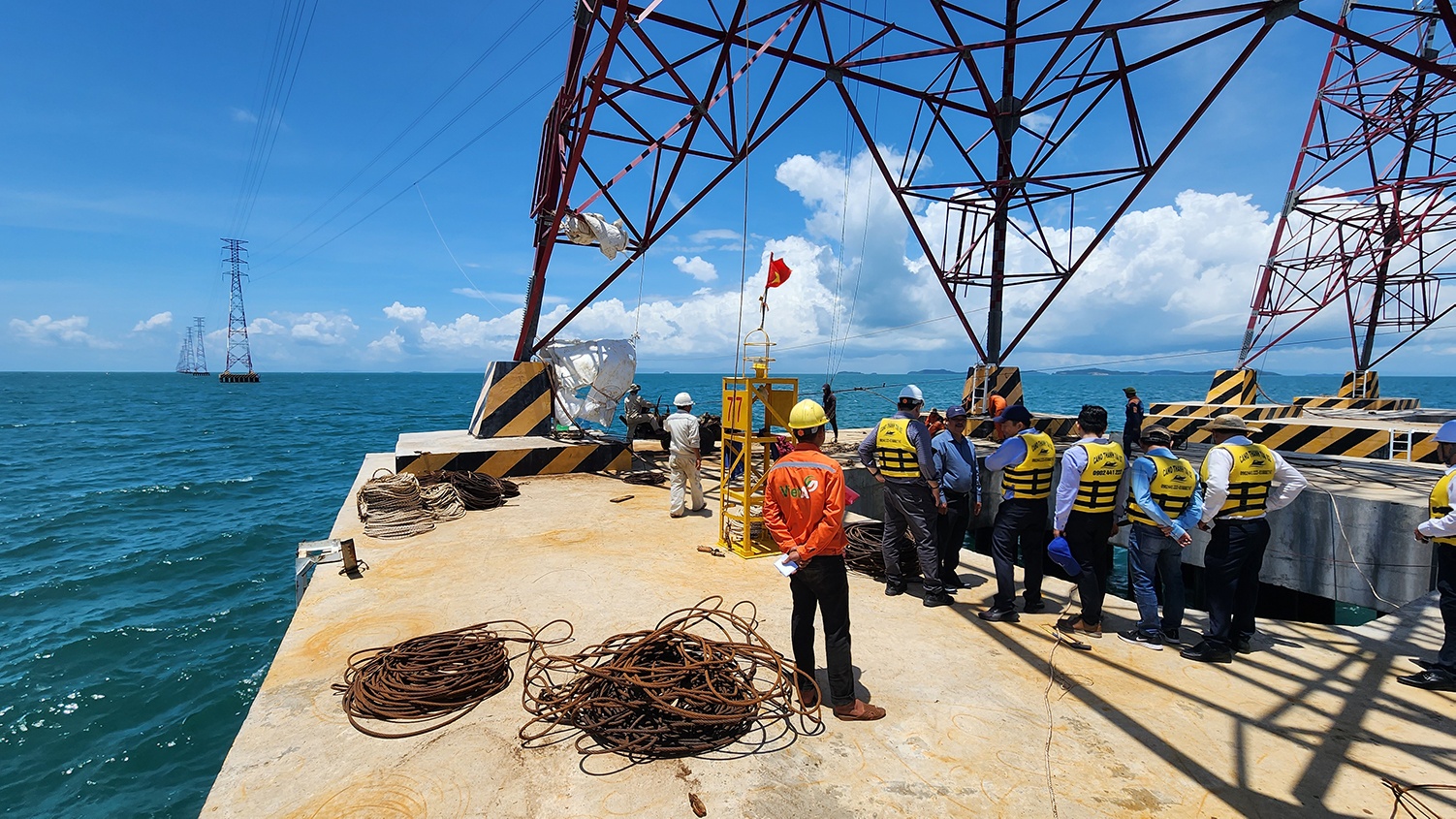

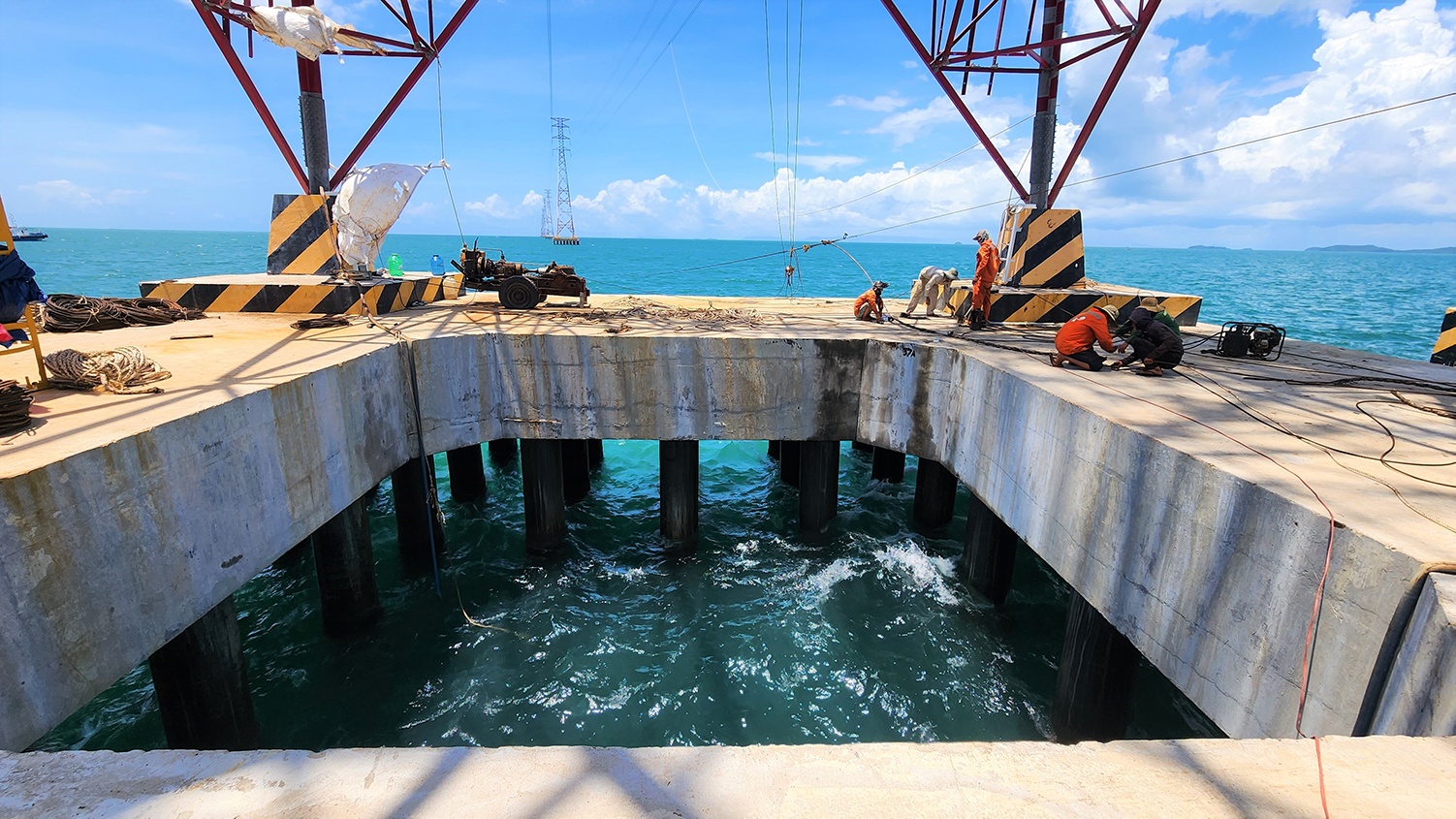

Móng trụ điện trên biển được thiết kế với hệ cọc bê tông ly tâm dự ứng lực, đúc sẵn chống nhiễm mặn, liên kết với hệ đài móng bằng bê tông cốt thép có diện tích lên đến 400 m2/móng. Mỗi cột thép cao 55-87 m, khoảng cách giữa các vị trí cột trung bình 560 m. |

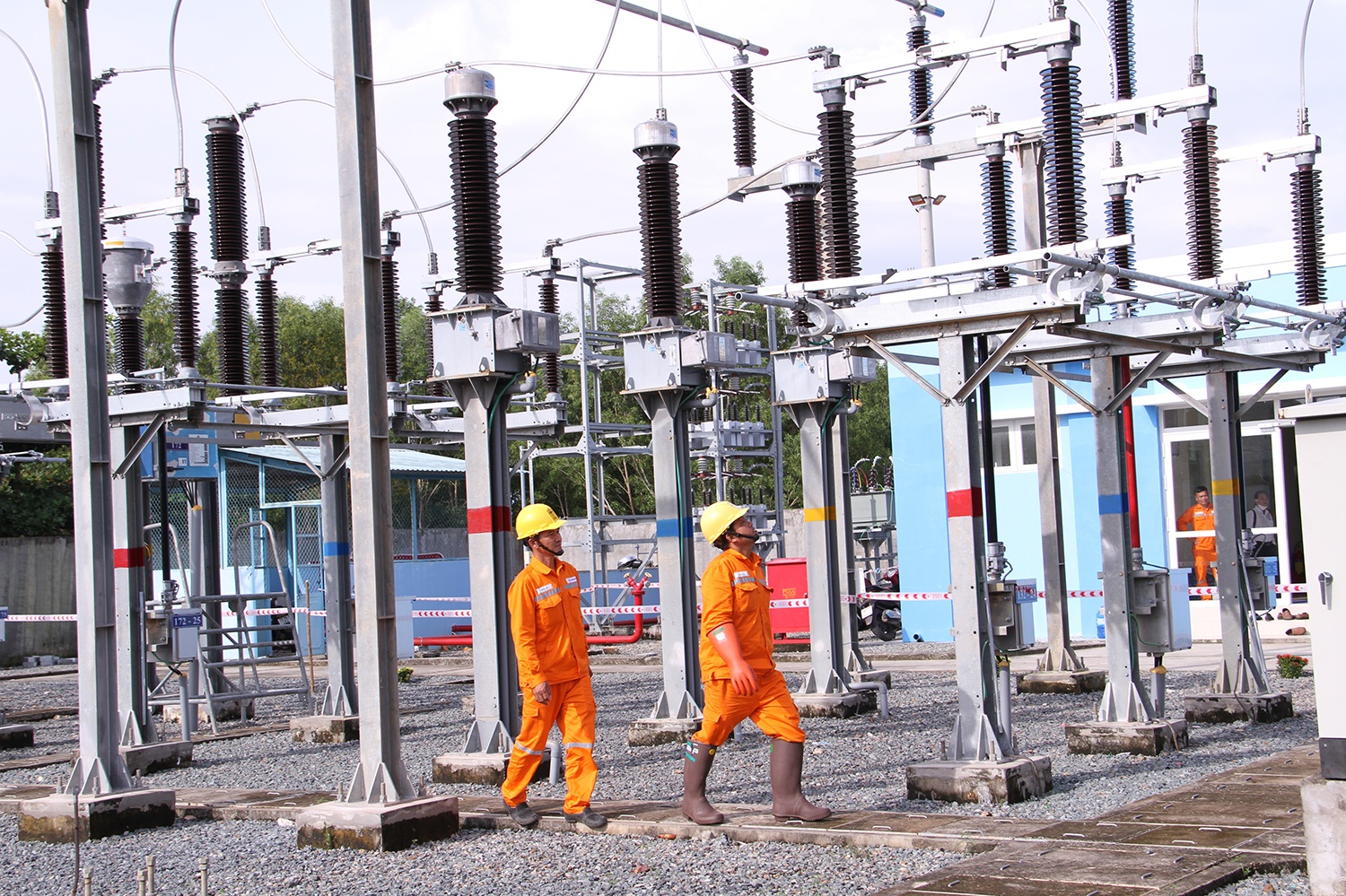

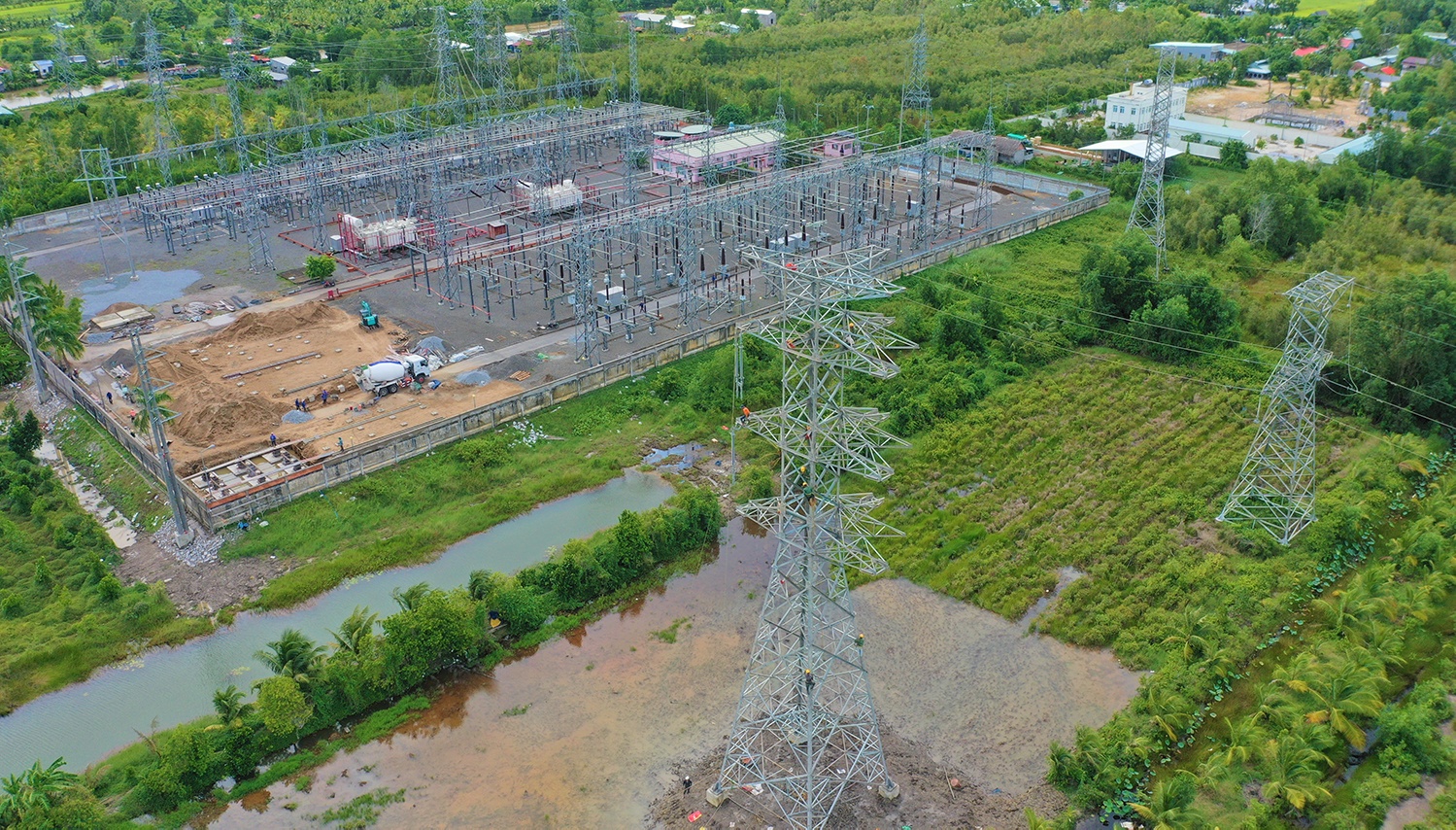

Đường dây điện vượt biển 220kV Kiên Bình - Phú Quốc được xây dựng đảm bảo tĩnh không hàng hải, có hệ thống cảnh báo an toàn hàng không theo quy định. Đồng bộ với công trình đường dây 220 kV Kiên Bình - Phú Quốc giai đoạn I còn có công trình trạm biến áp 110 kV nam Phú Quốc có công suất thiết kế là 2 máy 63 MVA; phần đường dây đấu nối 2 mạch có 5 vị trí cột, đấu nối từ vị trí tiếp bờ của đường dây 220 kV Kiên Bình - Phú Quốc với trạm biến áp 110 kV nam Phú Quốc. |

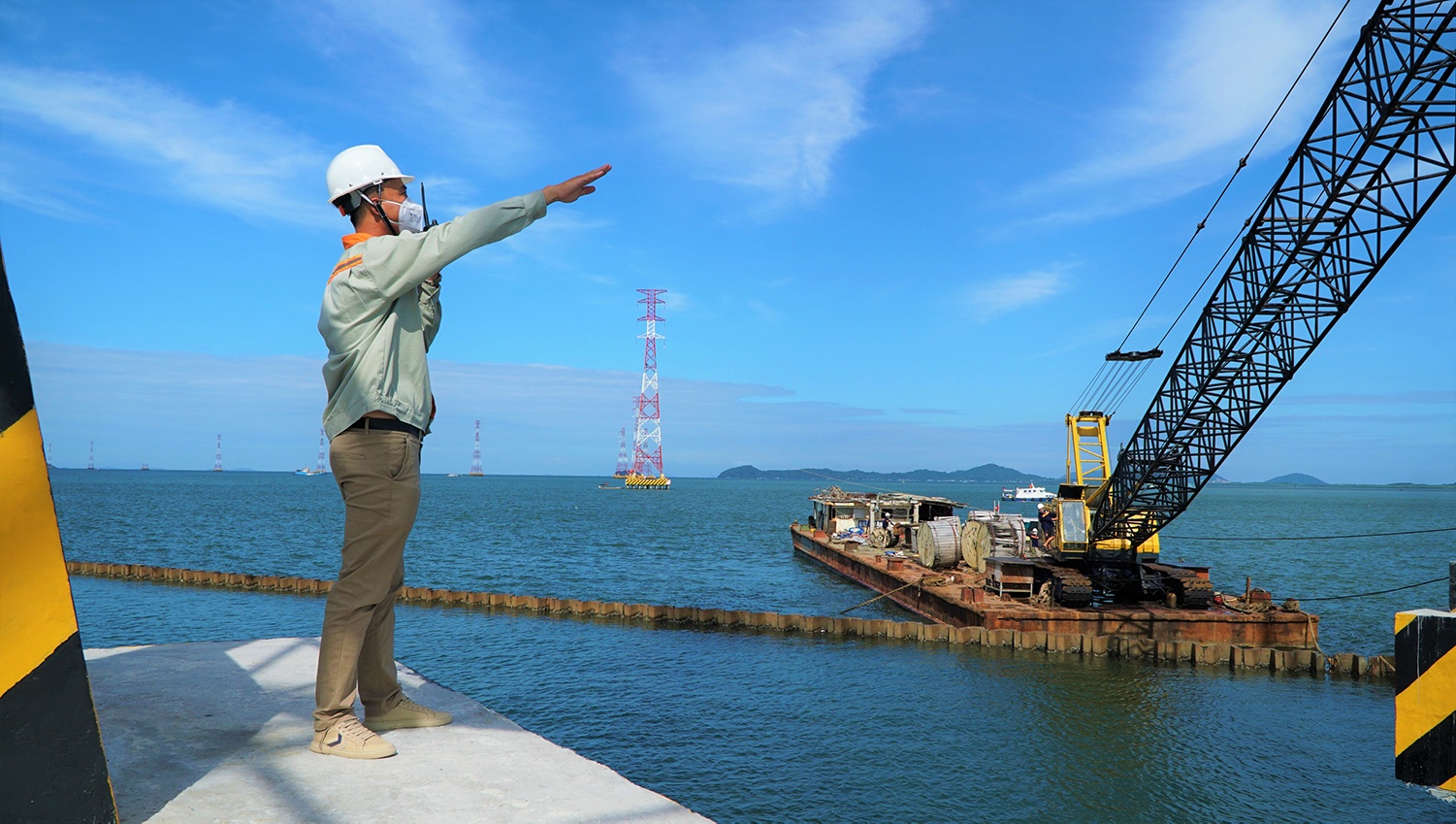

Quá trình thi công công trình đặc biệt này gặp nhiều khó khăn do điều kiện thời tiết phức tạp. Cụ thể, thi công trên môi trường biển, thường xuyên mưa, bão, cùng với đại dịch Covid-19 kéo dài khiến việc điều động máy móc, nhân lực thi công, vận chuyển vật tư, thiết bị gặp nhiều trở ngại. Tuy nhiên, với sự quyết tâm, nỗ lực của các tập thể, cá nhân thuộc EVNSPC và các nhà thầu thi công, đơn vị giám sát, công trình đã hoàn thành sau hơn 3 năm khởi công. |
Ông Nguyễn Phước Đức - Tổng giám đốc EVNSPC - cho biết đường dây 220 kV Kiên Bình - Phú Quốc hoàn thành đóng điện vận hành cấp điện áp 110 kV, qua đó góp phần nâng cao chất lượng và năng lực cung cấp điện cho TP Phú Quốc, kịp thời san tải cho đường dây cáp ngầm 110 kV hiện hữu đang thường xuyên vận hành ở mức tải dần tăng cao, công suất phụ tải đỉnh có lúc tăng lên đến 110 MW. |
Sau hơn 3 năm triển khai xây dựng, ngày 14/10/2022, công trình đường dây 220 kV vượt biển Kiên Bình - Phú Quốc đã chính thức vận hành cấp điện áp 110 kV giai đoạn I. Đặc biệt, công trình vận hành tăng cường khả năng cung cấp điện cho đảo Phú Quốc lên gấp khoảng 5 lần phụ tải hiện hữu, có thể đáp ứng nguồn cung cấp điện đến năm 2035. |
Ông Nguyễn Phước Đức nhấn mạnh: "Công trình hoàn thành tạo điều kiện quan trọng để địa phương phát triển vững mạnh về kinh tế - xã hội, nhất là đáp ứng nhu cầu cho sự phục hồi du lịch tại Phú Quốc sau đại dịch Covid-19, góp phần giữ vững an ninh, quốc phòng, chủ quyền biển đảo thiêng liêng của Tổ quốc, từ đó giúp TP Phú Quốc tiếp đà cất cánh, bay cao, vươn tầm tương xứng với vị thế đảo ngọc". |
Giai đoạn tiếp theo, EVNSPC sẽ triển khai các công trình đồng bộ các cấp điện áp 22 kV, 110 kV, 220 kV bao gồm: Dự án tái cấu trúc lưới điện Phú Quốc; hoàn thành phần còn lại của đường dây 110 kV Phú Quốc - nam Phú Quốc; trạm ngắt 110 kV Phú Quốc; đường dây 110 kV Phú Quốc - bắc Phú Quốc và trạm biến áp 110 kV bắc Phú Quốc theo đúng quy hoạch điện lực đã được phê duyệt. |
EVNSPC mong muốn tiếp tục nhận được sự hỗ trợ, đồng hành từ lãnh đạo, chính quyền các cấp và nhân dân địa phương để sớm hoàn thành các hạng mục công trình còn lại. Điều đó góp phần đảm bảo nhiệm vụ cung cấp điện phục vụ TP Phú Quốc tiếp đà phát triển, giữ vững an ninh, quốc phòng, chủ quyền biển đảo thiêng liêng của Tổ quốc. |
